06 seit Einzug bis 12.2018 - 10.09. - Wärmepumpe Flexschlauch
Sole-Wasser Erdwärme Wärmepumpe - zu den anderen Teilen:
- 28.09 - Hühnerwiese vorbereiten
- 05.10 - Badwand Teil3 & Bagger kommt
- 06.10 - Erster Baggertag
- 07.10 - Bagger-Samstag: Rodung & Tannen fällen & Heizung raus & Mauerdurchbruch
- 08.10 - Wärmerohr verlegen Teil1
- 09.10 Graben & Sickergrube buddeln
- 11.10. - Wärmerohr Teil2 & Regentanks Teil 1
- 12.10. - Graben & Wärmerohr fertig
- 13.10. - Wärmerohr isolieren & Regentanks Teil1 & Leitungen Sonnenterrasse
- 16.10. - Leitungen einfädeln
- 19.10. - Rohre um Regentanks Teil2 & alles zugebuddelt
- 05.04. - Heizkreisverteiler3 & Soleverteiler1
- 06.04. - Heizkreisverteiler4 & Soleverteiler2
- 10.04. - Regenwasserverteiler + Heizkreisverteiler dämmen & Gartenanschluss
- 11.04. - Leitungen dämmen & Soleverteiler Kasten1
- 12.04. - Soleverteiler Kasten2
- 13.04. - Vorratsraum grundieren & Soleverteiler Kasten3 & Reifenwechsel
- 14.04. - Werkzeug weg & WZ, EZ Decken grundieren & Flurdecke & Soleverteilerkasten4
- 16.04. - Soleverteiler Kasten5 & Primärkreis
- 18.04. - Primärkreis2 & Vorratsraum + Schlafzimmer verputzen
- 20.04. - Wärmepumpe Primärkreis
- 23.04. - Wärmepumpe Vorlauf & MAG & Schlafzimmer verputzen
- 24.04. - Küche verputzen & Wärmepumpe MAG
- 27.04. - Pufferspeicher2 & Wärmepumpe Rücklauf
- 01.05. - Pumpengruppe Heizkreis & Flur streichen
- 01.09. - Wärmepumpe Pufferspeicher Anschlüsse
- 10.09. - Wärmepumpe Flexschlauch
- 17.09. - Wärmepumpe befüllen1
- 19.09. - Wärmepumpe befüllen2, Solarleitungen
- 21.09. - VE Wasser Station, Siphon, Heizkörper
- 22.09. - Heizungsanlage befüllen
- 25.09. - WP Checkliste, Haustür, Brennholz
- 26.09. - WP Checkliste Teil2
- 01.10. - Temperaturfühler Wärmepumpe
- 23.10. - Vorbereitungen WP Inbetriebnahme, Solar fertig
- 24.10. - Wärmepumpe Inbetriebnahme - sie läuft
- 26.10. - WP Nacharbeiten1
- 30.10. - WP Steuerung
- 01.11. - WP Kupferrohre
- 02.11. - WP Überströmventil, Wasserzähler
- Tipps & Tricks zur Alpha-Innotec SWCV inkl. automatisches Logging und Passwort -> Energiekonzept -> Wärmepumpe

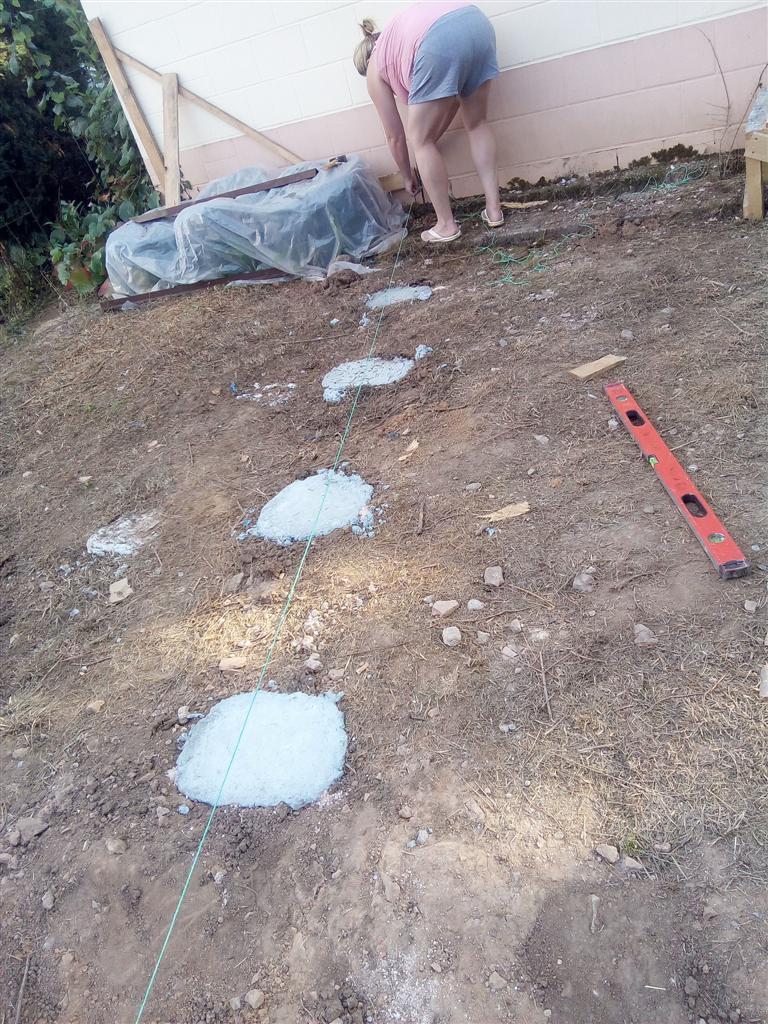

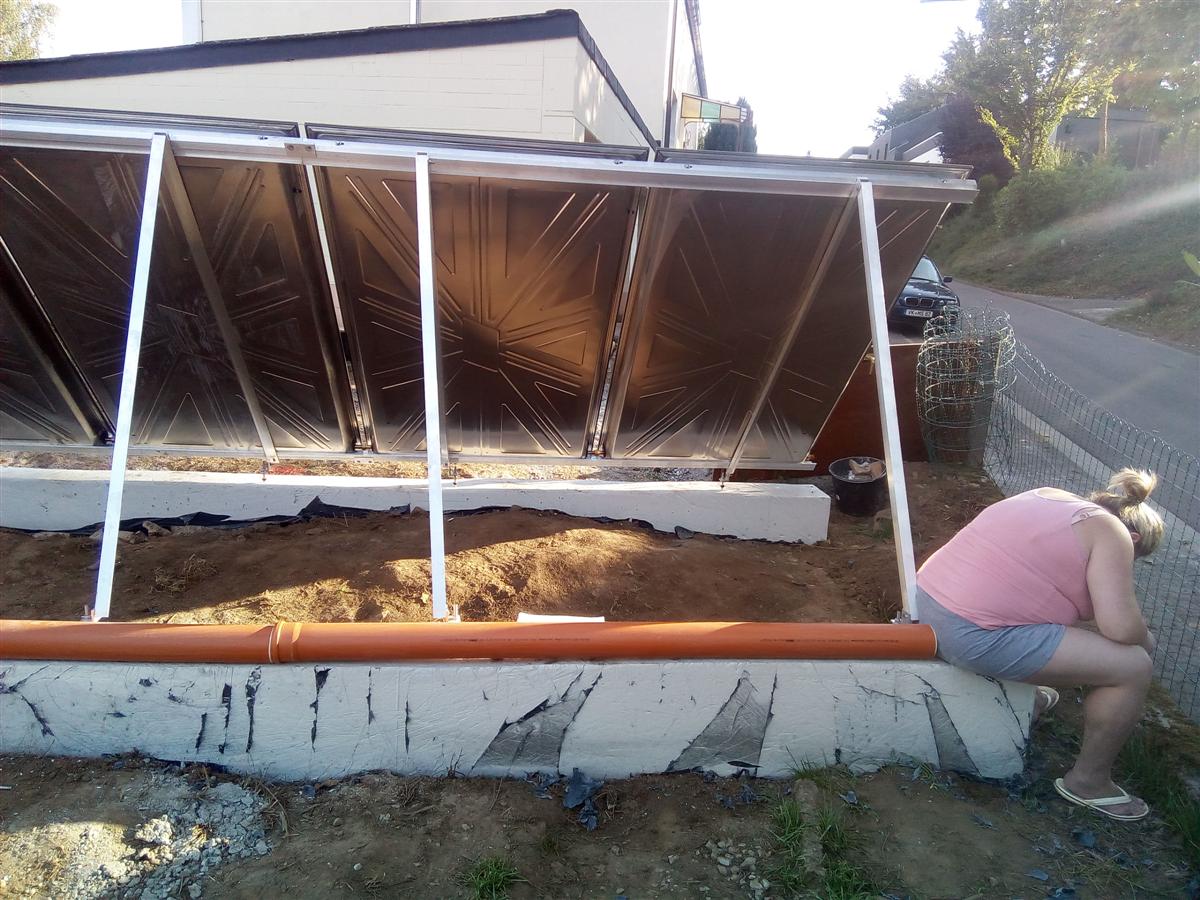

An der Solarthermieanlage geht heute erstmal nicht so viel weiter, lediglich Ausmessen der Anschlüsse und Folienreste abfummeln
![]()

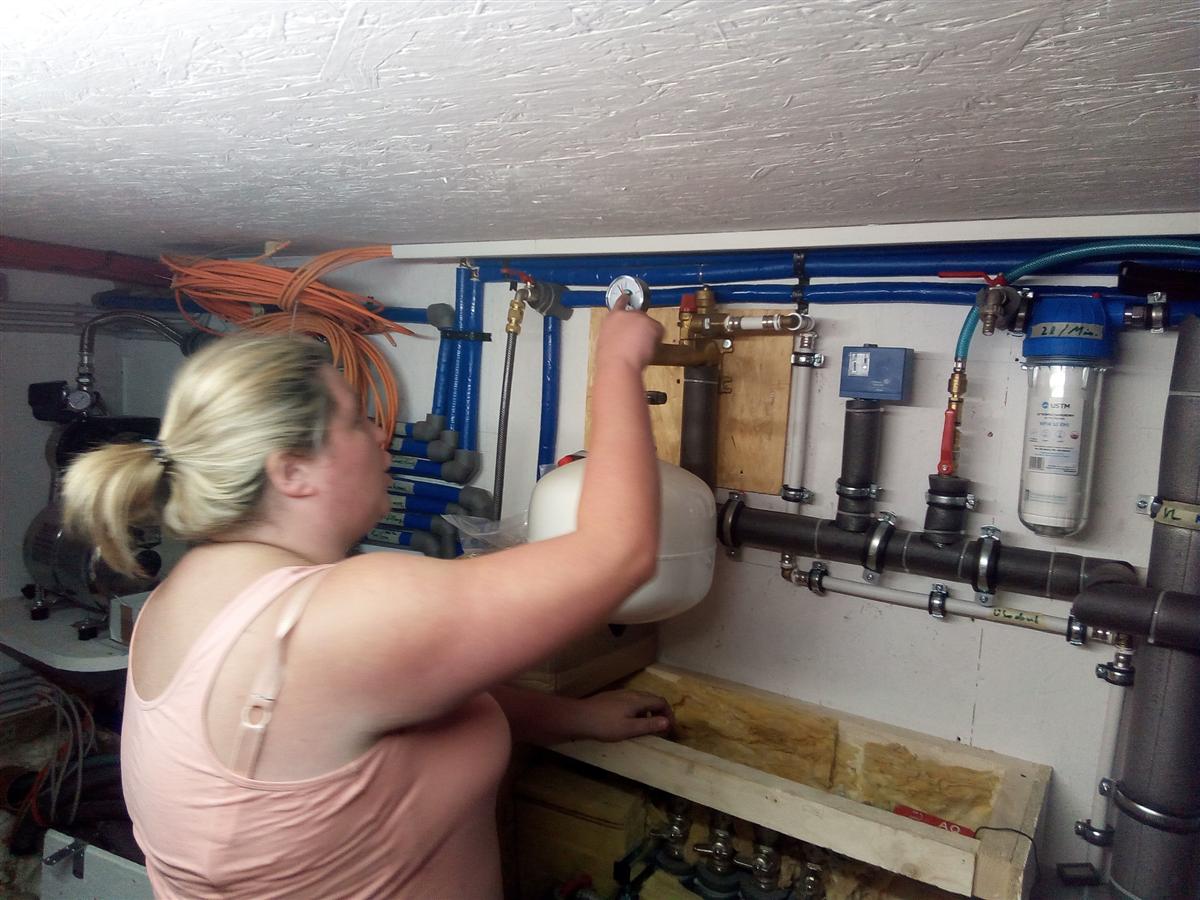

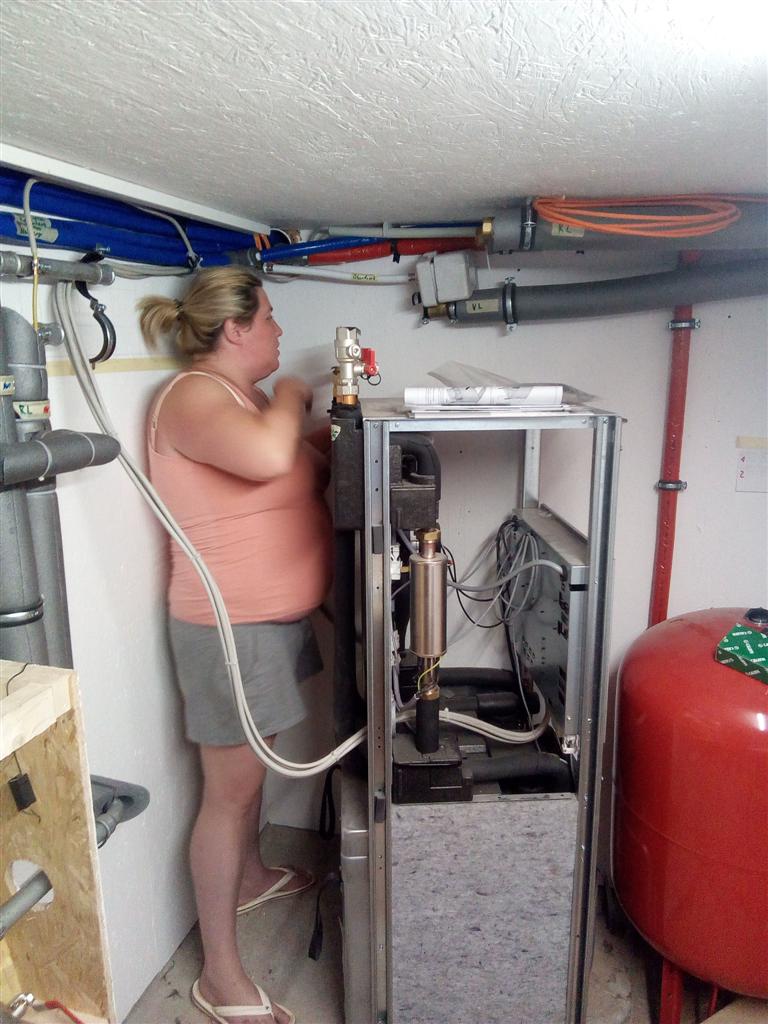

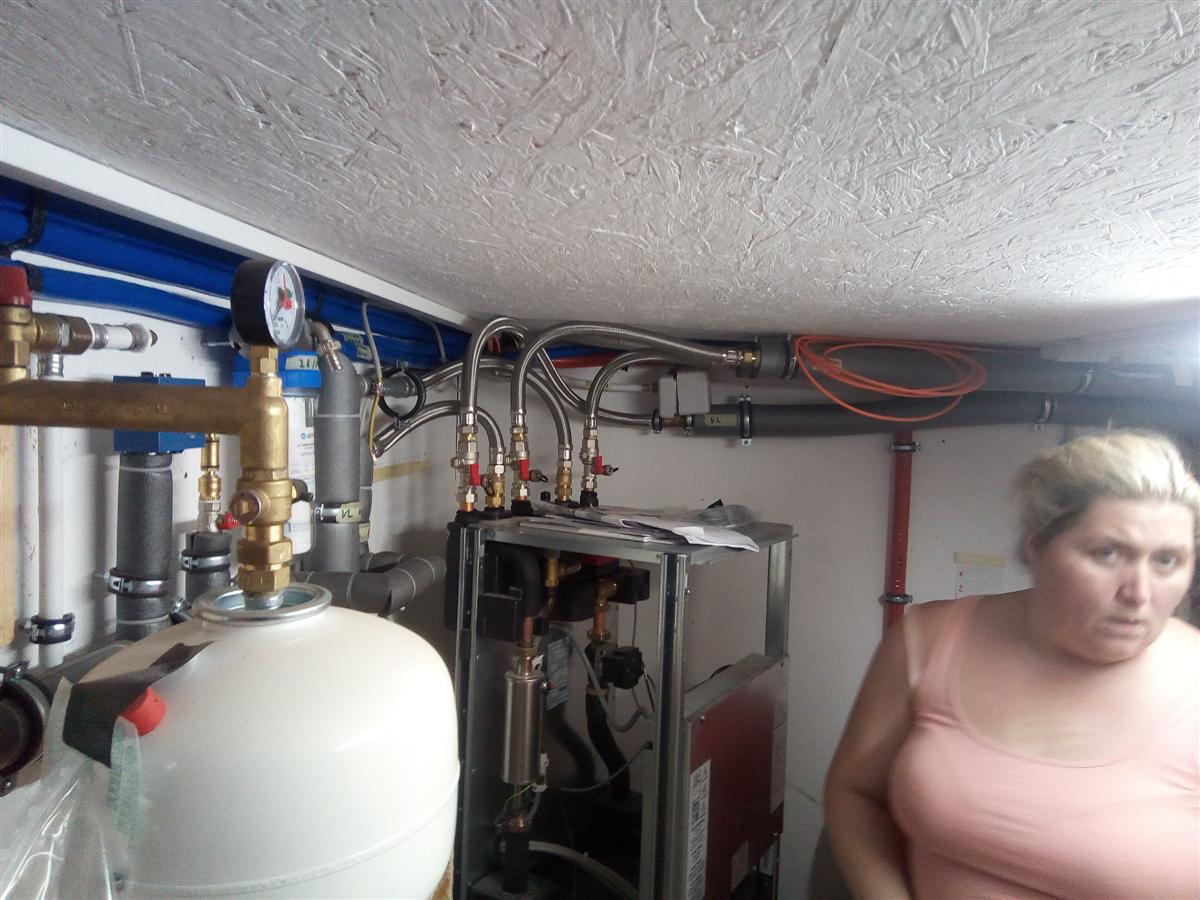

heutiger Hauptpunkt: Anschluss der Wärmepumpe
![]()

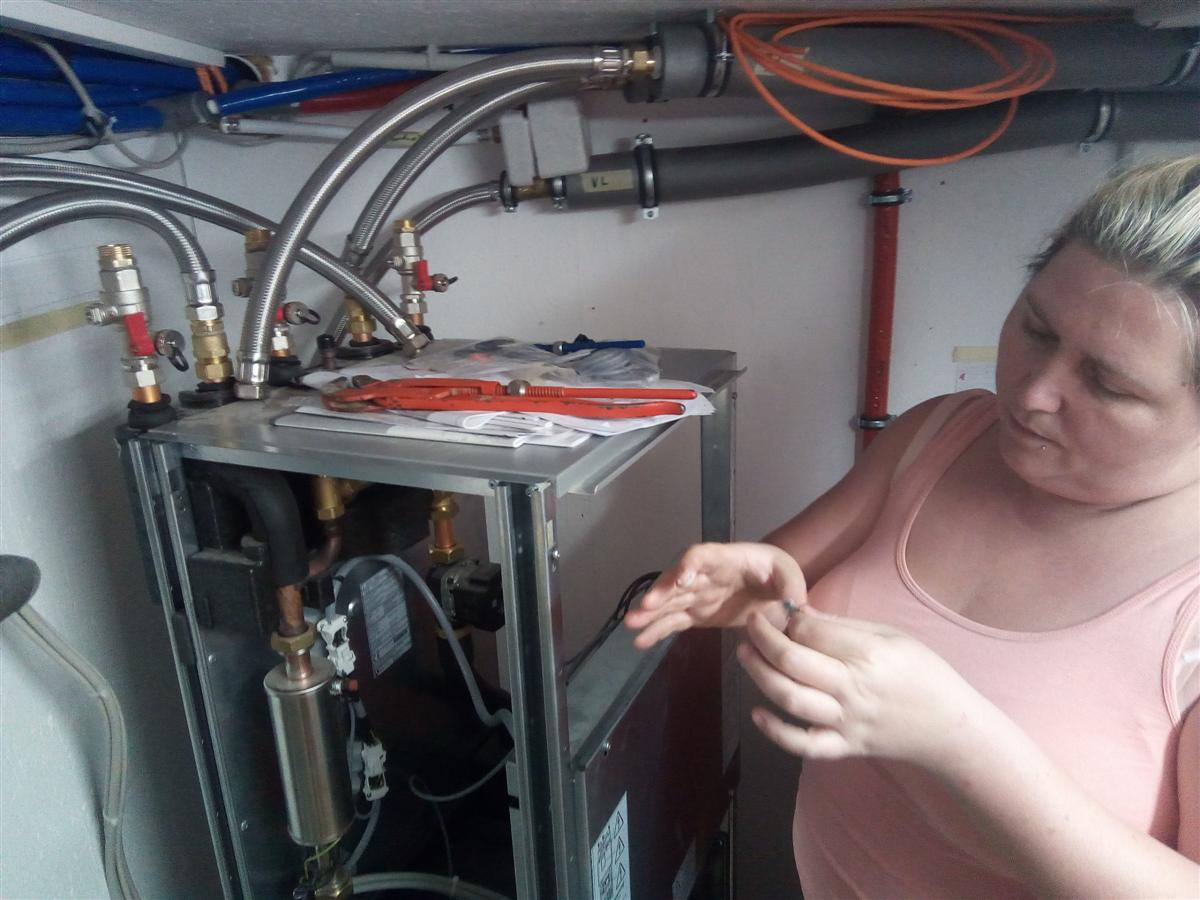

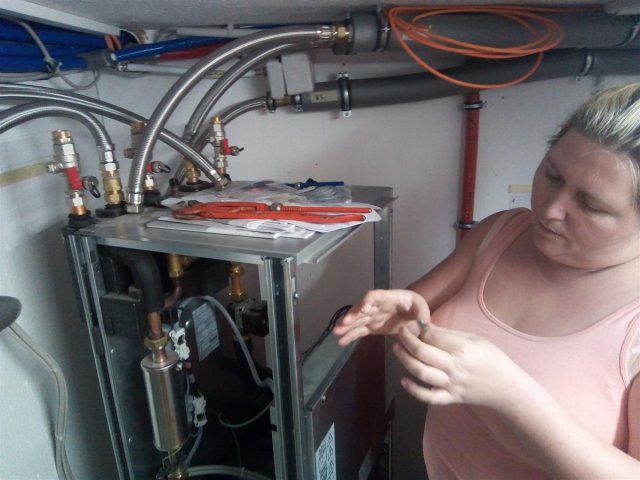

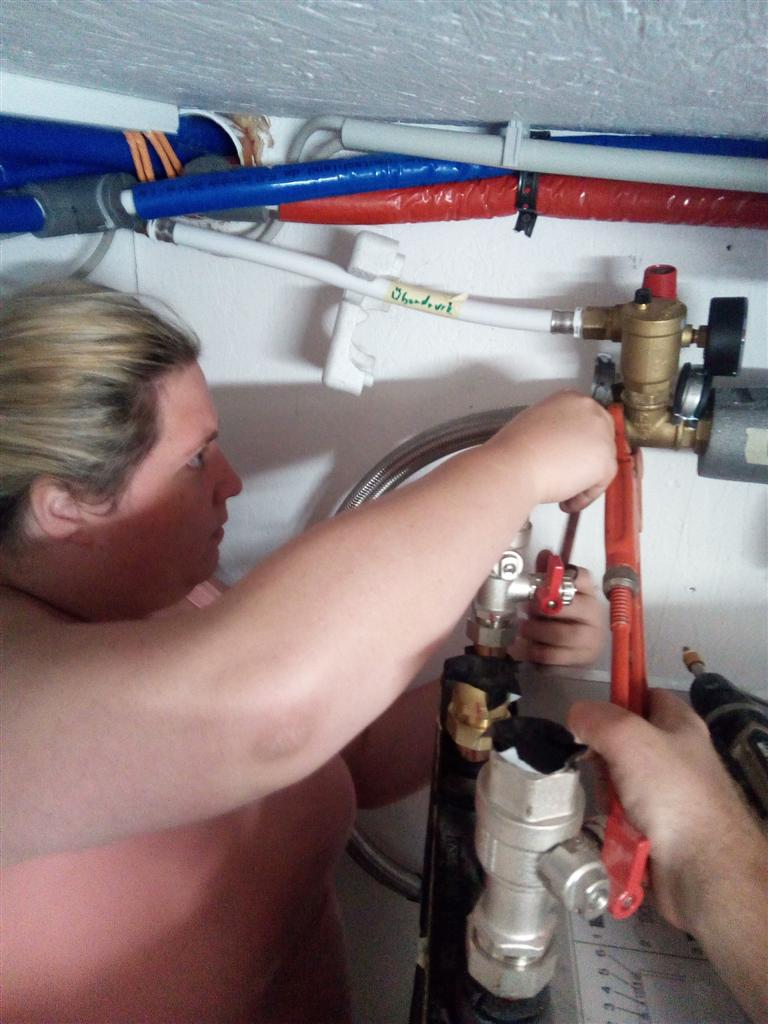

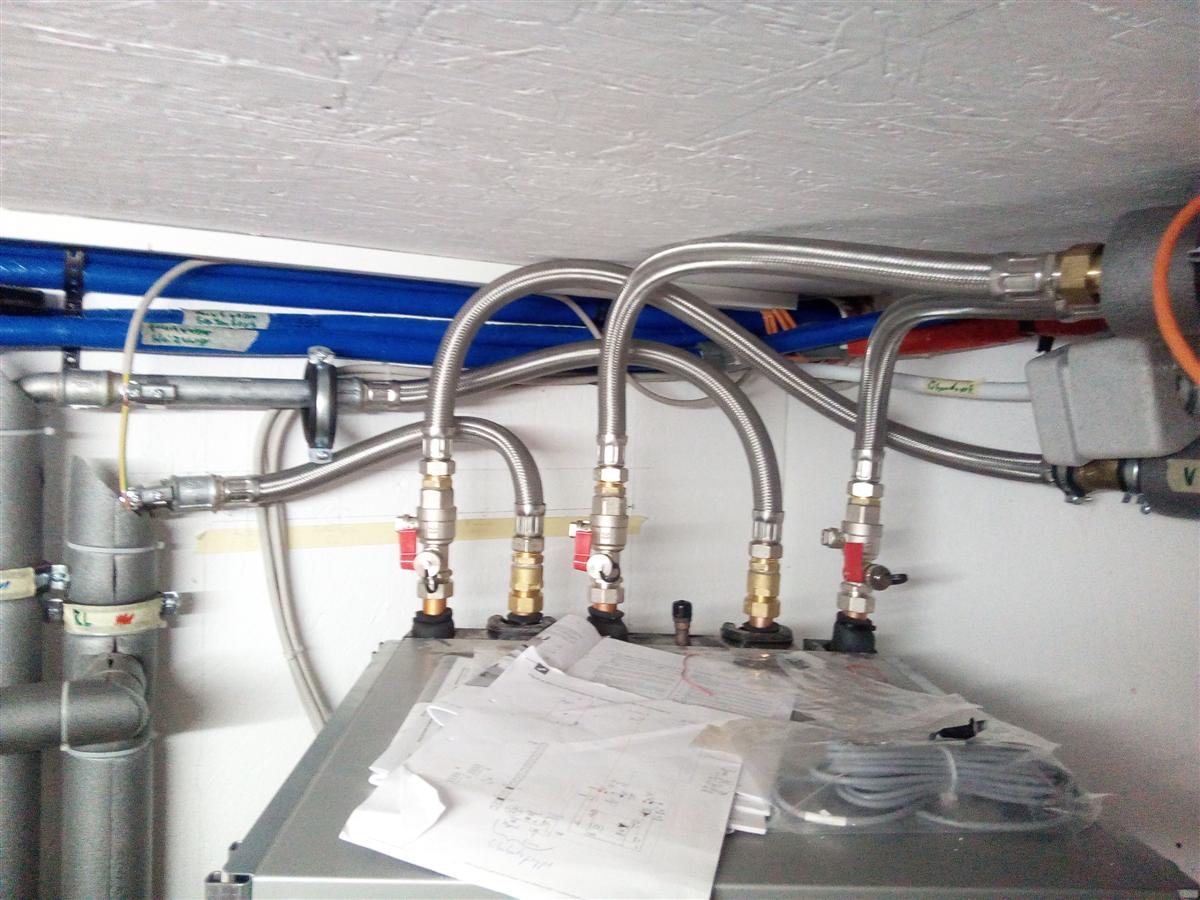

wir benutzen spezielle Stahlflexschläuche (auch Panzerschläuche), einerseits um einen späteren Tausch der Wärmepumpe einfach zu gestalten, andererseits um die Übertragung von Schwingungen der Pumpe auf die Rohrleitungen zu unterbinden. Speziell deswegen weil diese Schläuche für einen extra großen Temperaturbereich von -20°C bis +110°C freigegeben sind.
![]()

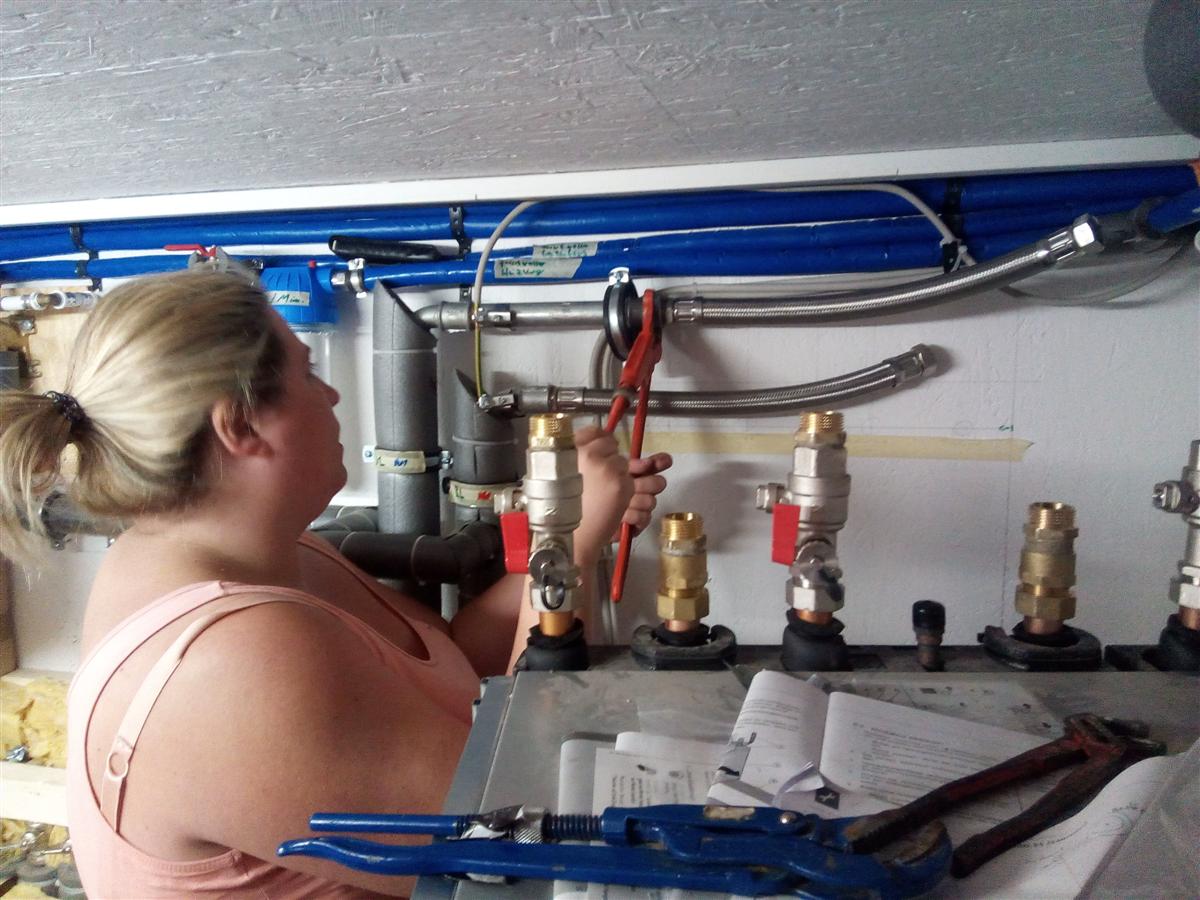

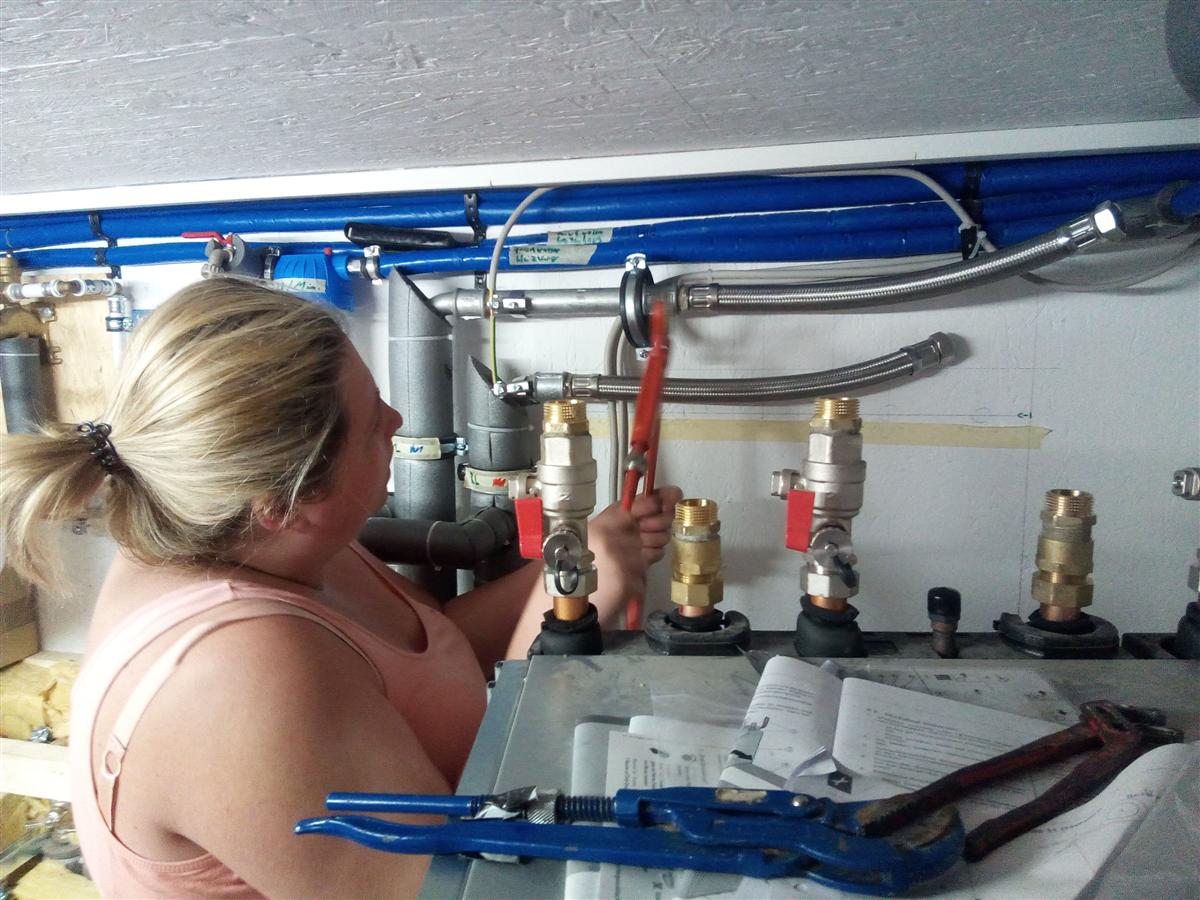

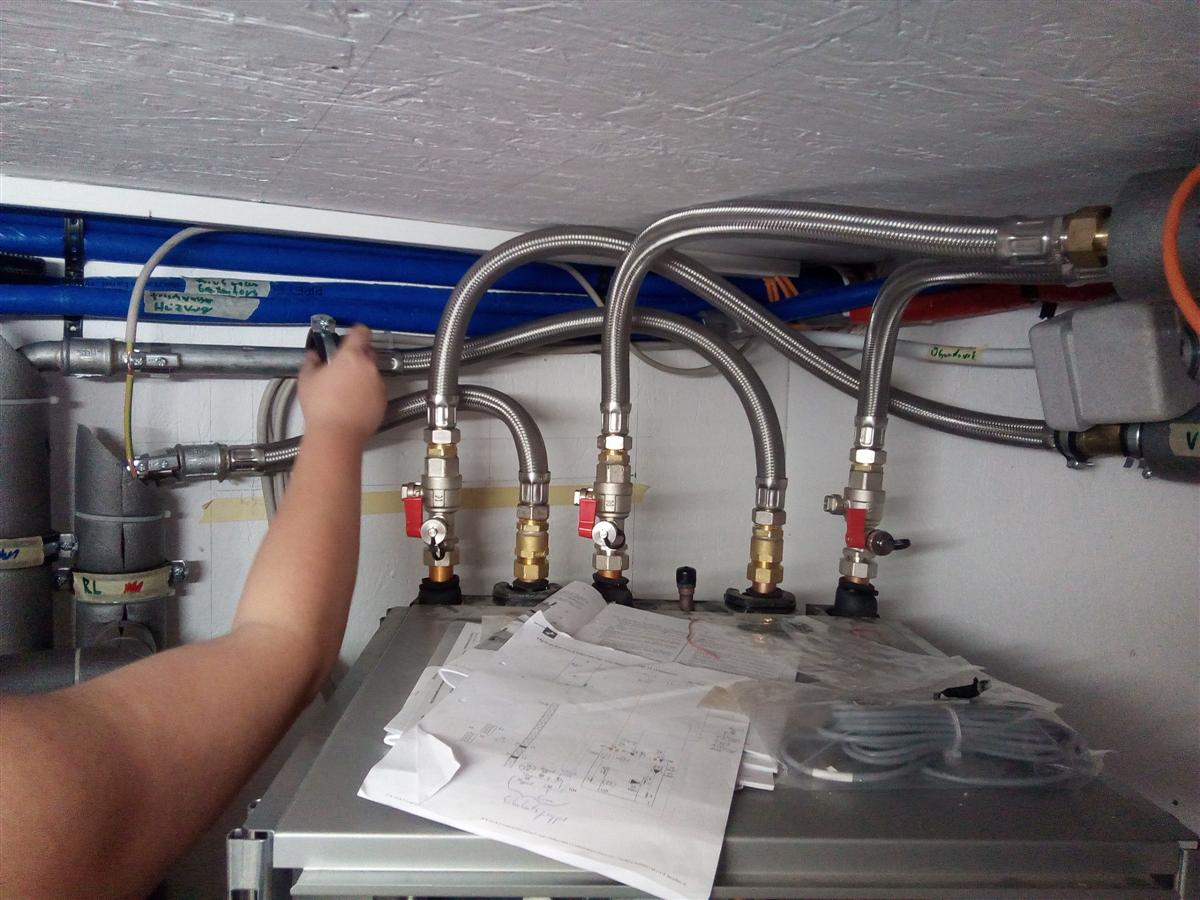

mit Überwurfmutter und Flachdichtung zur späteren, einfachen Demontage
![]()

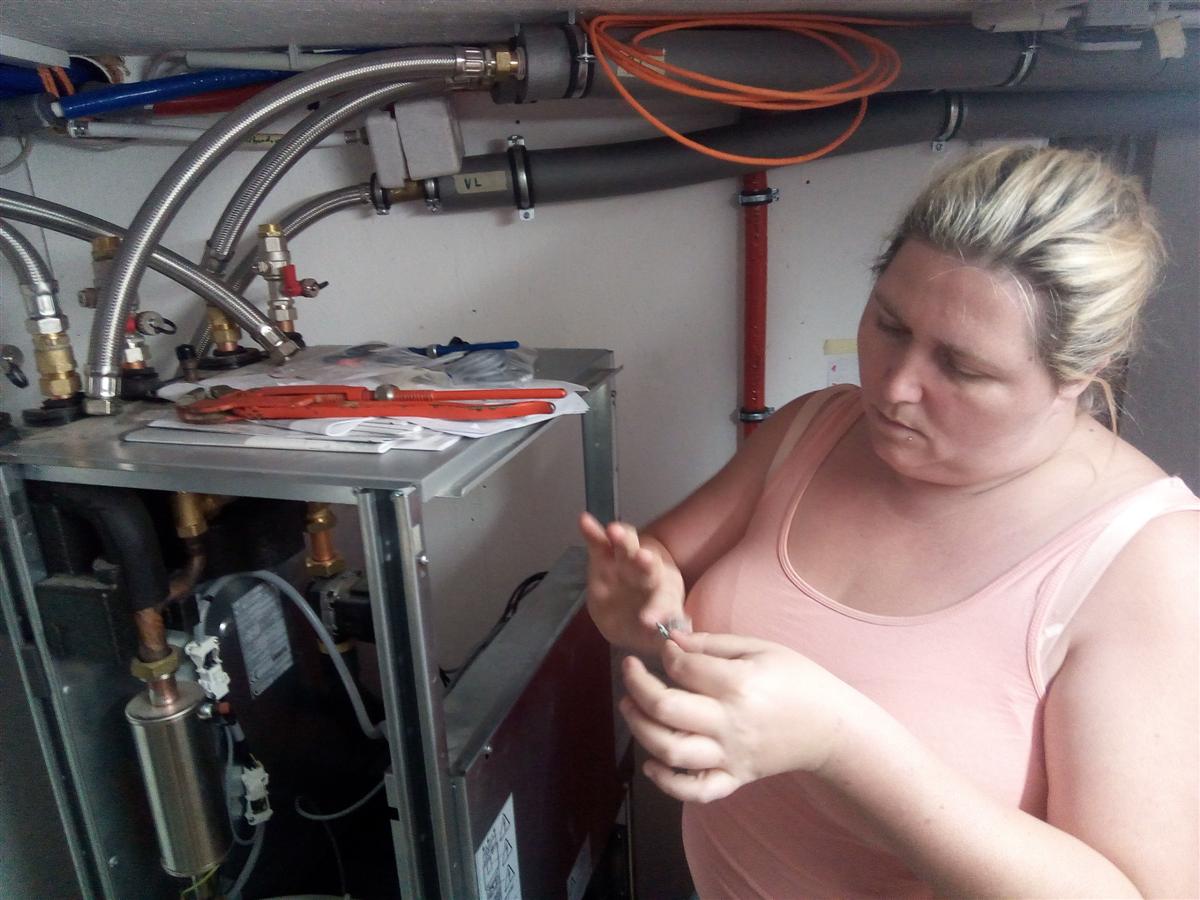

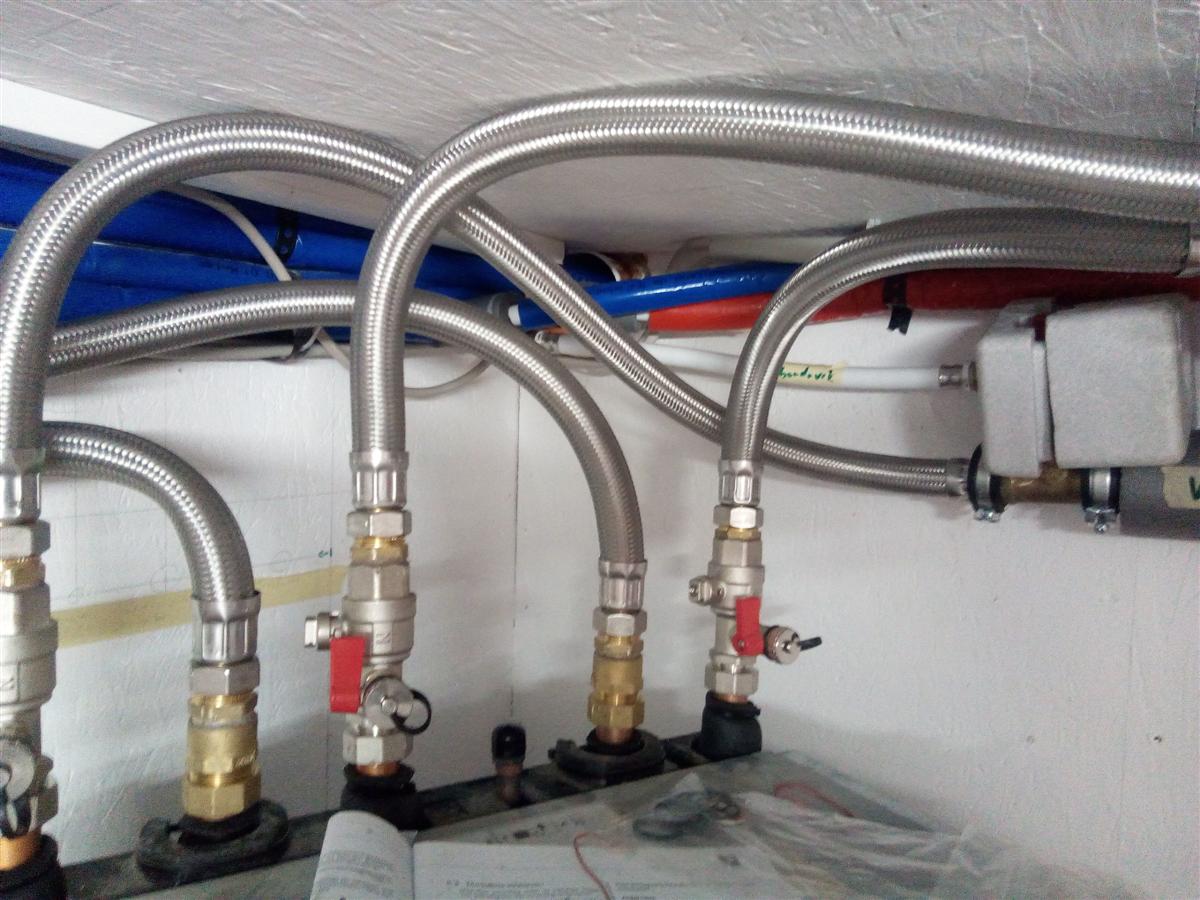

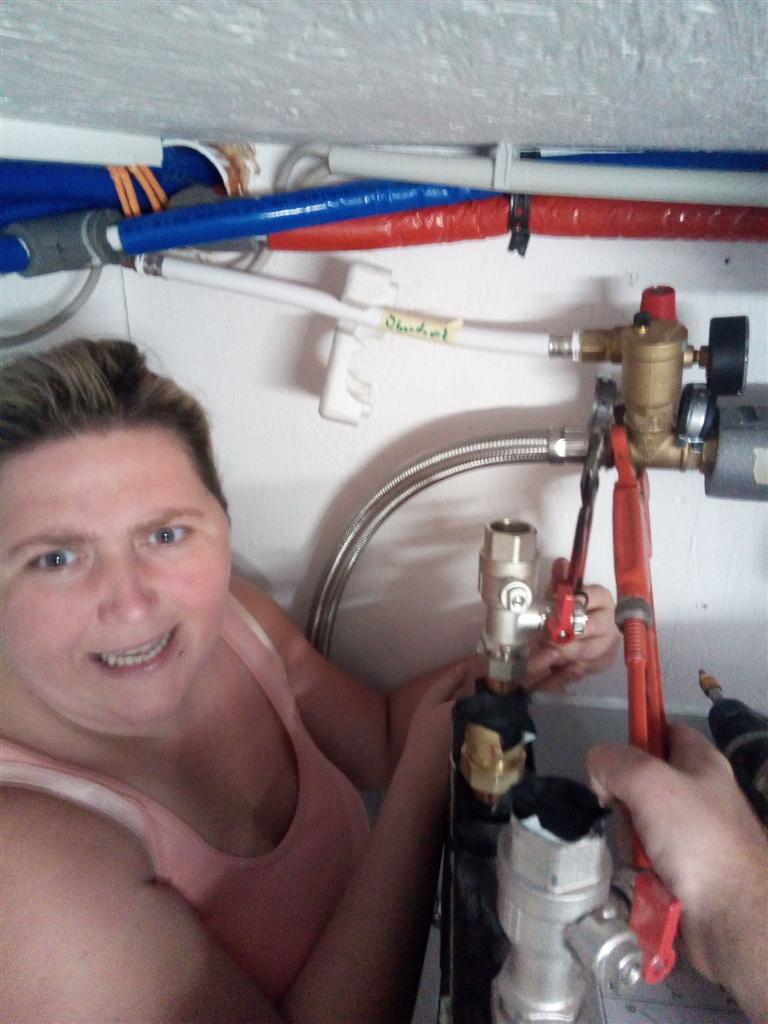

fertig
![]()

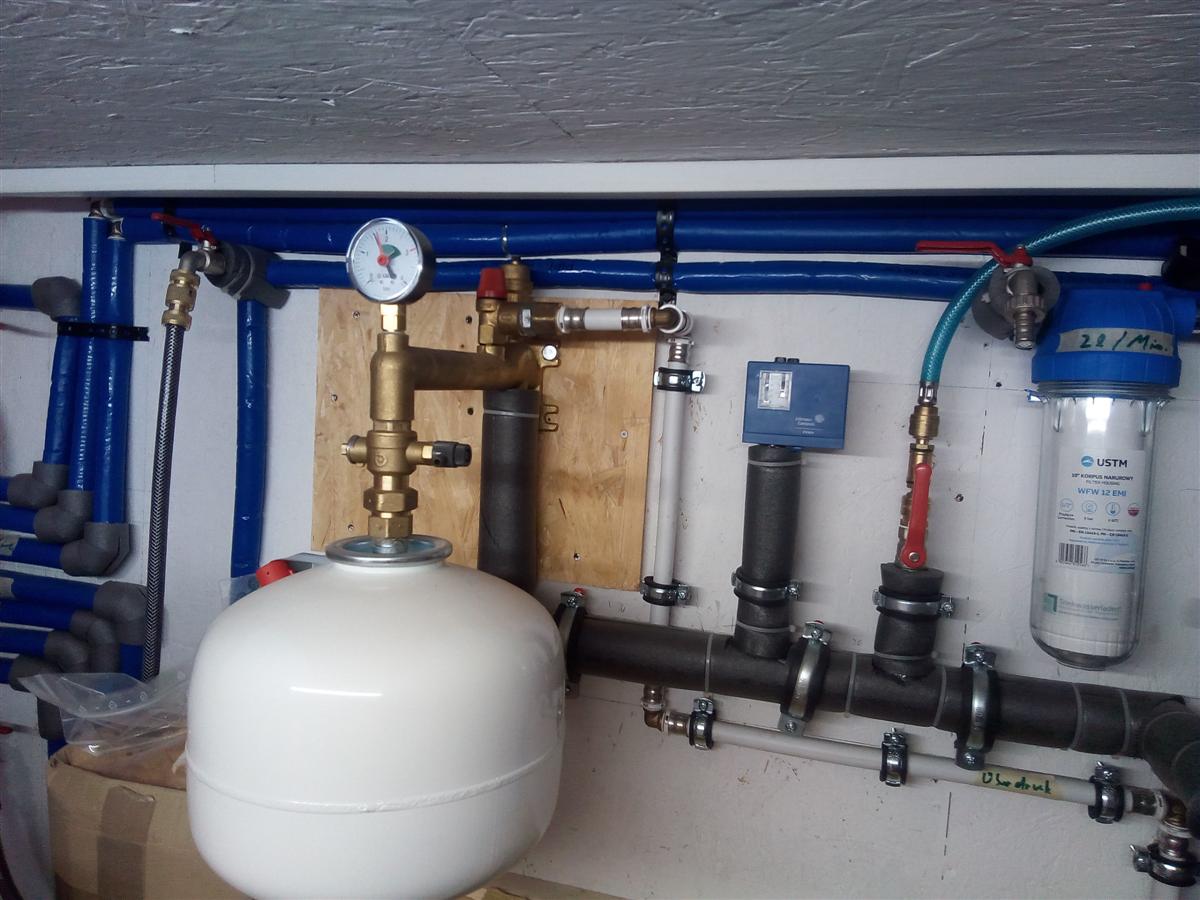

es fehlt nur noch die Isolierung, aber die machen wir erst dran, wenn der Drucktest beendet und alles dicht ist
![]()

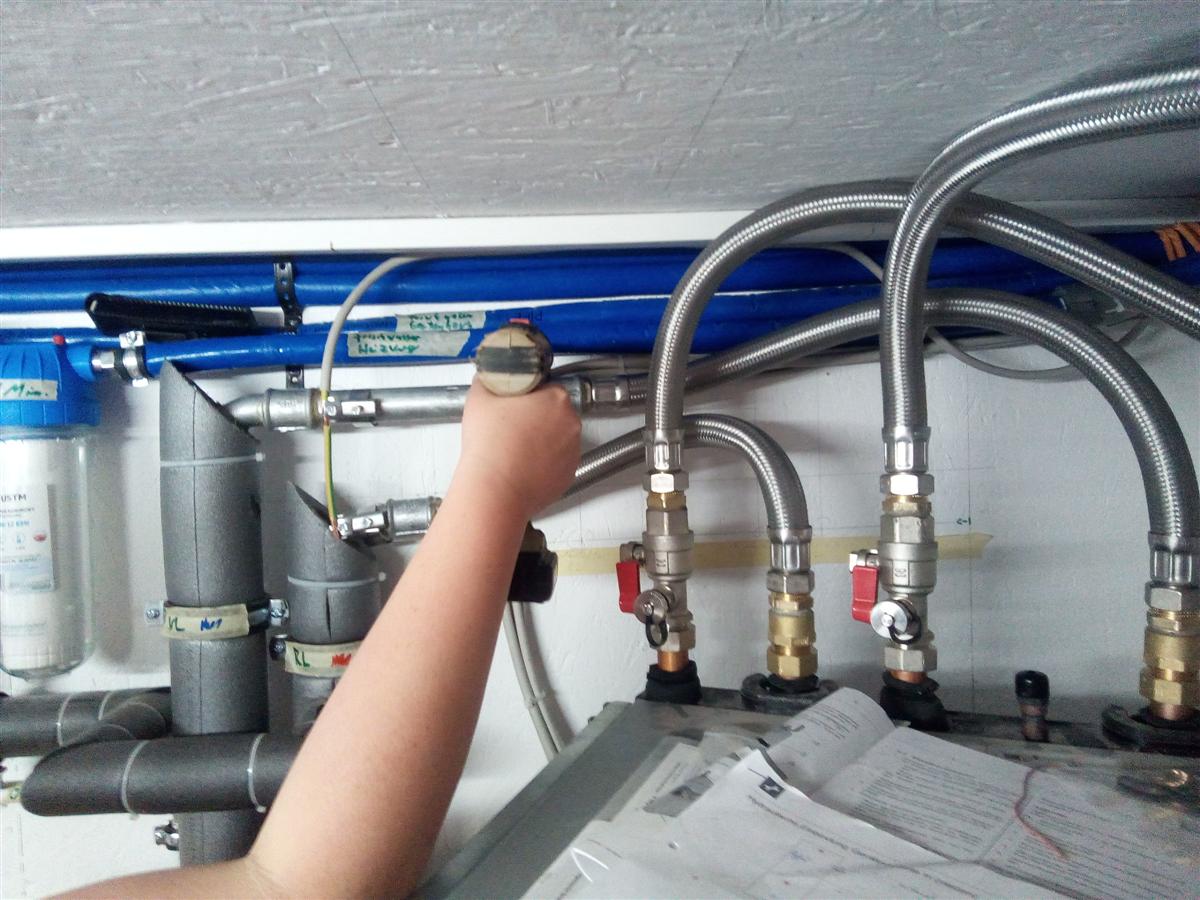

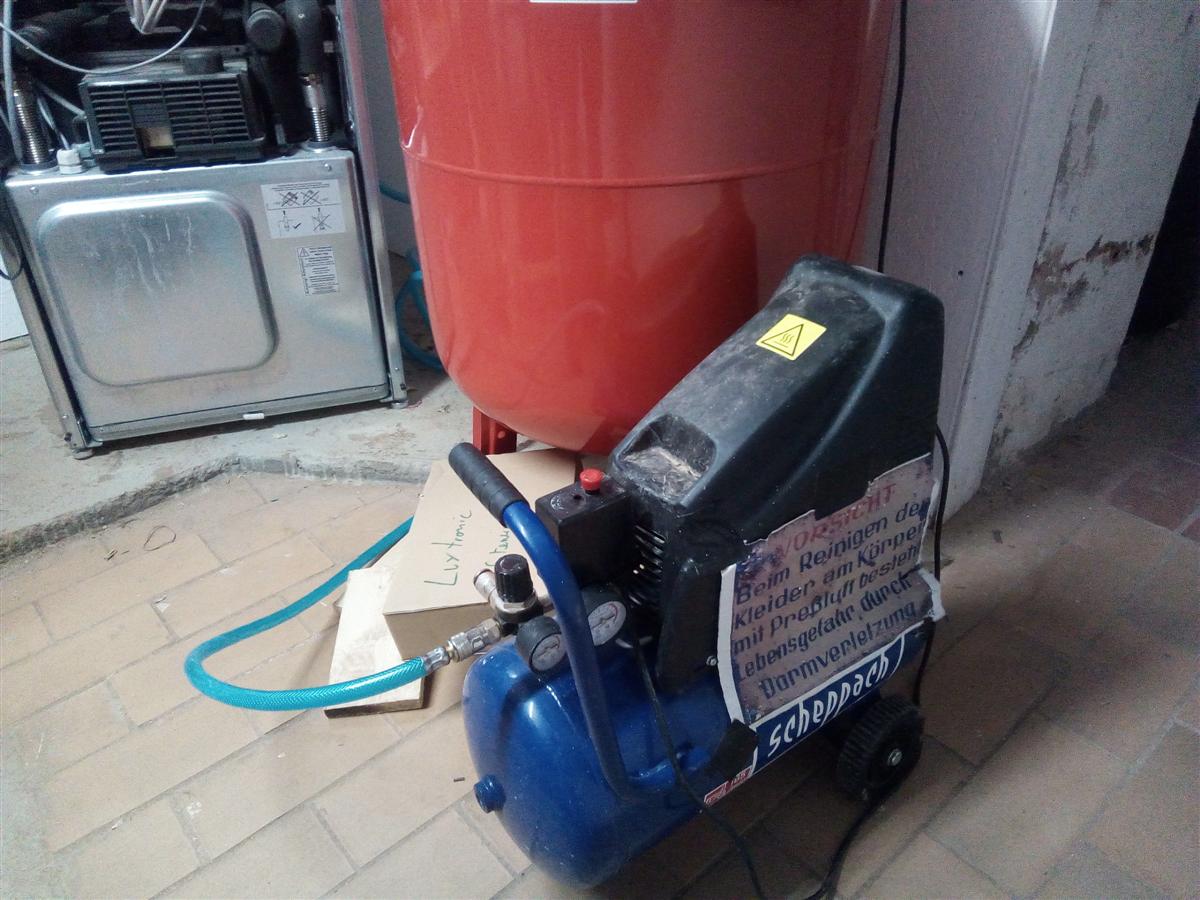

und los geht's
![]()
leider ergibt das Abdrücken, dass es noch immer eine Undichte Stelle gibt, und zwar noch immer an der O-Ring Dichtung am Soleverteiler.
Anscheinend wurde die falsche Dichtung bestellt, also nochmal nachmessen und erneut bestellen.
![]()
