06 seit Einzug bis 12.2018 - 24.08. - Solarthermie Kieslieferung, Verschalung2
Solarthermieanlage - zu den anderen Teilen:
- 17.08. - Solarthermie Vorbereitungen Schnurgerüst
- 18.08. - Solarthermie Fundamente ausschachten
- 21.08. - Baumarkt- und Schotterlieferung
- 22.08. - Solarthermie Fundamente schottern
- 23.08. -Solarthermie Betonplatten weg, Verschalung1
- 24.08. - Solarthermie Kieslieferung, Verschalung2
- 25.08. - Solarthermie Fundamente betonieren1
- 30.08. - Solarthermie Verschalung2
- 31.08. - Solarthermie Fundament2 betonieren
- 06.09. - Solarthermie Fundamente ausschalen
- 07.09. - Solarthermie Stockschraubenmontage
- 08.09. - Solarthermie Montage der Kollektoren
- 13.09. - Heizkörper1 Solarrohre1
- 14.09. - Solarrohre2
- 27.09. - Solarrohre draussen1
- 28.09. - Solarrohre draussen2
- 04.10. - Solarsteuerung1
- 05.10. - Solarsteuerung2
- 12.10. - Solarfühler
- 13.10. - Solarrohre
- 17.10. - Solaranschlüsse hartlöten
- 18.10. - Solarrohre verkleben, Stromverteiler
- 19.10. - Energieertragszähler, Solarrohre streichen, Baumstümpfe
- 23.10. - Vorbereitungen WP Inbetriebnahme, Solar fertig
- 25.10. - Solaranlage befüllen
- 13.06. - Solaranlage reparieren + in Betrieb
- 14.06. - Solarregler einstellen
Heute kommt die Ladung Zement + Kies für die Fundamente. Die EInfahrt ist so schief, dass der LKW-Fahrer Angst hat, dass beim Kippen sein LKW umfällt.
![]()
https://www.youtube.com/watch?v=8amn9zp7K04
es liegt leider ziemlich viel in der EInfahrt und auf dem Gehweg
![]()
50 Sack Zement und 4 m³ Rheinkies 0-16
![]()

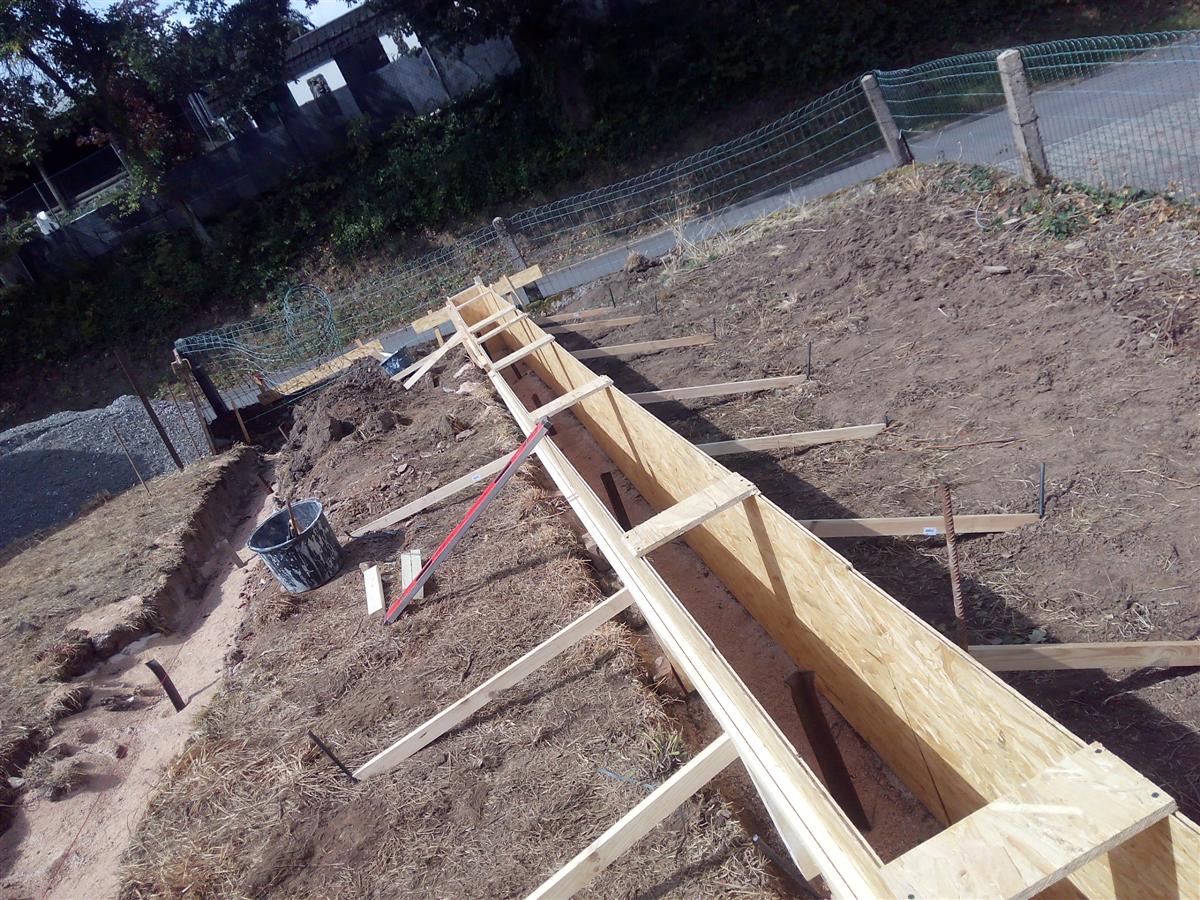

dann geht es weiter mit der Verschalung. Hier kommen nun noch seitliche Verstrebungen
![]()

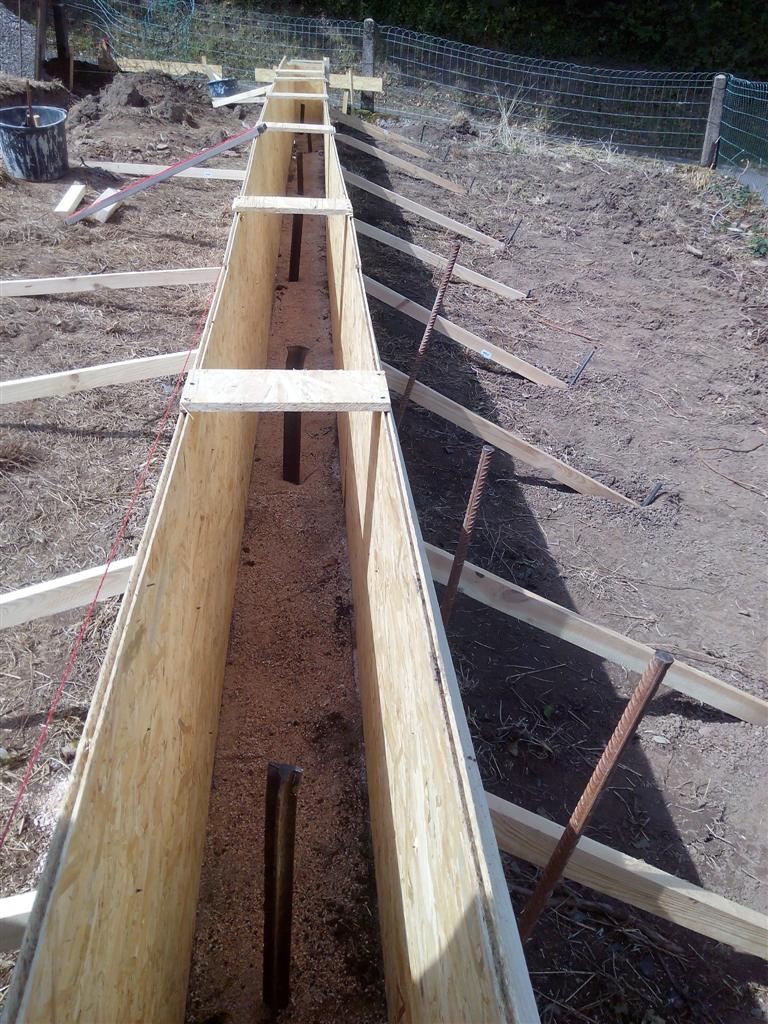

und die andere Seitenwange
![]()
es ist noch immer ziemlich heiß
![]()

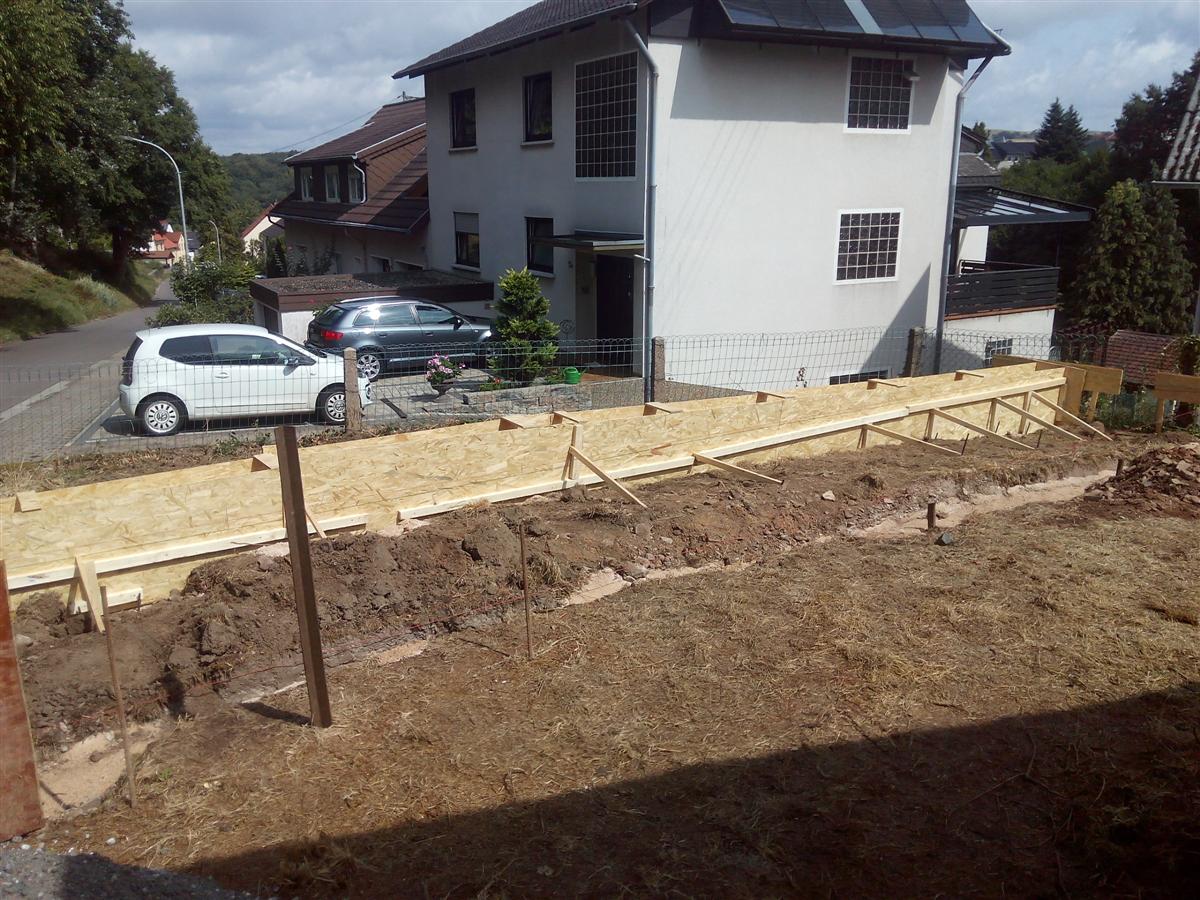

fertig
![]()
zumindest eine Verschalung von zweien
![]()
morgen wird dann betoniert
![]()
