06 seit Einzug bis 12.2018 - 22.08. - Solarthermie Fundamente schottern
Solarthermieanlage - zu den anderen Teilen:
- 17.08. - Solarthermie Vorbereitungen Schnurgerüst
- 18.08. - Solarthermie Fundamente ausschachten
- 21.08. - Baumarkt- und Schotterlieferung
- 22.08. - Solarthermie Fundamente schottern
- 23.08. -Solarthermie Betonplatten weg, Verschalung1
- 24.08. - Solarthermie Kieslieferung, Verschalung2
- 25.08. - Solarthermie Fundamente betonieren1
- 30.08. - Solarthermie Verschalung2
- 31.08. - Solarthermie Fundament2 betonieren
- 06.09. - Solarthermie Fundamente ausschalen
- 07.09. - Solarthermie Stockschraubenmontage
- 08.09. - Solarthermie Montage der Kollektoren
- 13.09. - Heizkörper1 Solarrohre1
- 14.09. - Solarrohre2
- 27.09. - Solarrohre draussen1
- 28.09. - Solarrohre draussen2
- 04.10. - Solarsteuerung1
- 05.10. - Solarsteuerung2
- 12.10. - Solarfühler
- 13.10. - Solarrohre
- 17.10. - Solaranschlüsse hartlöten
- 18.10. - Solarrohre verkleben, Stromverteiler
- 19.10. - Energieertragszähler, Solarrohre streichen, Baumstümpfe
- 23.10. - Vorbereitungen WP Inbetriebnahme, Solar fertig
- 25.10. - Solaranlage befüllen
- 13.06. - Solaranlage reparieren + in Betrieb
- 14.06. - Solarregler einstellen
Heute wollen rund 2,5 Tonnen (Feldspat-)Schotter verteilt werden. Vom Anhänger in die Schubkarre in die Fundamentgräben
![]()
Mona schippt lieber anstatt im Graben zu verteilen
![]()

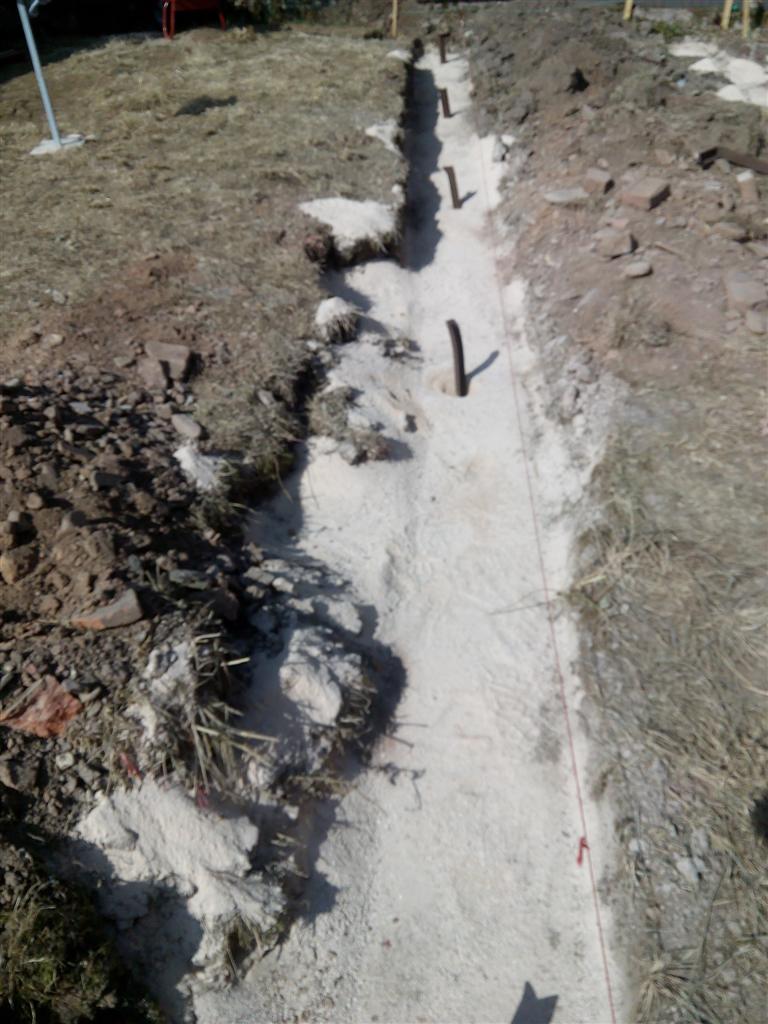

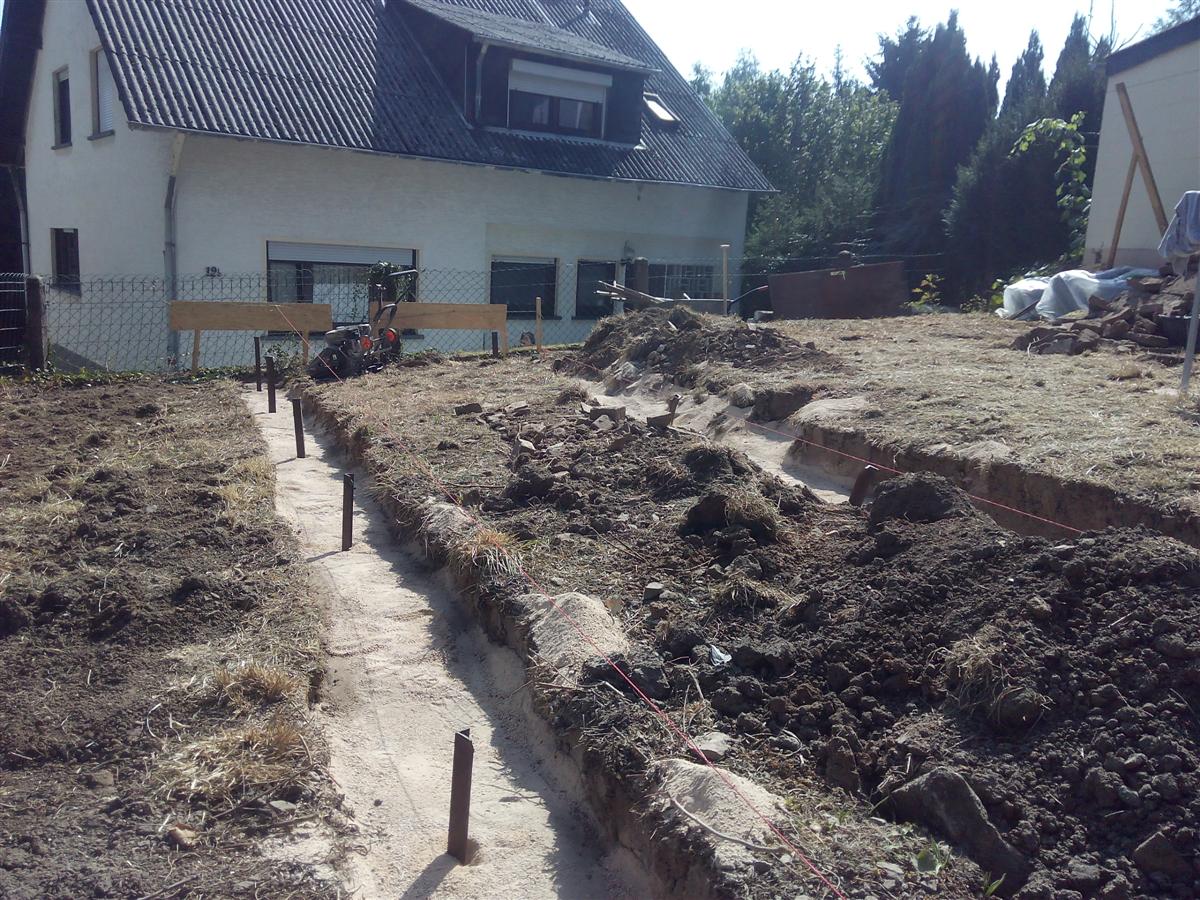

etwa 15cm wird aufgeschottert, damit das Wasser unter dem Betonfundament später besser abfliesen kann
![]()
dann wird verdichtet, mit dem Handstampfer. Ist anstrengender als gedacht
![]()
doch dann zeigt sich glücklicherweise, dass unsere Rüttelplatte von der Breite her doch in den Graben passt, und zwar haargenau
![]()
Mona hat Spaß am Rütteln
https://www.youtube.com/watch?v=U6NFofUgNPI
insgesamt 4 Mal wird über den Schotter gerüttelt, danach ist er fest und die Schicht nur noch 10cm hoch
![]()
https://www.youtube.com/watch?v=AxvptMlMI7M
dann kommt Graben No. 2 an die Reihe, ebenfalls 10 Meter lang
![]()
zum Schluss geht der Schotter haargenau auf, es bleibt nur ein halber Schubkarren übrig
![]()
fertig
![]()
zwischendurch werden noch ein paar KG-Rohre angeschliffen. Die werden später zur Verrohrung der Solarpanels gehören und sollen lackiert werden
![]()
dann werden ein paar Winkeleisen mit dem Vorschlaghammer in die Gräben eingetrieben
![]()
damit das Betonfundament später fest mit dem Untergrund verankert ist
![]()
Feierabend für heute, morgen geht es dann an die Verschalung
