06 seit Einzug bis 12.2018 - 31.08. - Solarthermie Fundament2 betonieren
Solarthermieanlage - zu den anderen Teilen:
- 17.08. - Solarthermie Vorbereitungen Schnurgerüst
- 18.08. - Solarthermie Fundamente ausschachten
- 21.08. - Baumarkt- und Schotterlieferung
- 22.08. - Solarthermie Fundamente schottern
- 23.08. -Solarthermie Betonplatten weg, Verschalung1
- 24.08. - Solarthermie Kieslieferung, Verschalung2
- 25.08. - Solarthermie Fundamente betonieren1
- 30.08. - Solarthermie Verschalung2
- 31.08. - Solarthermie Fundament2 betonieren
- 06.09. - Solarthermie Fundamente ausschalen
- 07.09. - Solarthermie Stockschraubenmontage
- 08.09. - Solarthermie Montage der Kollektoren
- 13.09. - Heizkörper1 Solarrohre1
- 14.09. - Solarrohre2
- 27.09. - Solarrohre draussen1
- 28.09. - Solarrohre draussen2
- 04.10. - Solarsteuerung1
- 05.10. - Solarsteuerung2
- 12.10. - Solarfühler
- 13.10. - Solarrohre
- 17.10. - Solaranschlüsse hartlöten
- 18.10. - Solarrohre verkleben, Stromverteiler
- 19.10. - Energieertragszähler, Solarrohre streichen, Baumstümpfe
- 23.10. - Vorbereitungen WP Inbetriebnahme, Solar fertig
- 25.10. - Solaranlage befüllen
- 13.06. - Solaranlage reparieren + in Betrieb
- 14.06. - Solarregler einstellen

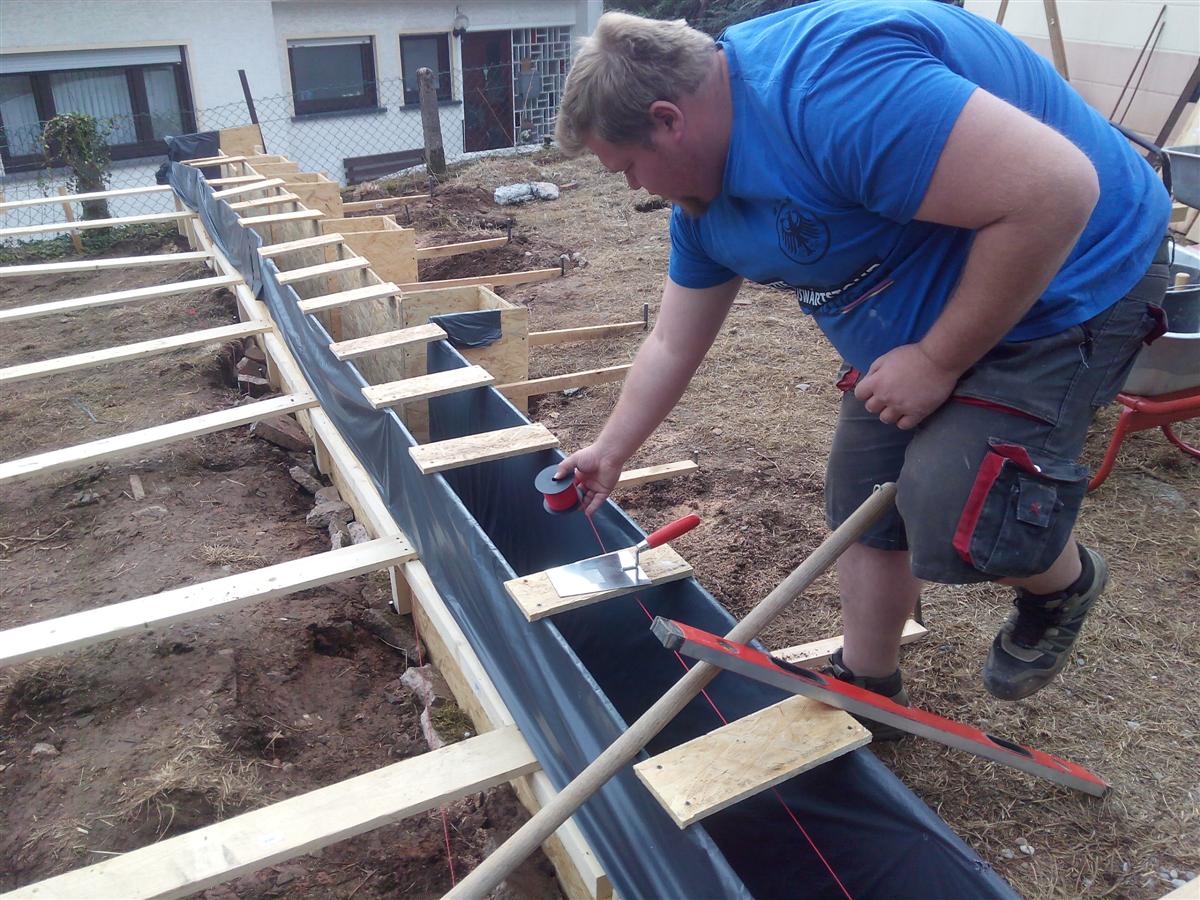

Heute geht es ans Betonieren des zweiten Fundamentes für die Solarthermieanlage, doch bevor es losgeht wird erst noch eine Richtschnur zur Markierung der Oberkante des Betons im Innern der Verschalung befestigt
![]()

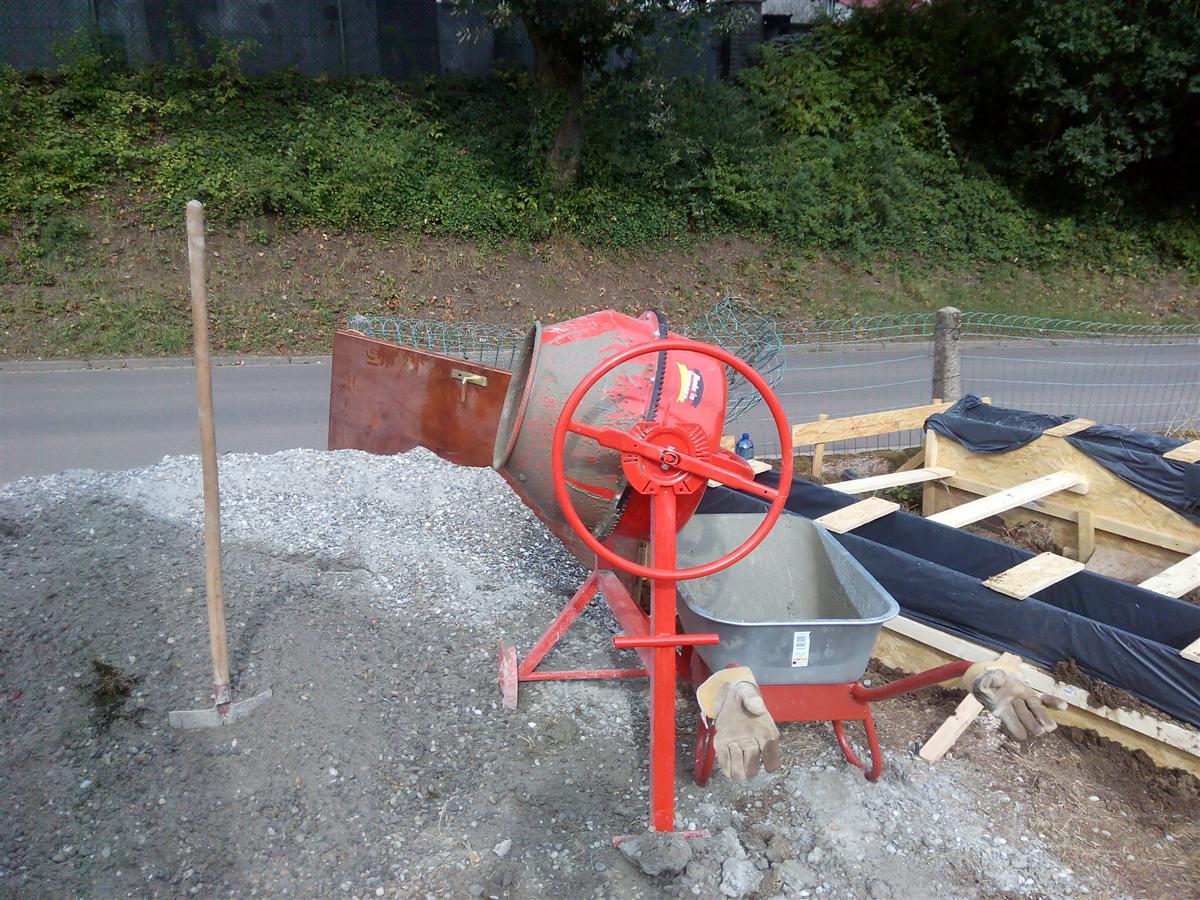

auf Los geht's los
![]()
Björn verteilt den Beton, rüttelt Lufteinschlüsse heraus und streicht glatt...![]()

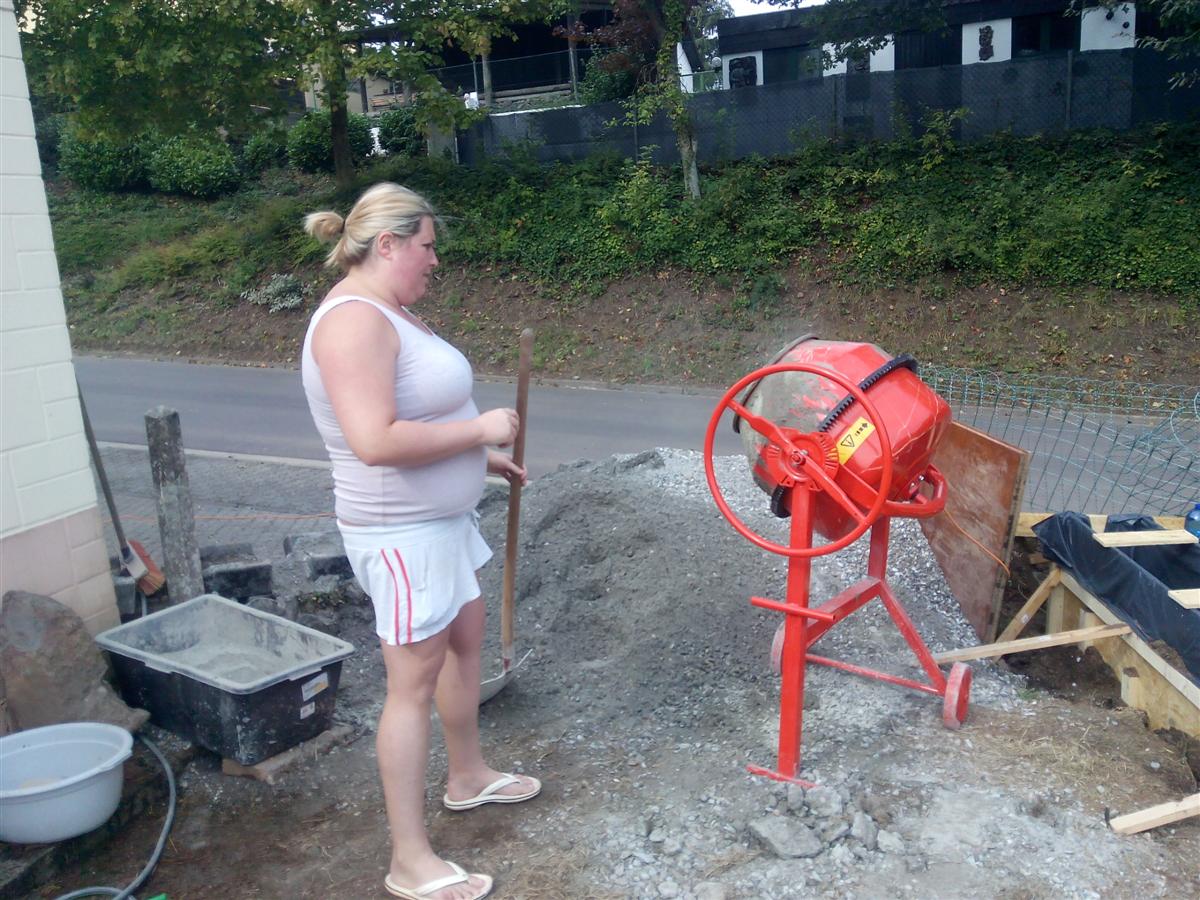

... ich mische den Beton an und fahre den Schubkarren
![]()

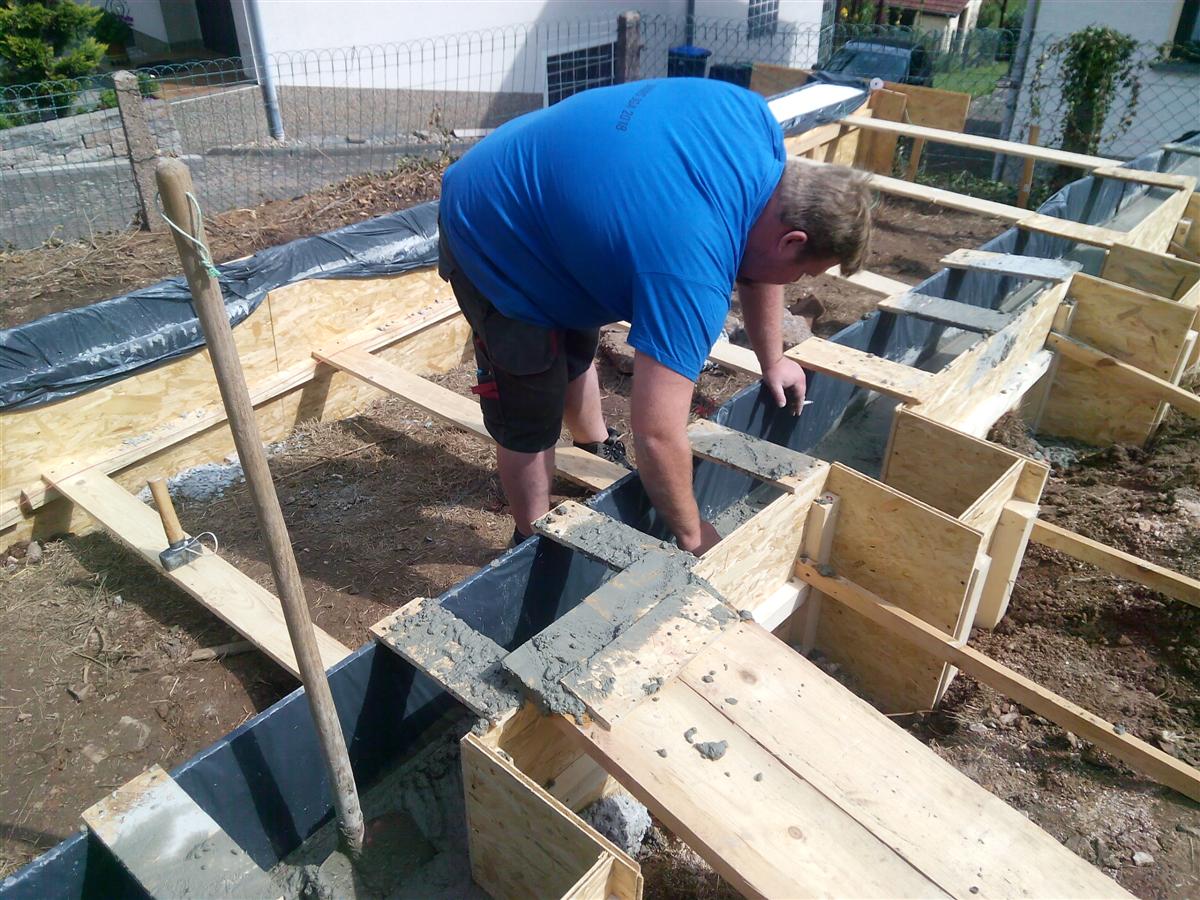

die Verstärkung kommt
![]()

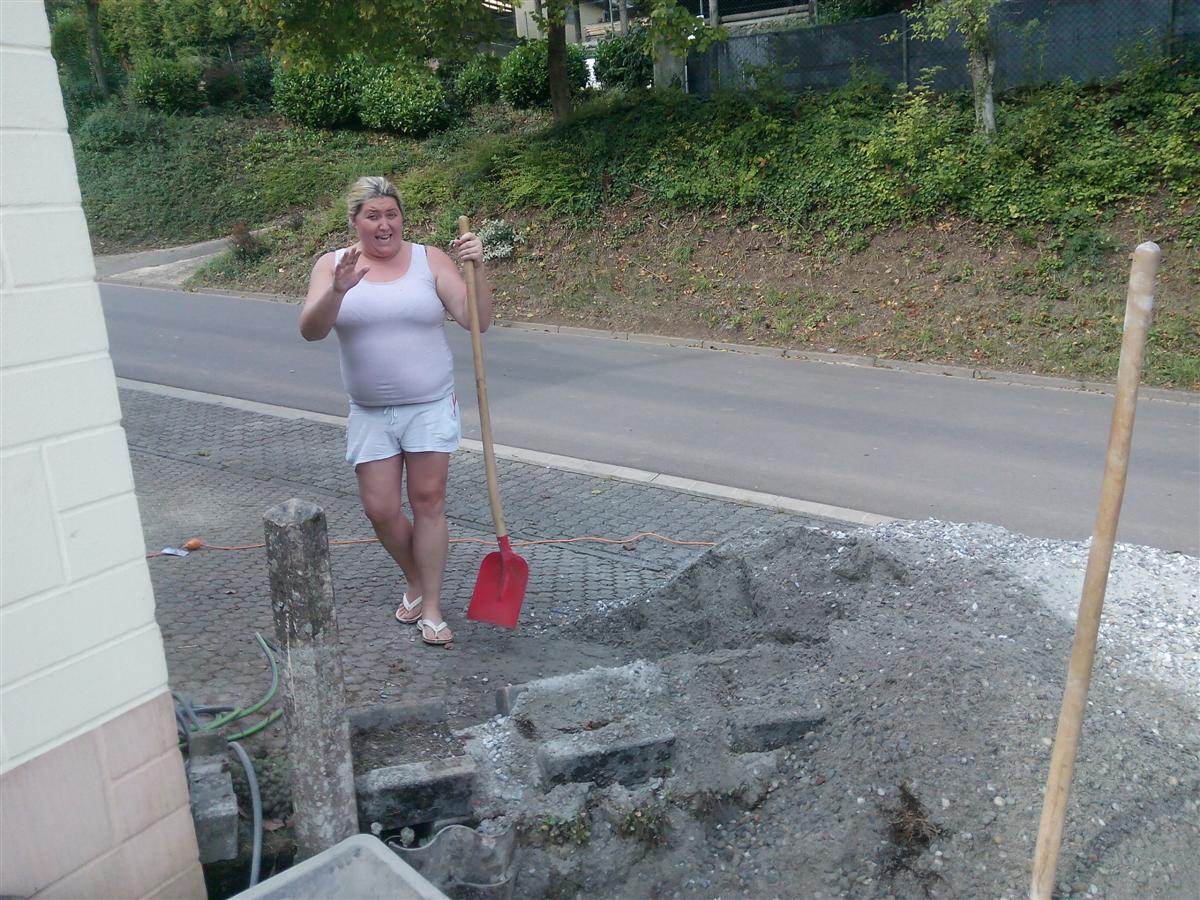

in Flip-Flops wird geschippt
![]()
https://www.youtube.com/watch?v=RbNPb9pybxg
und Beton angemischt
![]()
https://www.youtube.com/watch?v=YInzj1POyk8

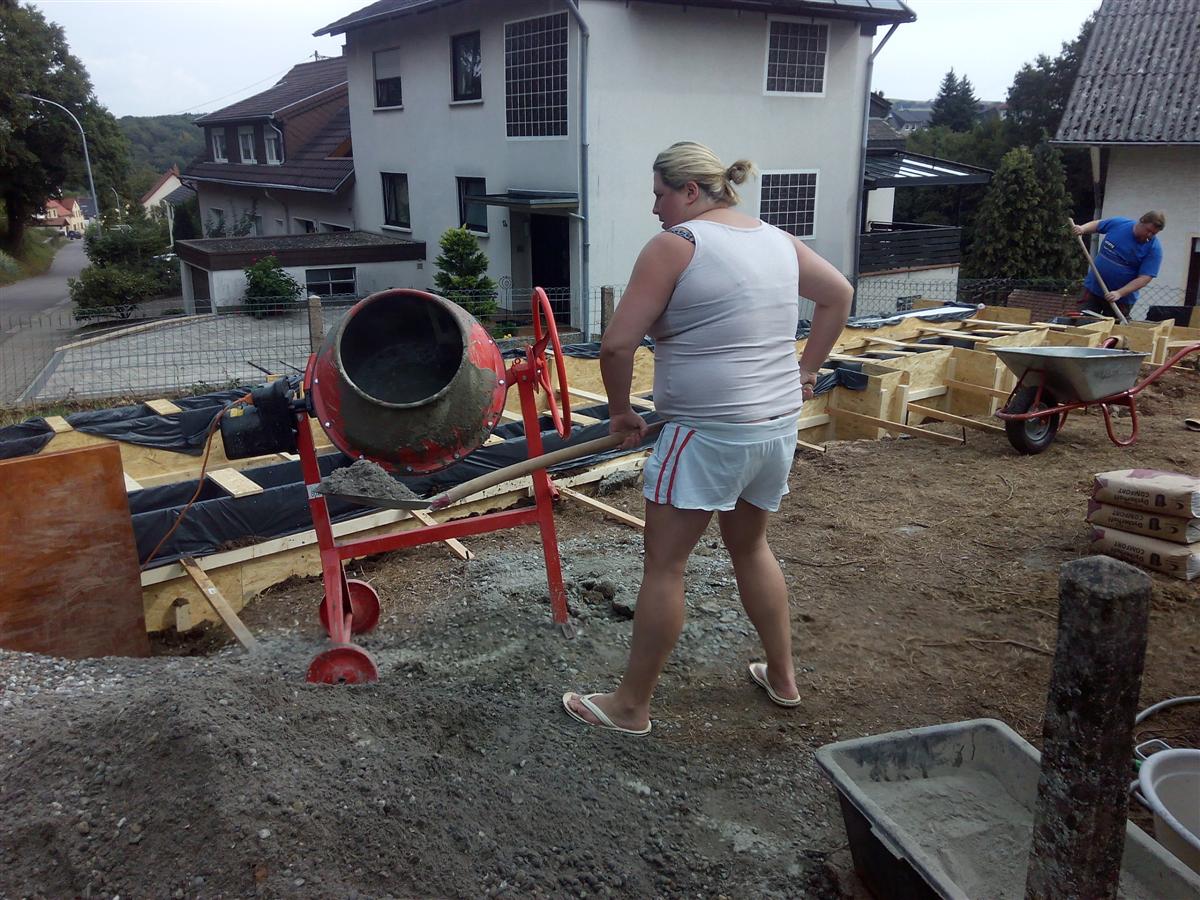

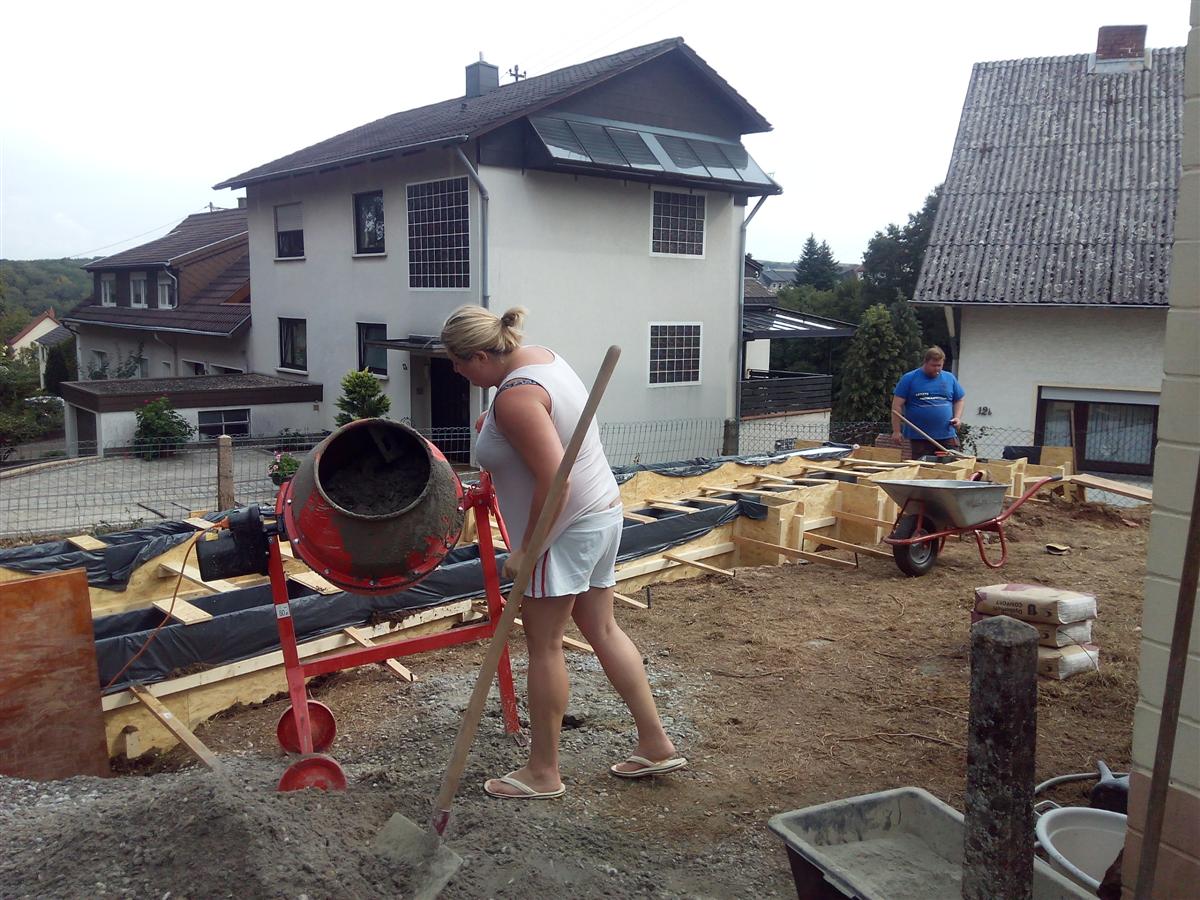

es geht gut vorwärts
![]()
![]()

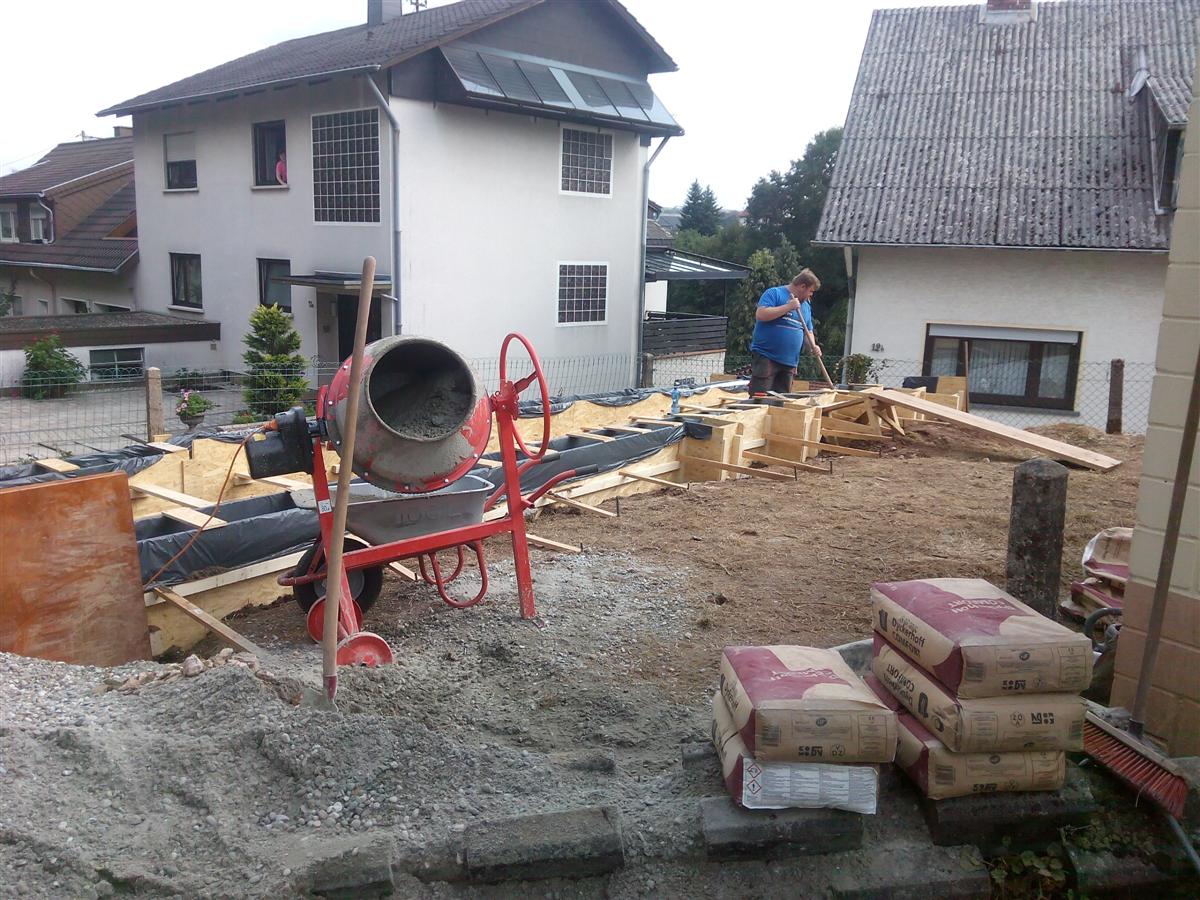

die letzten drei, vier Maschinenladungen gehen besonders einfach - auf der einen Seite wird befüllt, auf der anderen direkt in die Verschalung reinlaufen gelassen
![]()
zum Schluss noch die kleinen Fundamente für die spätere "Pipeline", also die Leitungen, die von der SOlarthermieanlage zum Pufferspeicher führt
![]()
je ein Spatenstich breit sowie tief
![]()

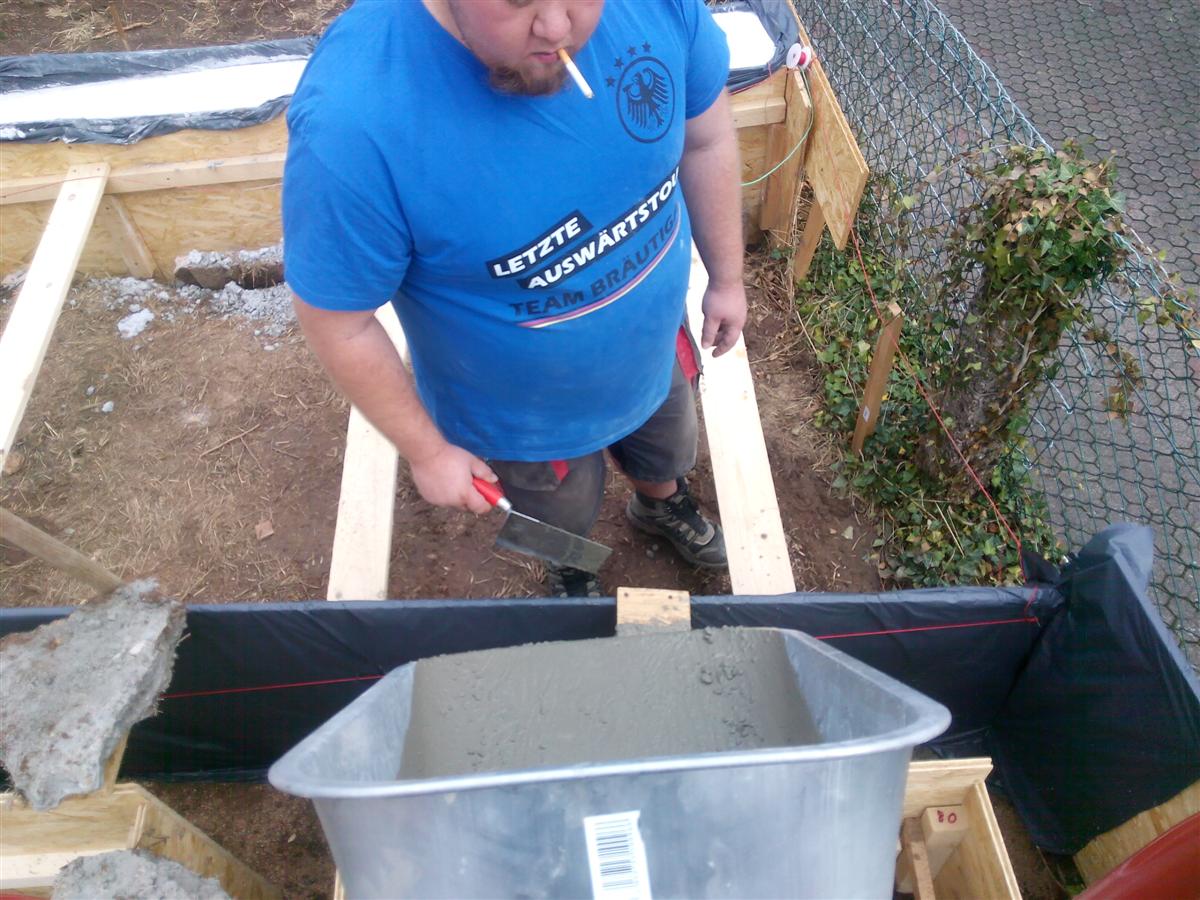

Björn beim letzten Glattstreichen
![]()
https://www.youtube.com/watch?v=tKjrpZZJL8k
noch alles saubermachen
![]()
https://www.youtube.com/watch?v=HX2BAAUcCs4
fertig für heute
![]()
