06 seit Einzug bis 12.2018 - 25.10. - Solaranlage befüllen
Solarthermieanlage - zu den anderen Teilen:
- 17.08. - Solarthermie Vorbereitungen Schnurgerüst
- 18.08. - Solarthermie Fundamente ausschachten
- 21.08. - Baumarkt- und Schotterlieferung
- 22.08. - Solarthermie Fundamente schottern
- 23.08. -Solarthermie Betonplatten weg, Verschalung1
- 24.08. - Solarthermie Kieslieferung, Verschalung2
- 25.08. - Solarthermie Fundamente betonieren1
- 30.08. - Solarthermie Verschalung2
- 31.08. - Solarthermie Fundament2 betonieren
- 06.09. - Solarthermie Fundamente ausschalen
- 07.09. - Solarthermie Stockschraubenmontage
- 08.09. - Solarthermie Montage der Kollektoren
- 13.09. - Heizkörper1 Solarrohre1
- 14.09. - Solarrohre2
- 27.09. - Solarrohre draussen1
- 28.09. - Solarrohre draussen2
- 04.10. - Solarsteuerung1
- 05.10. - Solarsteuerung2
- 12.10. - Solarfühler
- 13.10. - Solarrohre
- 17.10. - Solaranschlüsse hartlöten
- 18.10. - Solarrohre verkleben, Stromverteiler
- 19.10. - Energieertragszähler, Solarrohre streichen, Baumstümpfe
- 23.10. - Vorbereitungen WP Inbetriebnahme, Solar fertig
- 25.10. - Solaranlage befüllen
- 13.06. - Solaranlage reparieren + in Betrieb
- 14.06. - Solarregler einstellen
Zwar stehen noch ein paar Kleinigkeiten an der Wärmepumpe an, aber dazu mussten Teile bestellt werden, und die dürften erst Freitag oder Samstag ankommen,

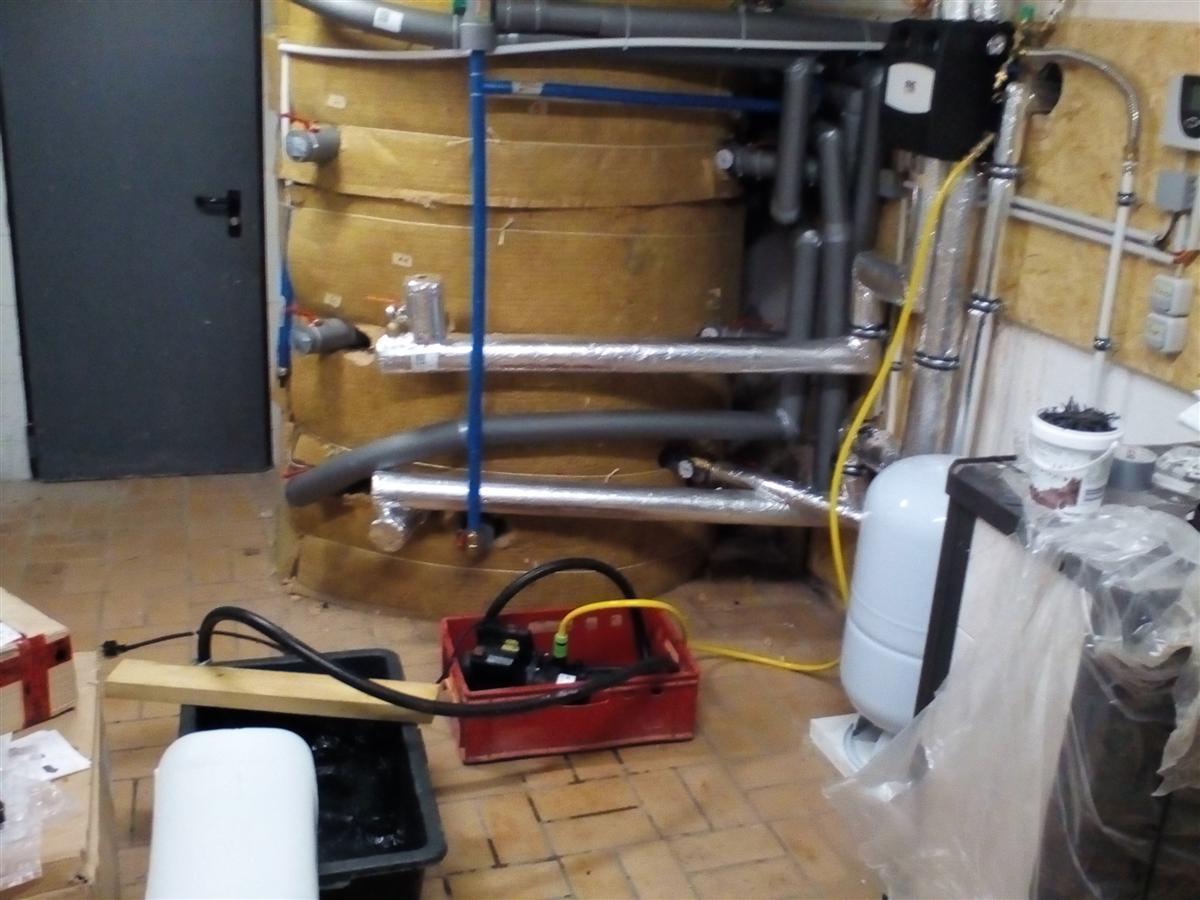

also wird zwischenzeitlich die Solaranlage befüllt
![]()

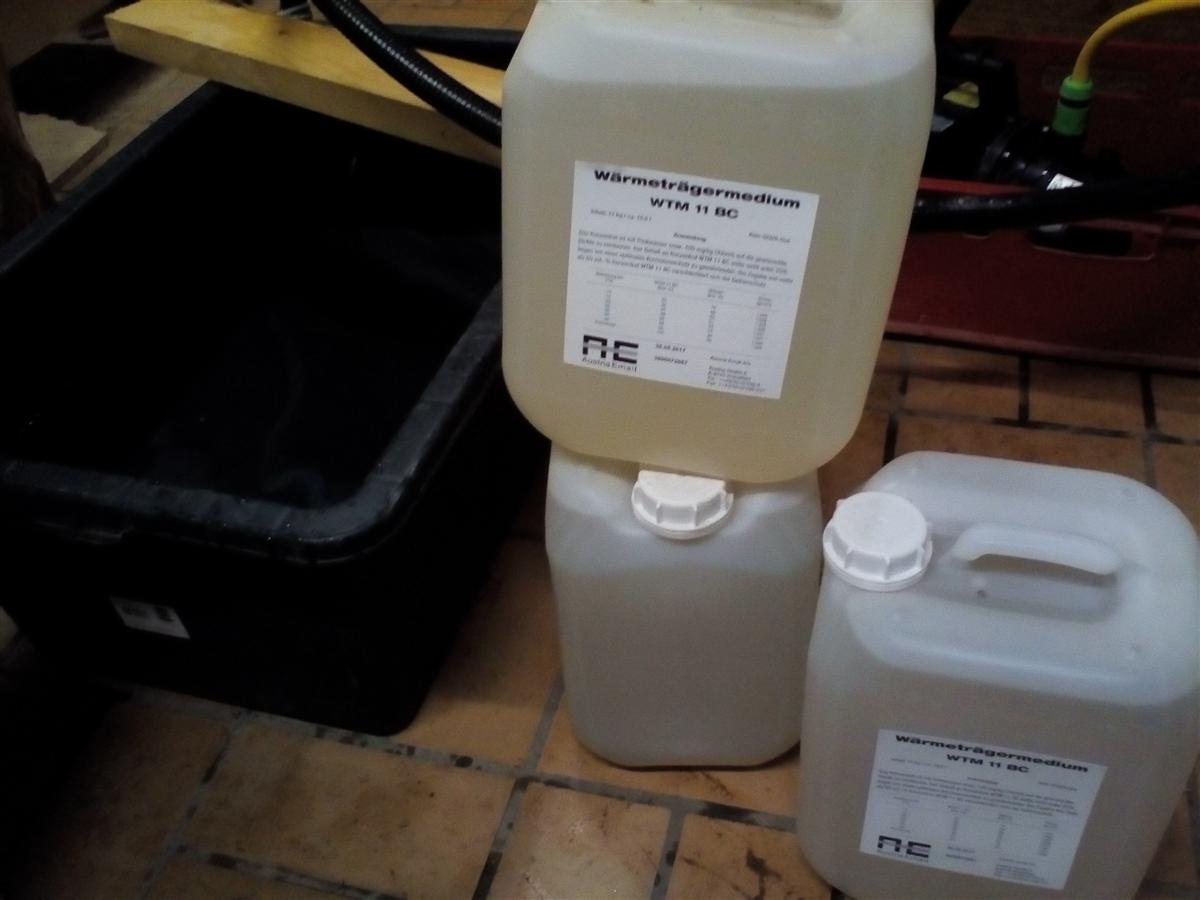

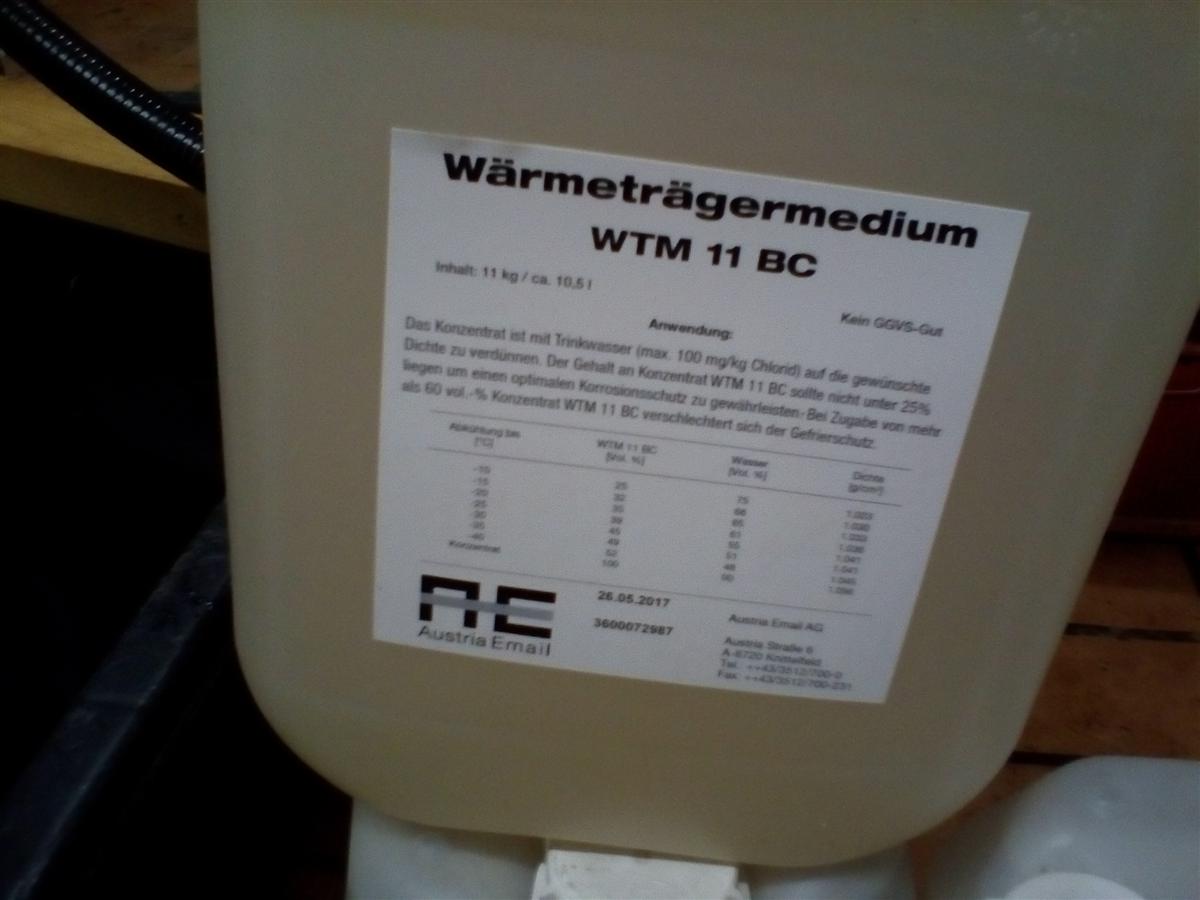

zu 10 Liter Wärmeträgermedium kommen 16,5 Liter VE-Wasser, das ergibt einen Frostschutz bis -28°C (wird genau so vom Hersteller empfohlen)
![]()

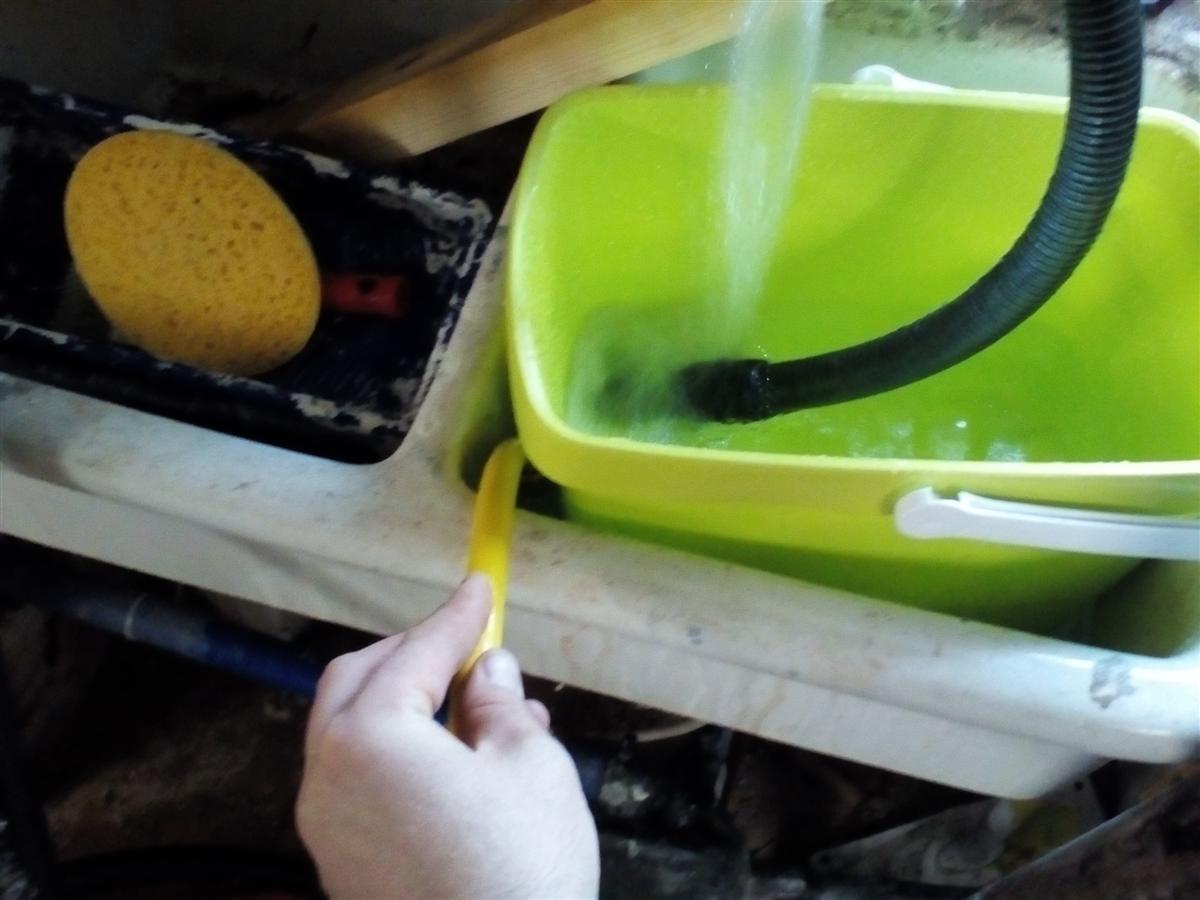

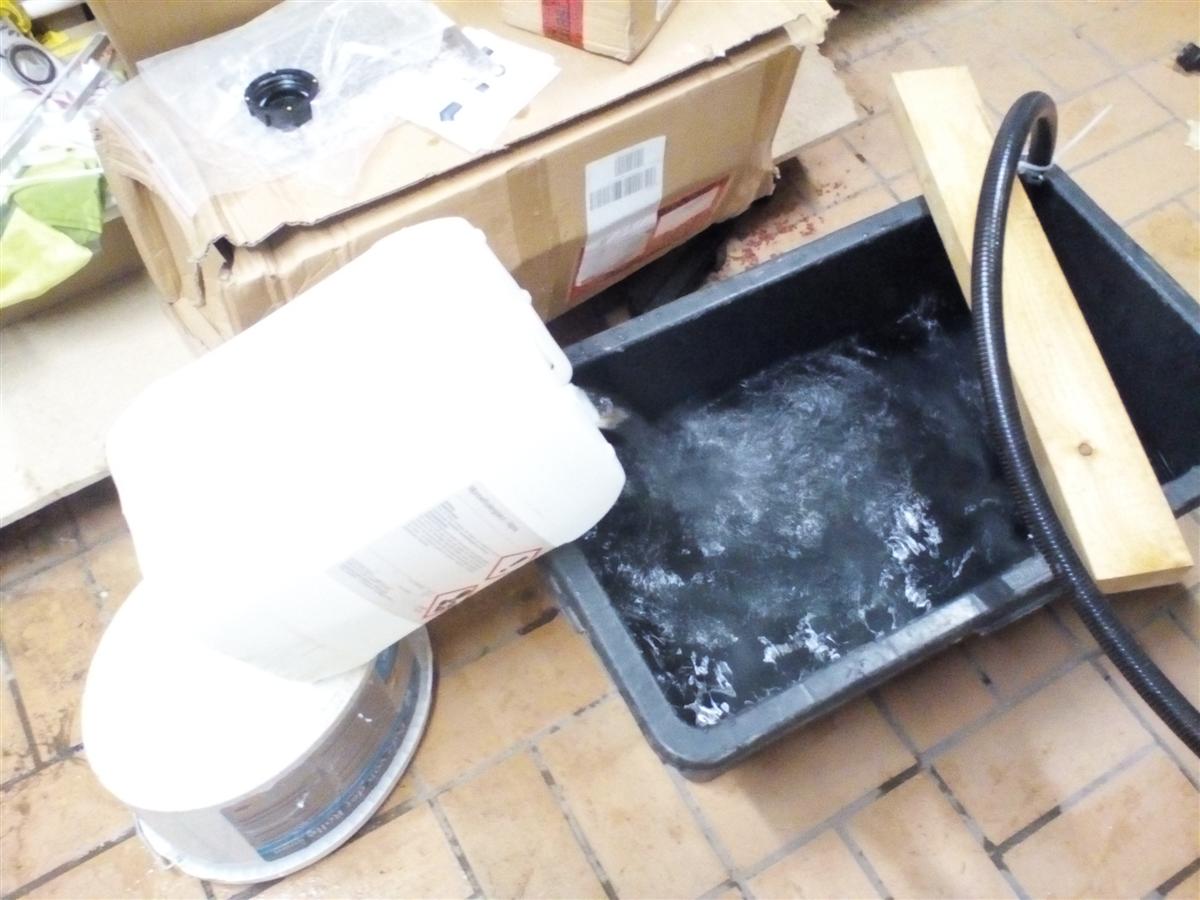

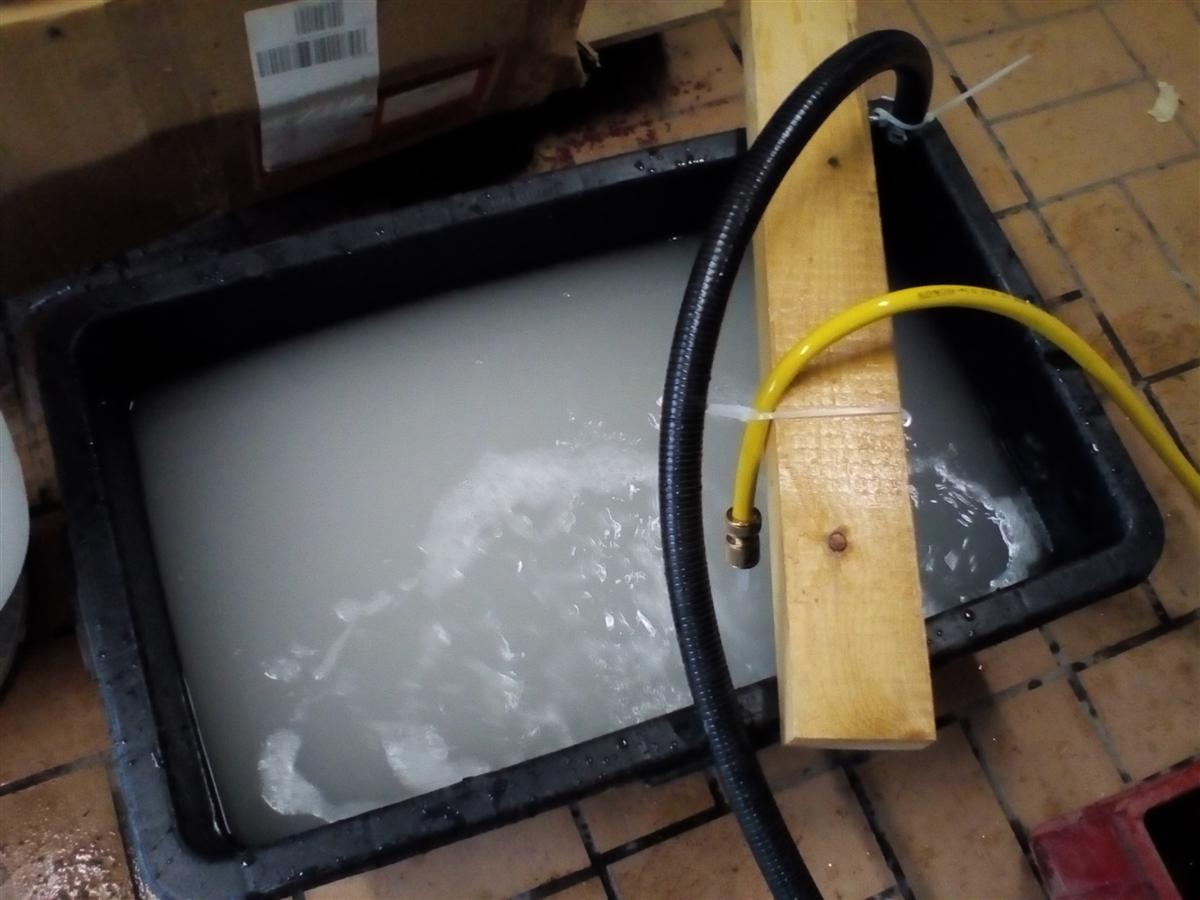

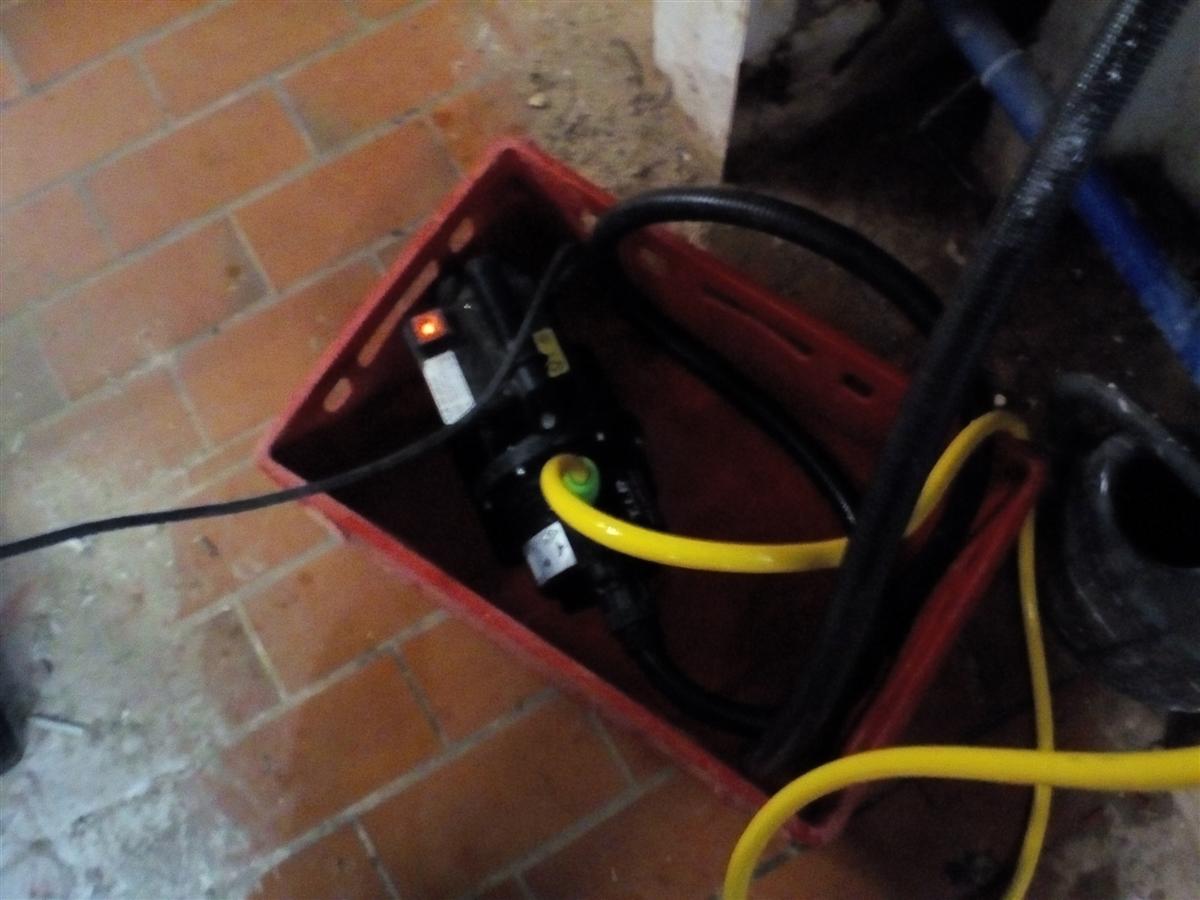

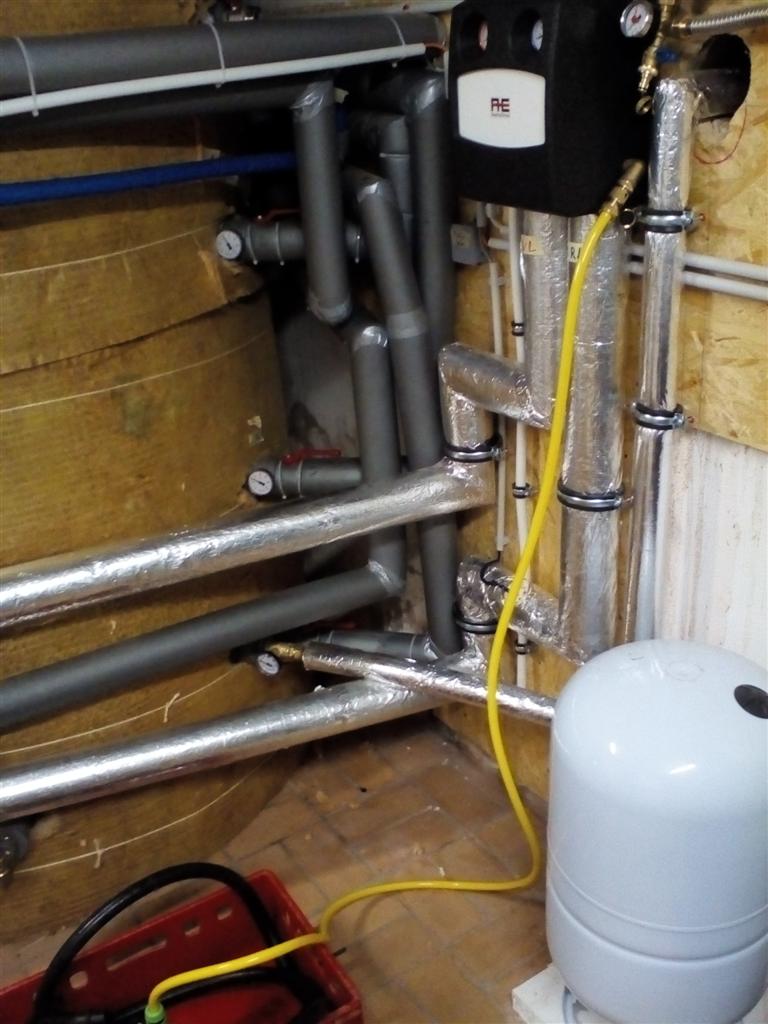

per Jetpumpe wird die Anlage befüllt
![]()
![]()

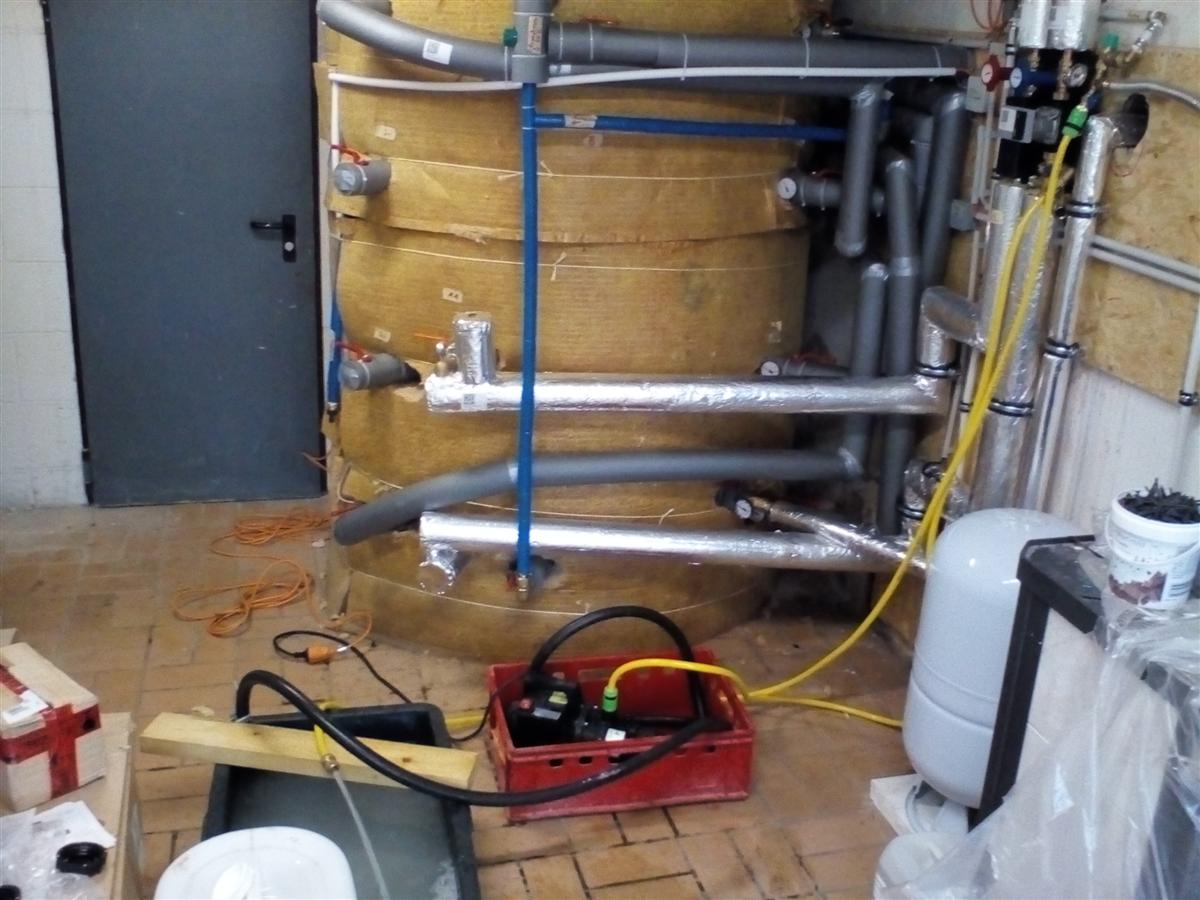

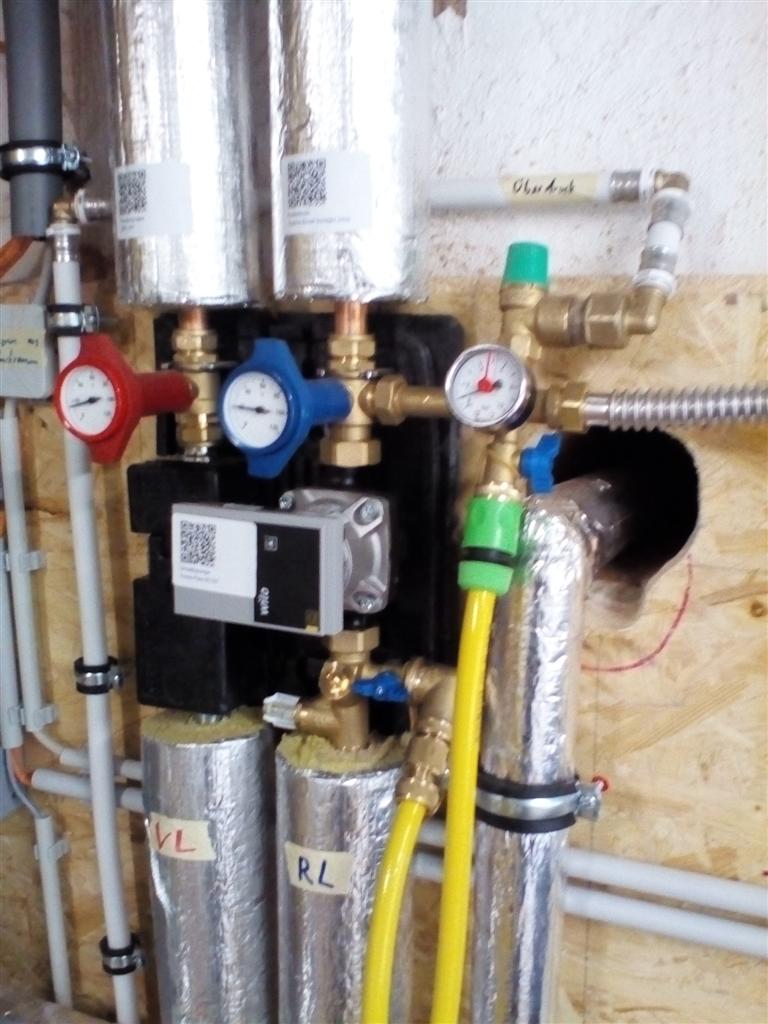

doch beim Kontrollgang die Katastrophe: eine Fontaine spritzt oben am Bogen raus - eine undichte Stelle
![]()
Das bedeutet einen deutlichen Rückschlag, denn durch die undichte Stelle im Kupferrohr (vermutlich der Schraubverbinder im 90° Bogen nicht ordentlich festgezogen) bedeutet auch, dass jede Menge Flüssigkeit in die Rohrisolierungen gelaufen ist, und nass isolieren sie nicht mehr. Auseinanderbauen und trocknen lassen ist bei dem aktuellen Wetter nicht mehr möglich, viel zu feucht, d.h. das Projekt Solaranlage wird den Winter über auf Eis gelegt werden und wir gehen die Sache im Frühjahr nochmal an.
- KG-Bogen abbauen
- undichte Stelle ausfindig machen und reparieren / Verbinder fest ziehen
- ein, zwei weitere Bogen abbauen
- Anlage in Betrieb nehmen
Wenn erstmal das heiße Wasser durch die Rohrleitungen fließt werden damit auch die nassen Rohrisolierungen trocknen, die Feuchtigkeit kann dann bei den demontierten Bögen entweichen.
Sobald alles wieder trocken ist wird die Rohrisolierung auch wieder funktionieren und die Anlage normal funktionieren.
