2020 - KW02 - Keller & Waschküche streichen,Lüftung fertig & Kaskadenschaltung
Photovoltaik Anlage mit 10kWp in Eigenbleistung auf dem Gartenhaus
- KW38 - Holzlager voll, PV Graben Gartenhaus
- KW40 - Photovoltaik Stromkabel verlegen
- KW41 - Leitungsgraben Gartenhaus
- KW42 - Solarmodule kommen & Photovoltaik Kabel fertig & Gartenhausdach Schienensystem
- KW45 - Wechselrichter,Notaus +Überspannungsschutz installieren
- KW46 - Gartenhausdach mit Bitumen abdichten, Smartmeter
- KW47 - Photovoltaik-Solarmodule montieren
- KW49 - Photovoltaik Netzwerk
- KW50 - Photovoltaik fertig, Lüftungsanlage
- KW03 - Garage, Bau einer Werkbank, PV-Check
- KW27 - Photovoltaik Holzunterstand1
- KW28 - Photovoltaik Holzunterstand2 & Drohne
- KW29 - Solarakku, Holzunterstand fit machen, PV2 fertig
zentrale Be- & Entlüftungsanlage - zu den anderen Teilen
- 28.10. - Dämmung & Belüftung & Schornstein Teil1
- 02.11.-Belüftungsanlage Teil1
- 03.11. - Belüftungsanlage Teil2
- 04.11. - Belüftungsanlage Teil3 & toter Raum
- 26.01. - Lüftung Bad
- 28.08. - Technikraum Elektrik Licht fertig
- KW50 - Photovoltaik fertig, Lüftungsanlage
- KW51 - Lüftung fertig, Kellerdecke dämmen

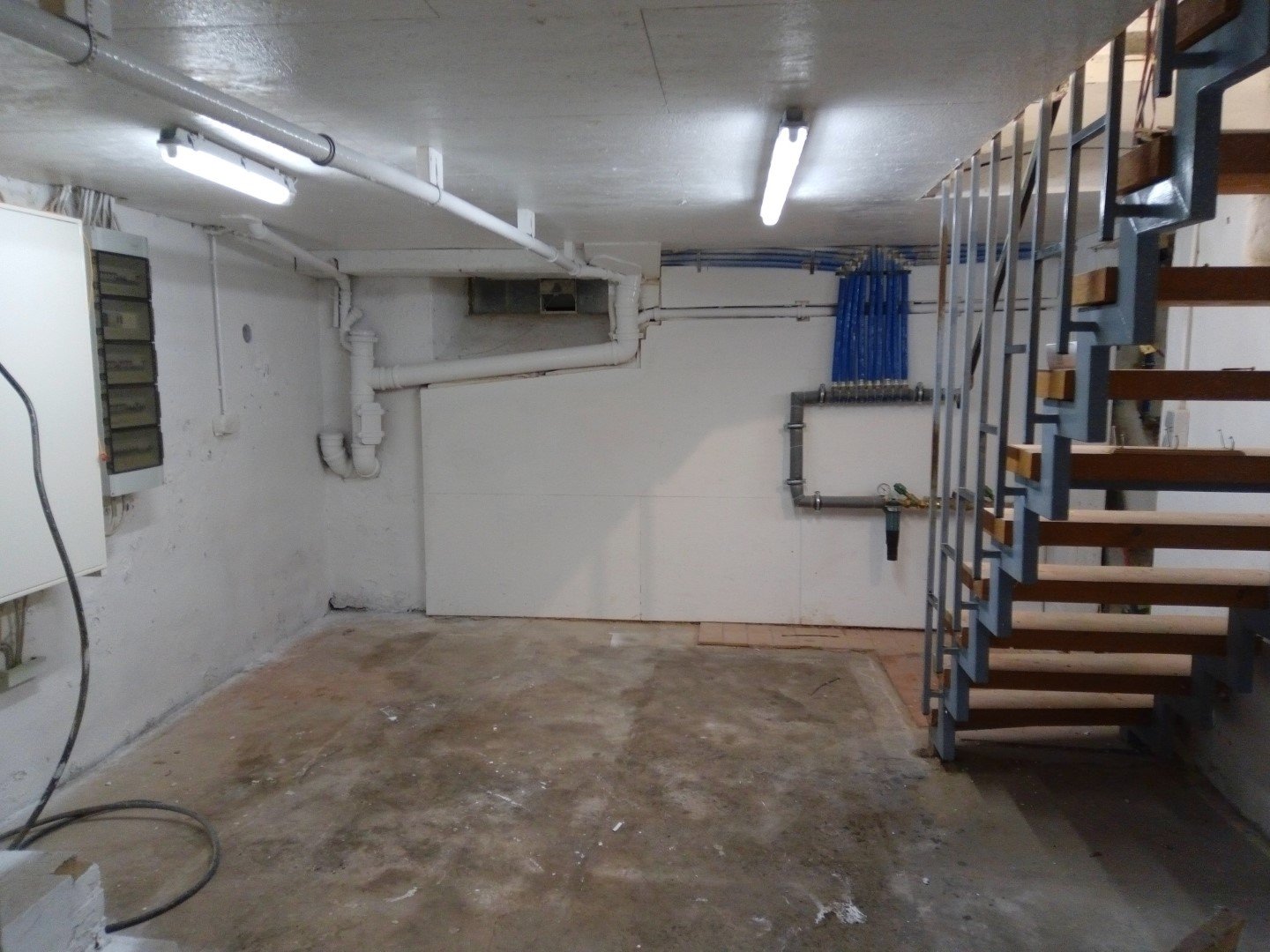

- KW02 - Keller & Waschküche streichen,Lüftung fertig & Kaskadenschaltung
- mehr Infos zur zentralen Be- & Entlüftungsanlage -> Energiekonzept
Diese Woche hat sich arbeitstechnisch wieder komplett im Keller abgespielt.

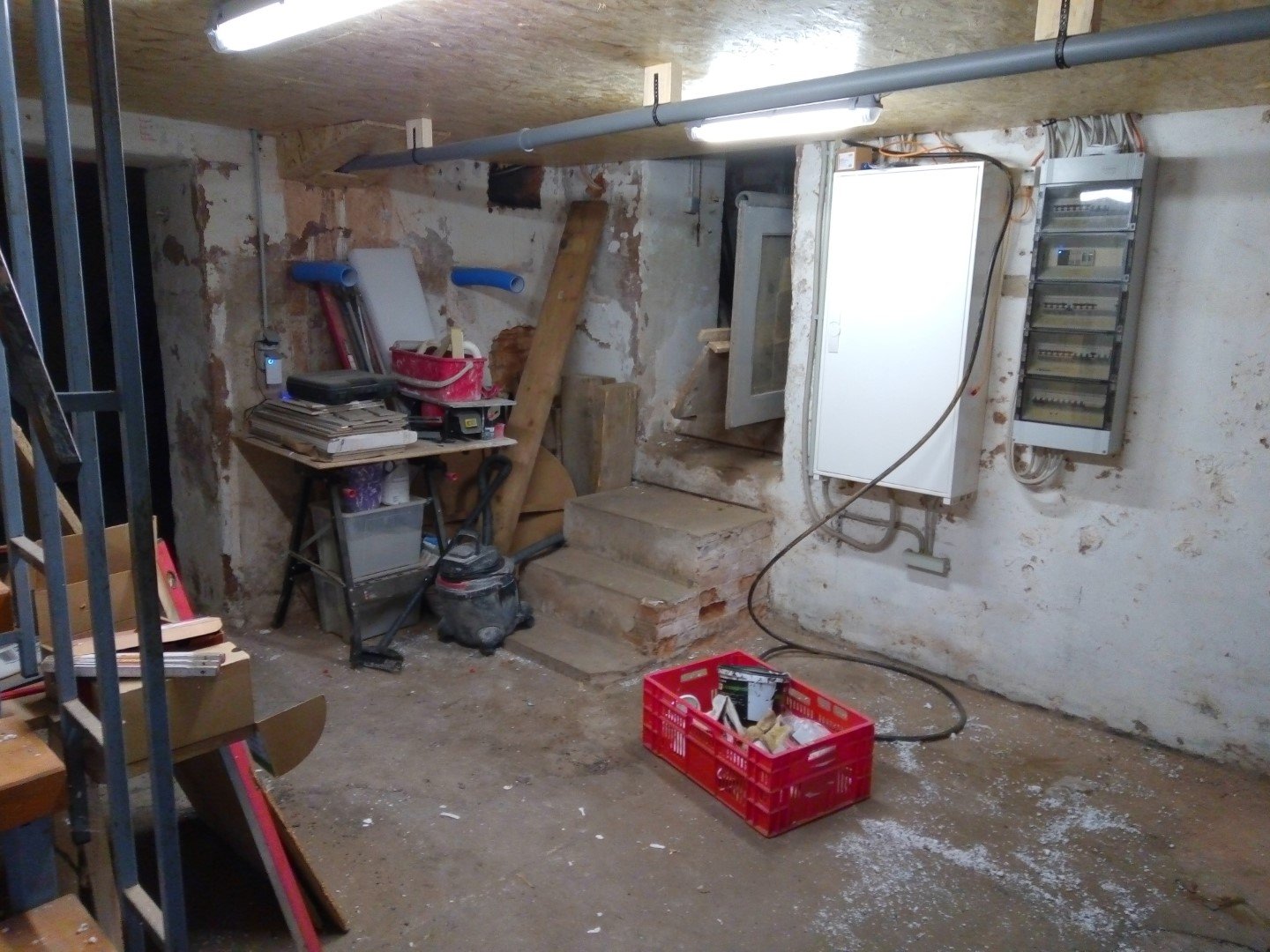

Nachdem der Kartoffelkeller nun fertig ist geht es nun erstmal mit dem benachbarten Kellerraum weiter
![]()

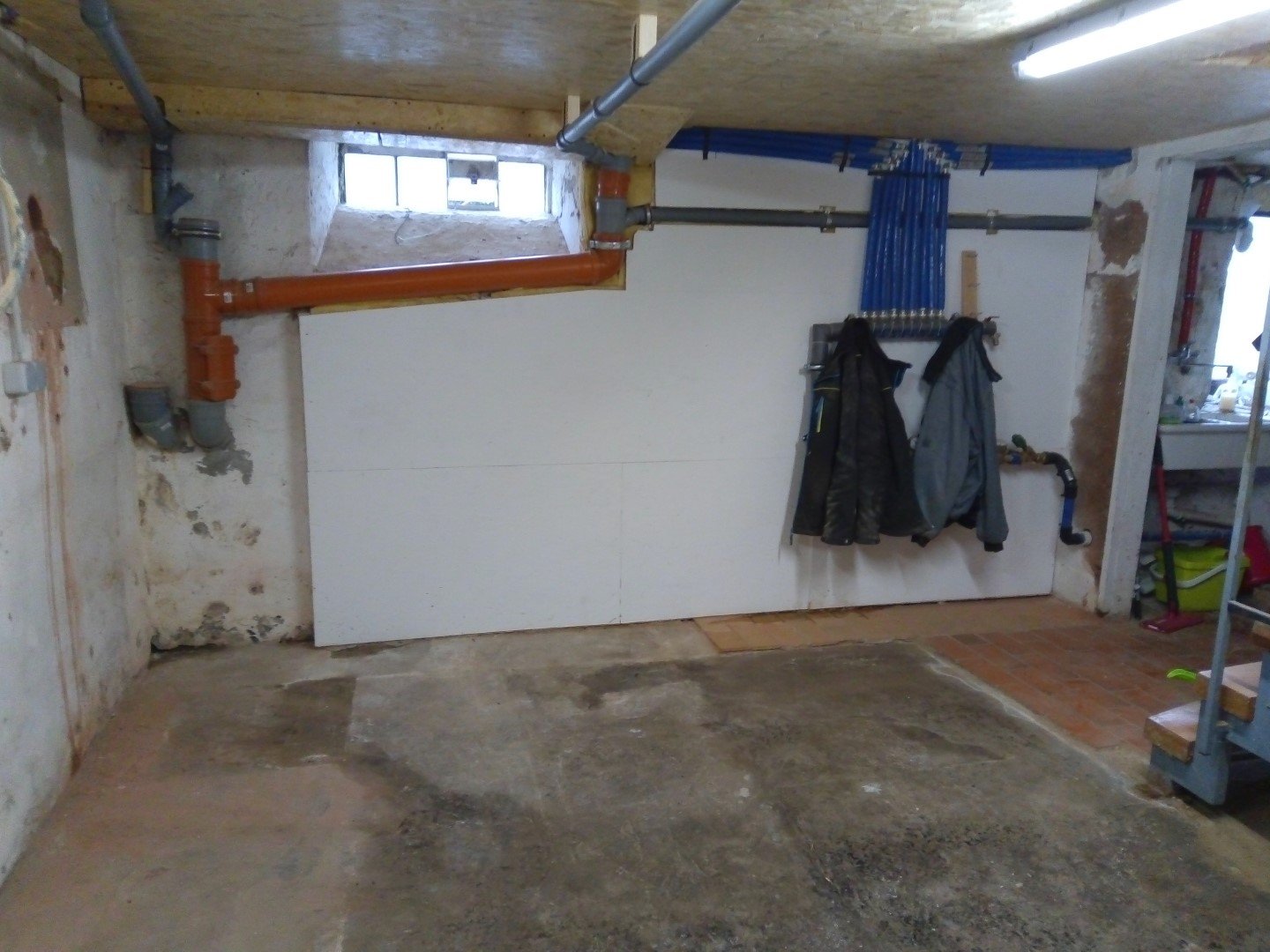

die Deckendämmung ist fertig, aber es fehlt noch der Anstrich
![]()

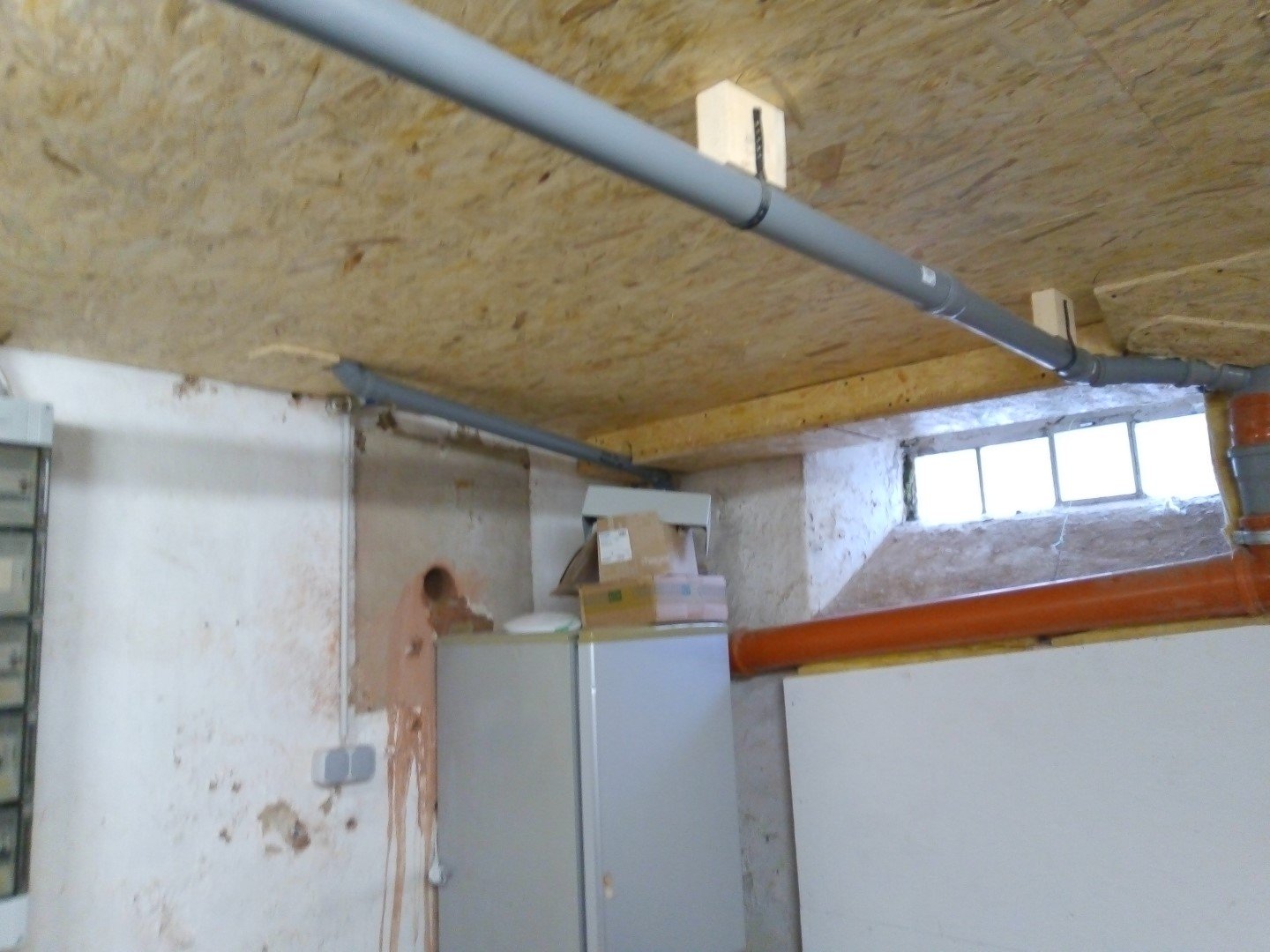

die Abwasserrohre sollen dabei auch gleich gestrichen werden, die sollen sich nicht farblich absetzen
![]()

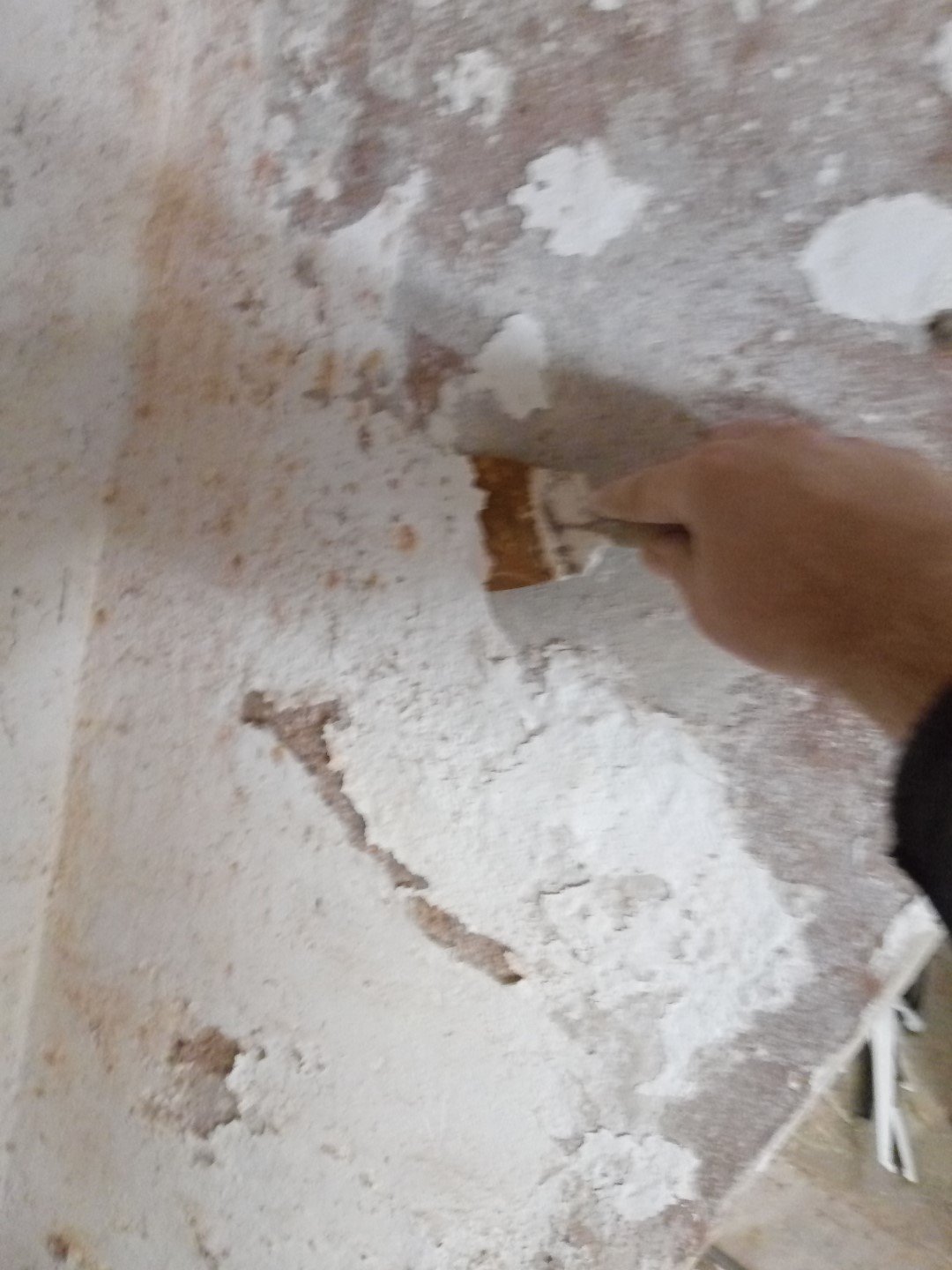

die Wände werden dabei auch noch gleich mit gestrichen, doch vorher wird mit einer Spachtel der lockere Putz abgekratzt
![]()

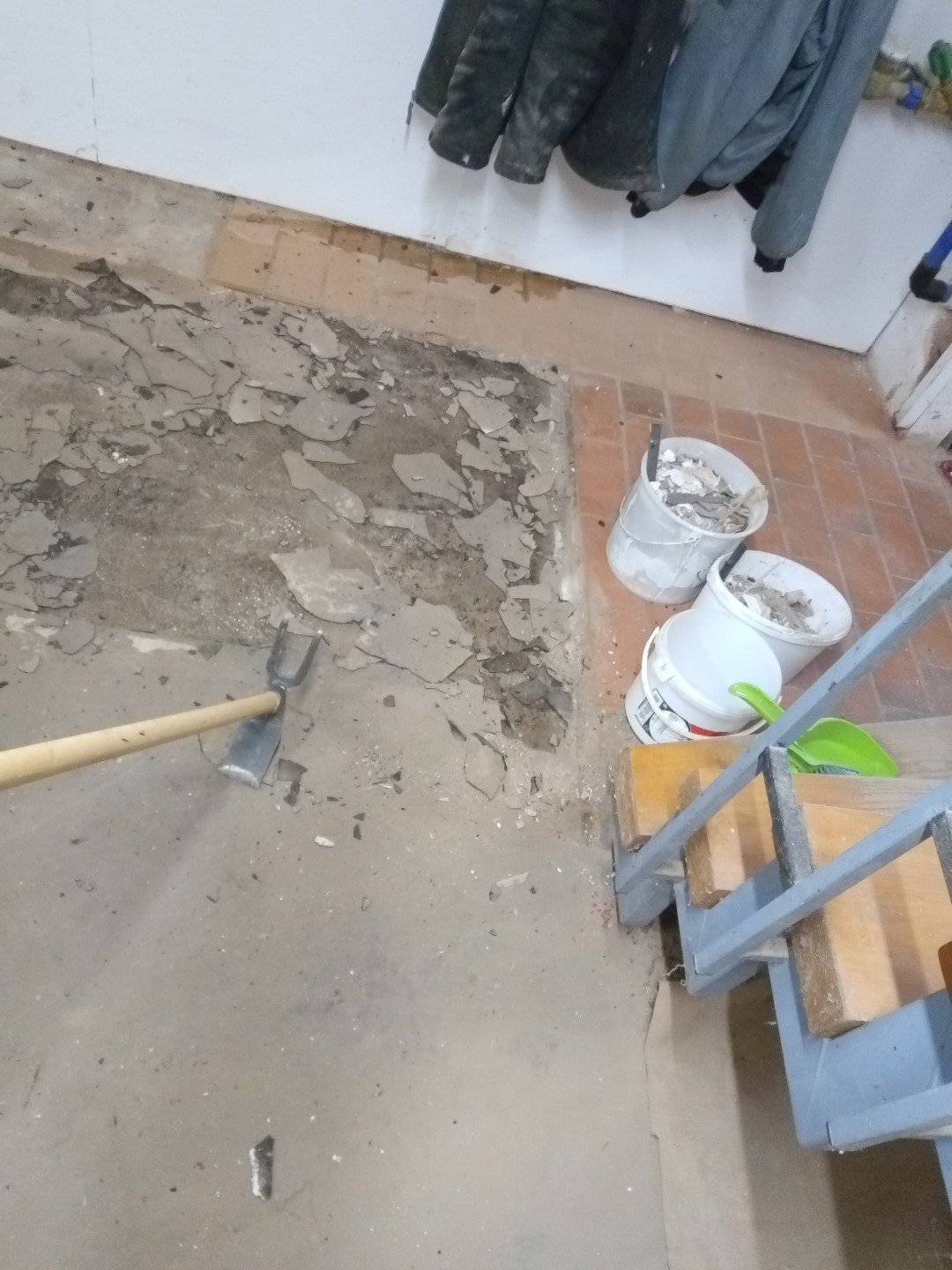

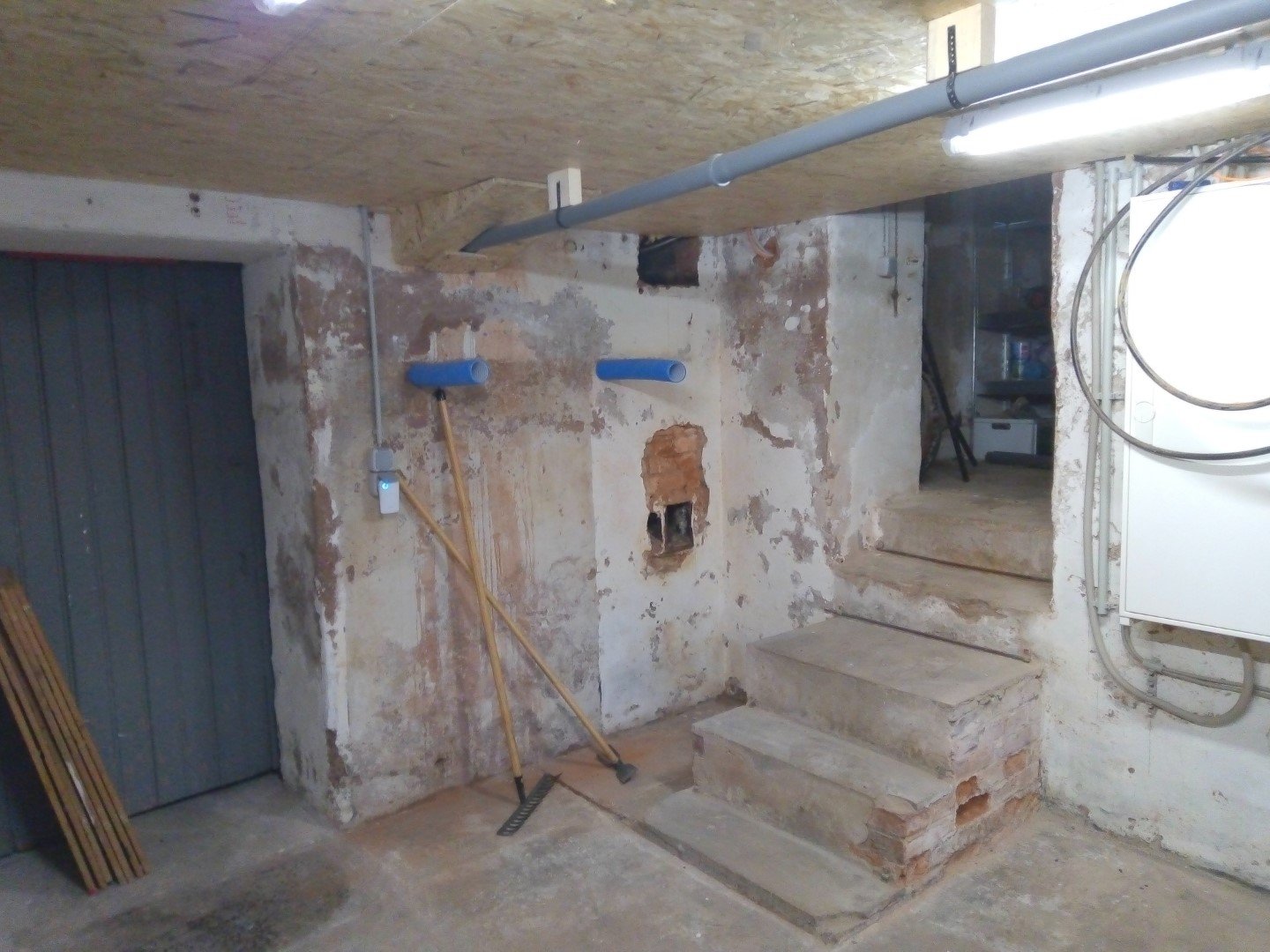

auch dieser Boden besteht noch aus Teerpappe, die erstmal runter muss. Leichter als mit dem Rechen geht das mit einer Flachhacke, wie sich herausstellt
![]()

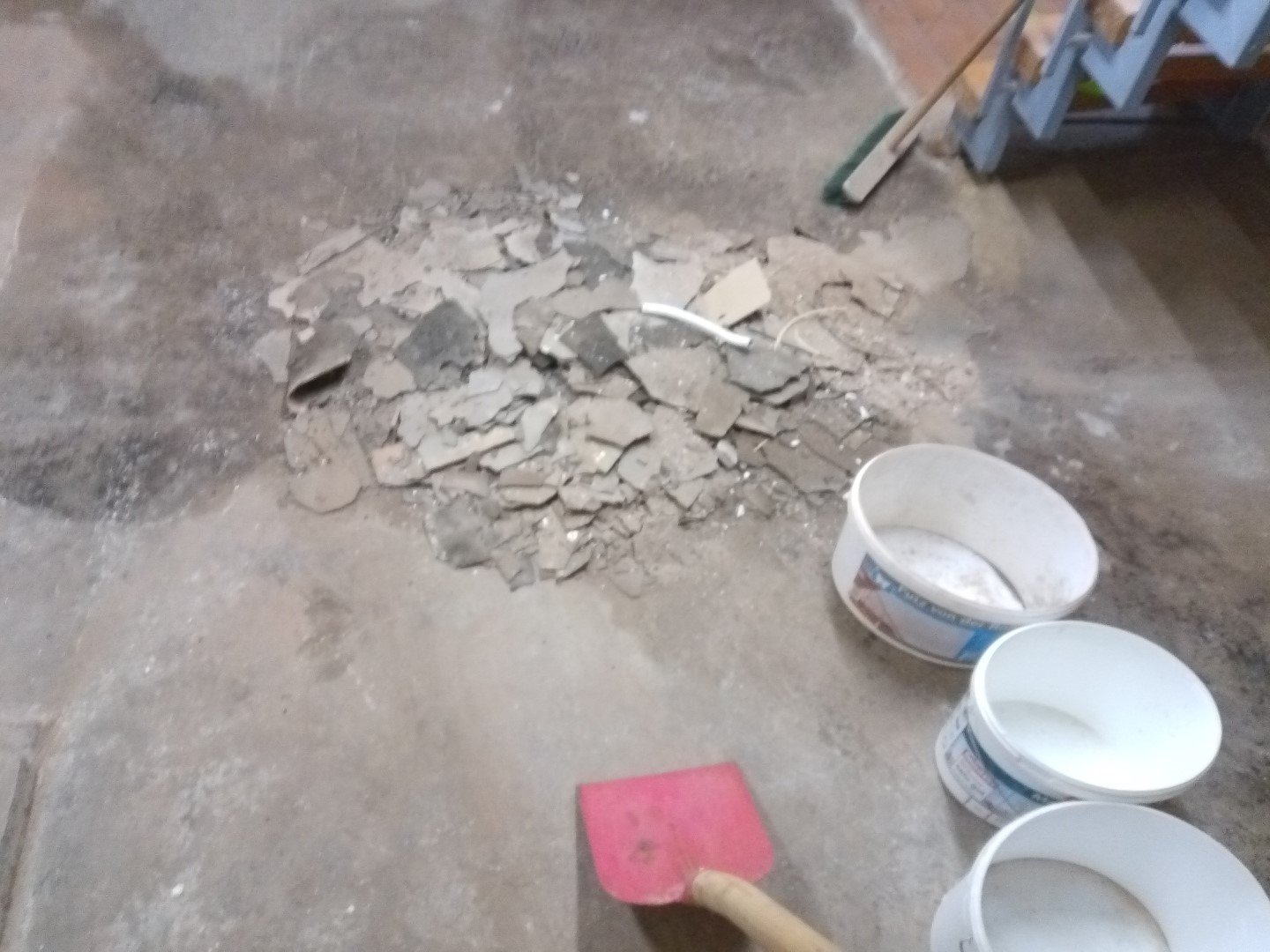

ist mehr, als es aussieht. Schlussendlich sind das 6 STück 10L Eimer voll mit Teerpappe-Resten
![]()
bis alles sauber und der Raum leer geräumt ist vergehen einige Stunden
![]()
aber nur so kann man anstatt zu streichen die Farbe mit dem Farbsprühsystem auftragen
![]()
![]()
![]()

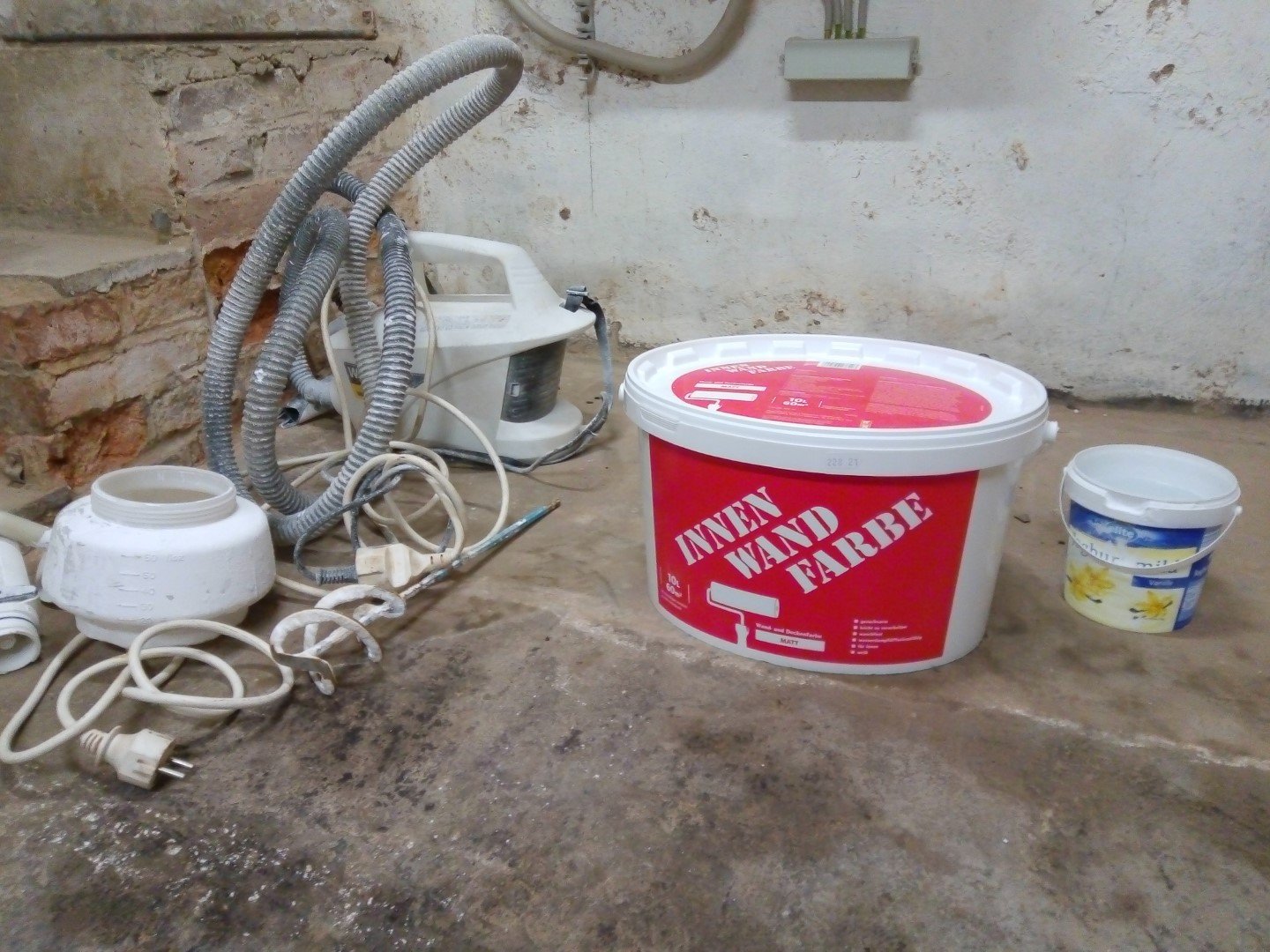

zum Ausprobieren habe ich mal die neue, billigste Wandfarbe von Wilckens aus dem Globus Baumarkt genommen, kostet regulär 10,49€ / 10L Eimer
![]()
mit 1 Liter Wasser verdünnen, gut durchquierlen und auf Los geht's los
![]()
leider ist das Ergebnis ziemlich enttäuschend. Die Farbe deckt nicht richtig und käuselt sich zusammen
![]()
und zwar auf allen Oberflächen
![]()

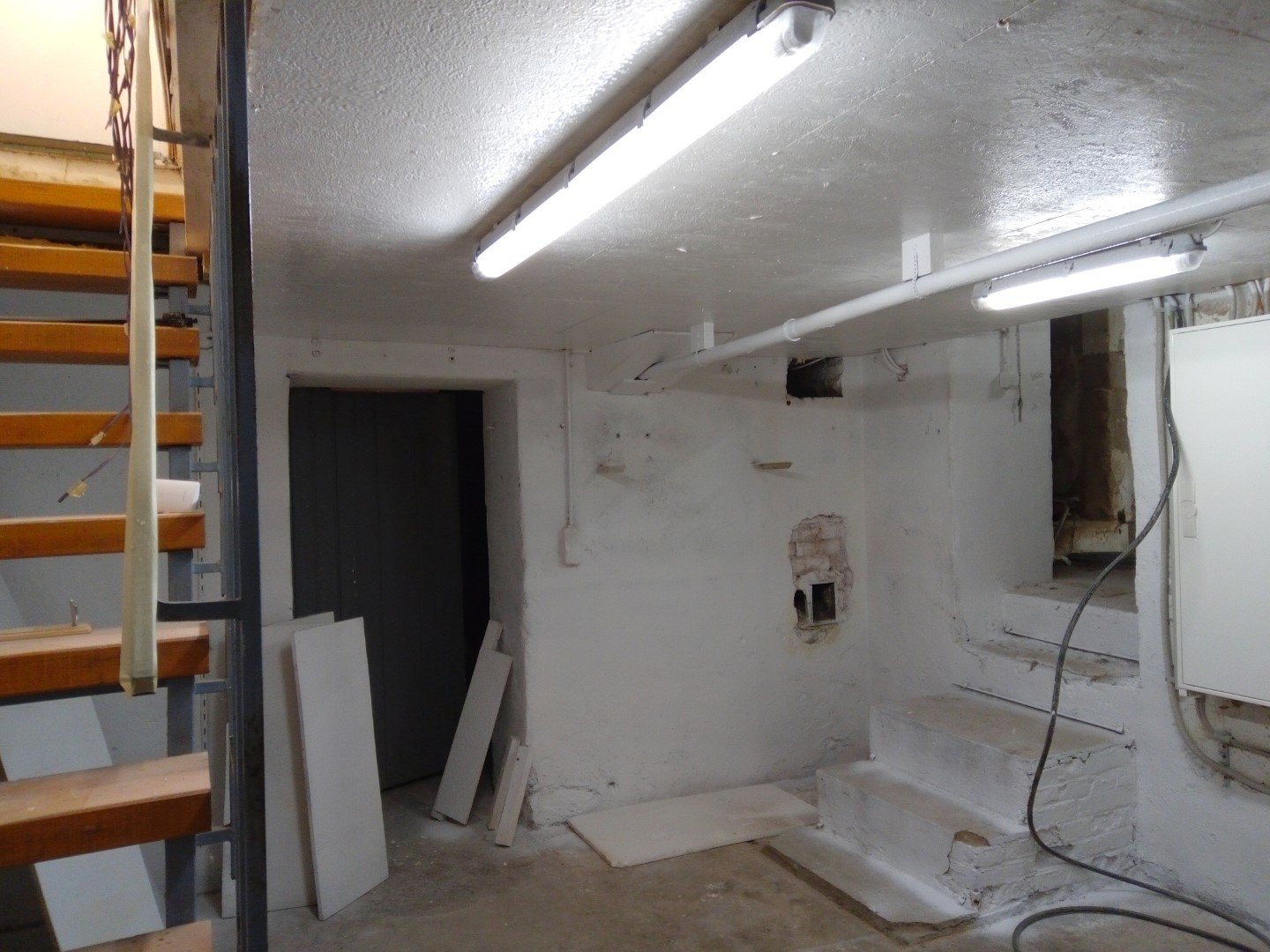

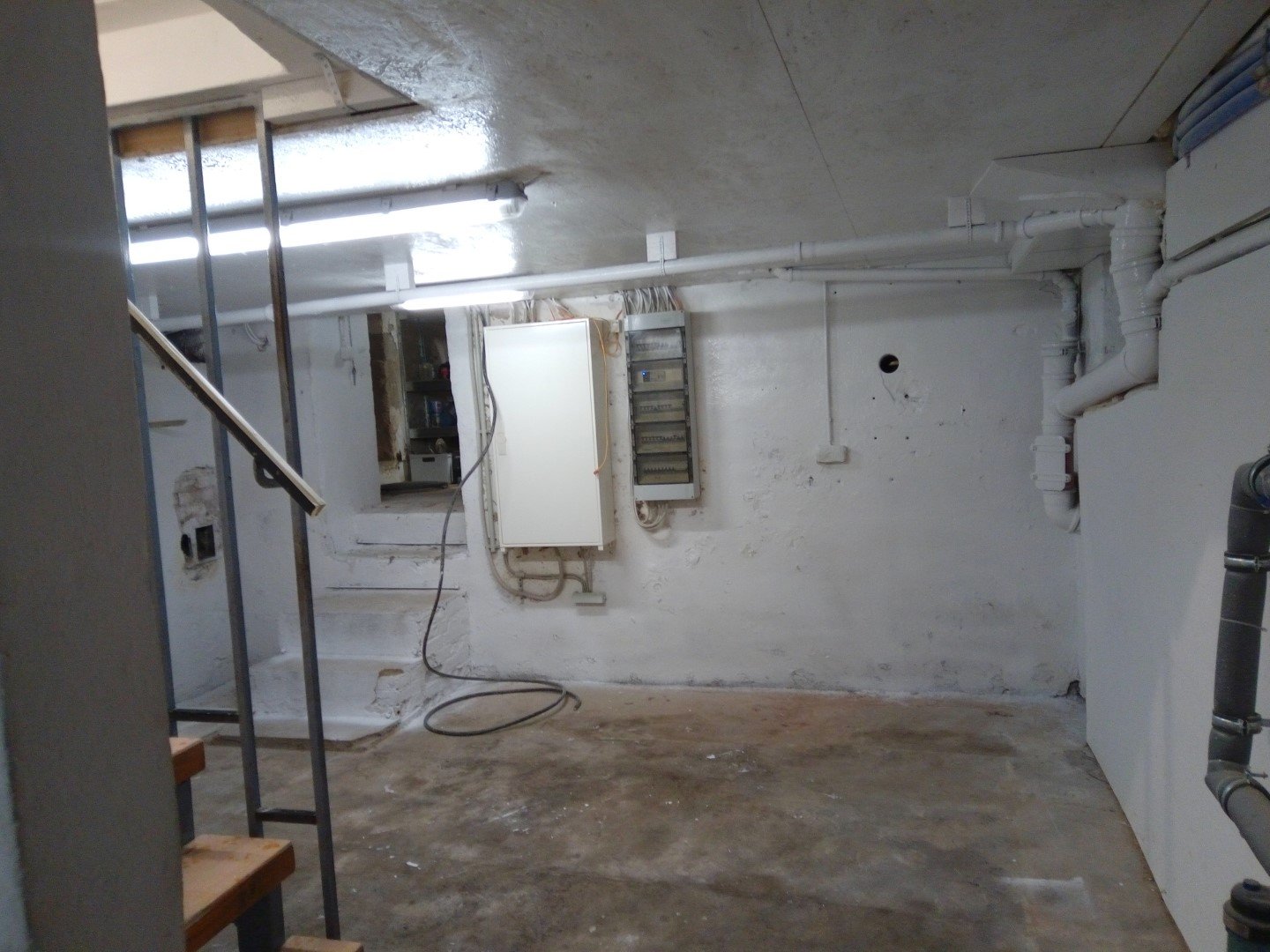

das Ergebnis ist mir selbst für den Keller zu schlecht. Da hilft alles nix, auch nicht nochmals drübersprühen, die Farbe haftet und deckt nicht.
Also Arbeit unterbrechen, ab in den Baumarkt fahren und gescheite Farbe kaufen.
![]()
sieht schon gleich ganz anders aus.
![]()
das ist nun mit dem "Globusweiß" für 29€ / 10L Eimer, was tatsächlich "Alpinaweiß - das Original" ist
![]()
ich habe recht wenig abgeklebt und das meiste während dem Sprühen nur mit einem Stück Karton abgedeckt
![]()
hält auch prima auf Ziegelsteinen. Die Farbe auf dem Boden wird nach ein paar Mal drüberlaufen wieder weg sein, und irgendwann wird hier eh alles gefliest werden
![]()

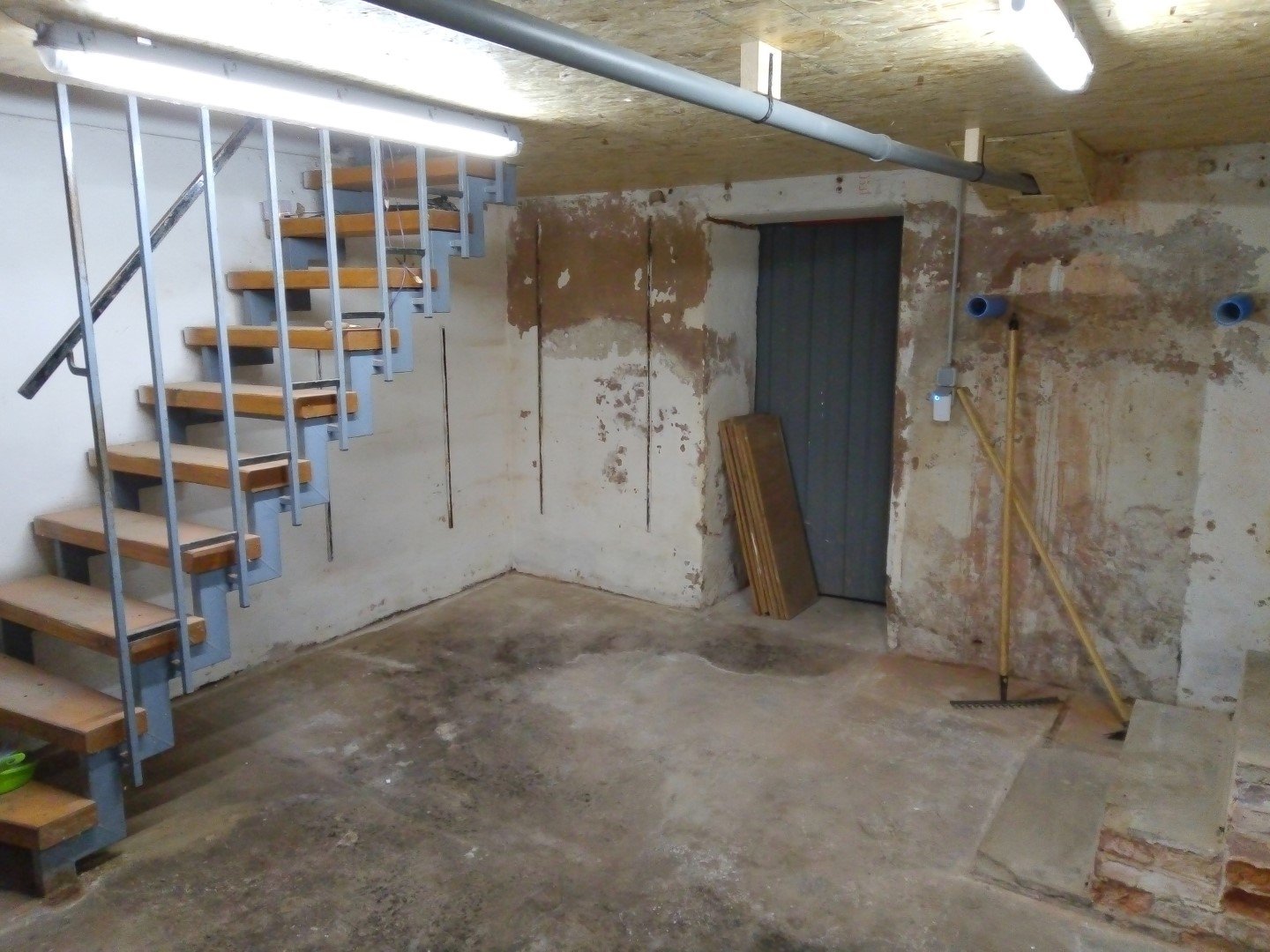

nächste Baustelle - nächster Raum. In der Waschküche ist wegen des Wasserschadens noch immer die Decke offen
![]()

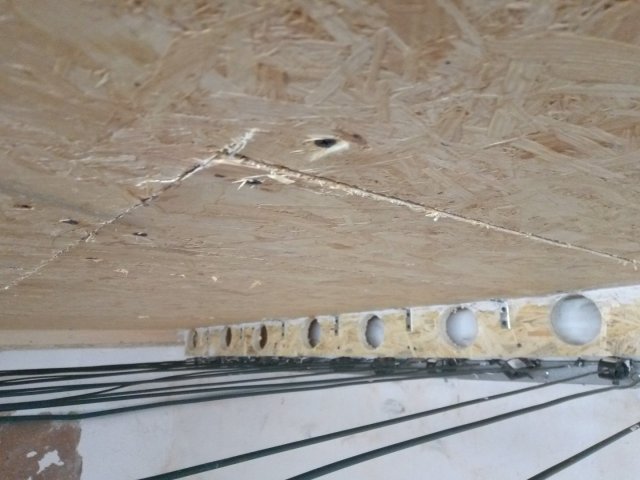

zum wieder-Einsetzen der ausgeschnittenen Holzplatten schraube ich rundherum Hilfsbretter ein, schmale OSB Abfallstücke. So kann ich dann die von unten verschrauben
![]()
da die nasse Dämmung noch immer klatschnass ist, als wäre sie kein Bisschen getrocknet, schneide ich nun zwei neue Stücke zu, damit es hier endlich weiter gehen kann
![]()
gar nicht so einfach, über der Wäscheleine die Dämmung wieder unter die Decke zu stopfen
![]()
dann kommen die Ausschnitte wieder an Ort und Stelle
![]()
verschraubt und von nahem
![]()
aus einem Meter ENtfernung sieht man schon nicht mehr, dass hier mehrere Ausschnitte in der Decke sind bzw. waren
![]()

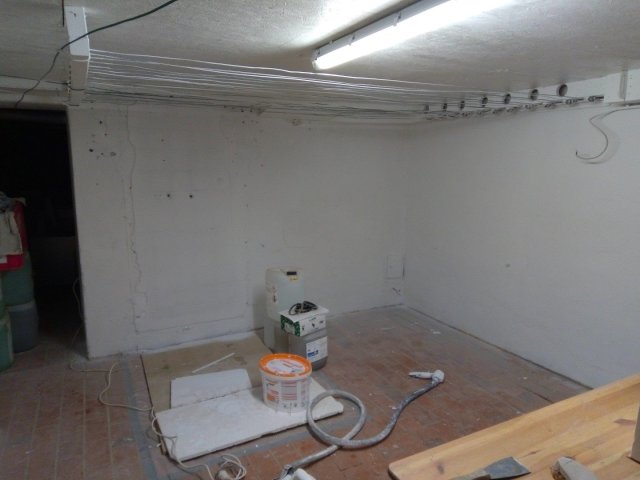

bevor es an die Farbe geht fällt mir noch ein, dass ich für die Lüftungsanlage noch garkein Stromkabel gezogen habe. Hier kann ich den Strom vom nahe gelegenen Lichtschalter abzweigen
![]()
![]()
da die feuchtigkeitsabhängige Lüftersteuerung noch nicht da ist muss ich das Kabel vorerst grob runterbaumeln lassen
![]()
vor dem Streichen noch ein paar "Vorher-Bilder"
![]()
schön auch das Retro-Fliesenmuster (ich vernehme leise, wie geflüstert ein "Sowas guddes gebbds heitsedachs garnimmer").
Das werde ich auch versuchen, einfach mit Binder zu übersprühen. Ich weiß, dass es extra Farbe gibt für über Fliesen zu streichen, aber das ist "nur" die Waschküche und das muss nicht perfekt sein, ein Versuch ist es allemal wert
![]()

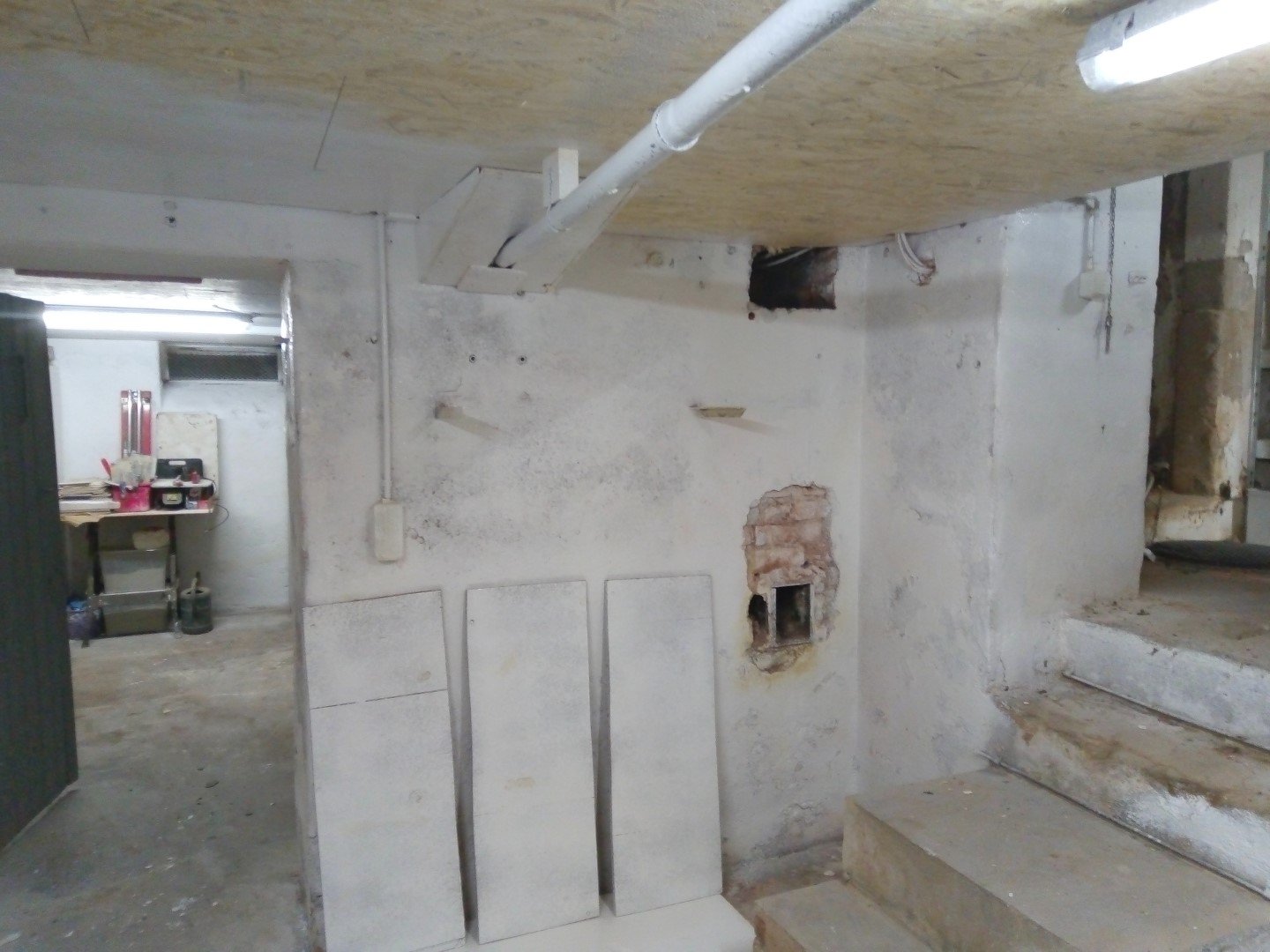

neben der ungestrichenen Holzdecke gibt es in der Waschküche auch viele "eklige" Wandstellen, die entweder verdreckt sind oder der Putz / die Farbe abgeblättert
![]()
mal zum Vergleich nach nur einem Durchgang mit dem Farbsprühsystem "Wagner Perfect Wall" und der Globusweiß Innenfarbe: die alte, Wand ist direkt decken übersprüht, auch da wo sie verdreckt ist. Da wo das nackte Mauerwerk zu sehen ist muss man ein zweites Mal drüber. Links an der Edelstahlklappe hat die Farbe auch eine topp Haftung ohne zu kräuseln oder ab zu perlen
![]()
da mir die Farbe auf halber Strecke ausgeht muss ich los in den Baumarkt und noch einen EImer kaufen. Dabei mal über dieses "Schnäppchenangebot" gestolpert.
![]()
nur mal als Anhaltswert: wir haben aktuell 30m³ Brennholz (20 auf dem Bild, 10 sitzen weiter rechts im kleinen Holzunterstand) da wir mit einem Verbrauch von 10m³ pro Jahr rechnen. Klar, das ist jetzt keine Buche sondern gemischt Fichte, Kirsch, Apfel und Hasel, aber dennoch, würden wir alles im Baumarkt kaufen wäre das enorm
![]()
weiter geht's in der Waschküche
![]()
auch hier wird kaum etwas abgeklebt sondern meist nur mit einem Karton während des Sprühens abgedeckt
![]()
![]()
hier sind ettliche Leitungen und Kabel im Weg, das war viel Frickelarbeit
![]()
hier erstrecht
![]()
jetzt sieht man die Übergänge der reparierten Decke kaum noch
![]()

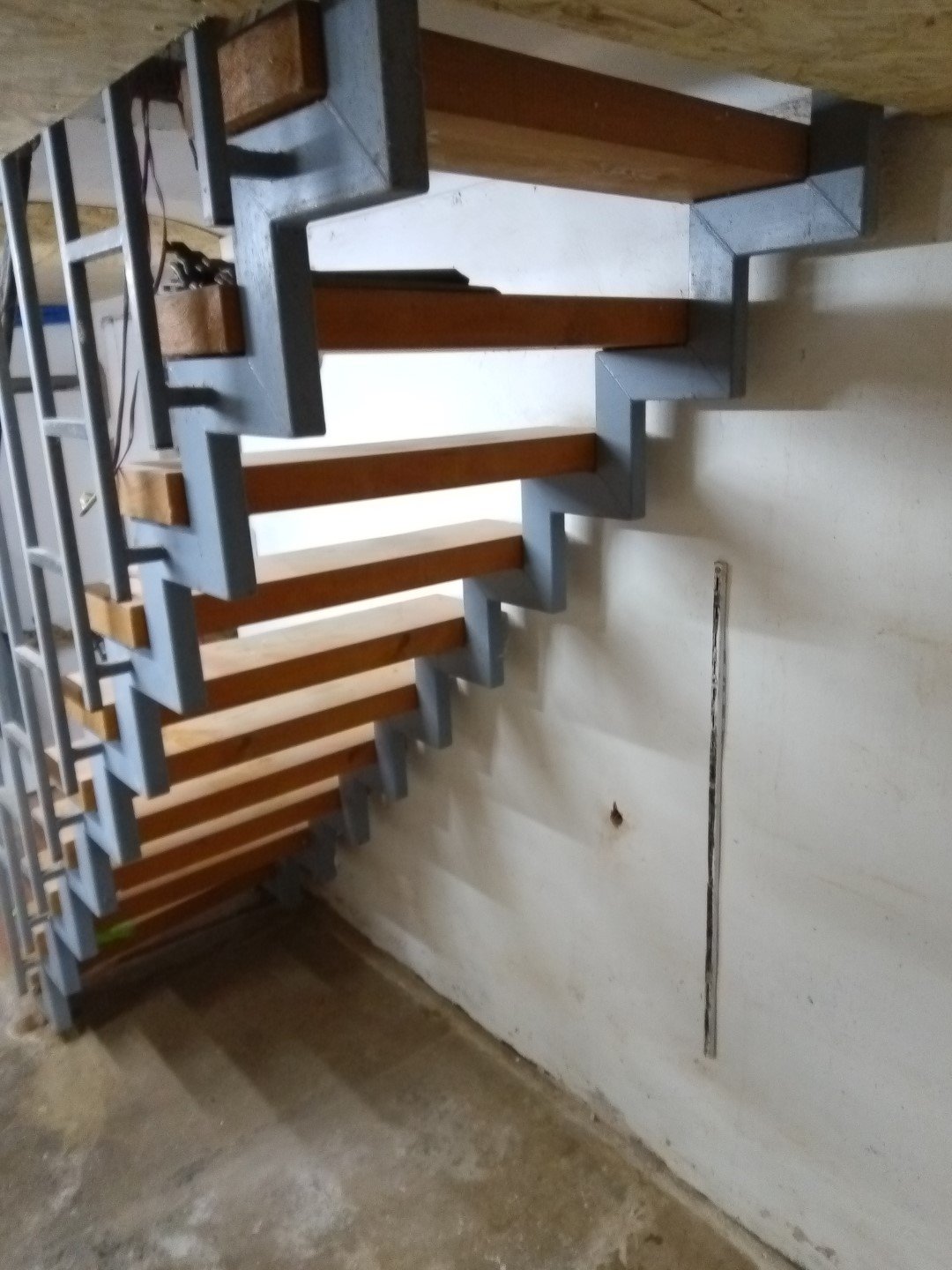

während die Waschküche trocknet geht es im angrenzenden Kellerraum weiter. Hier sind die Regalbretter und die "Rutsche" mittlerweile durchgetrocknet
![]()

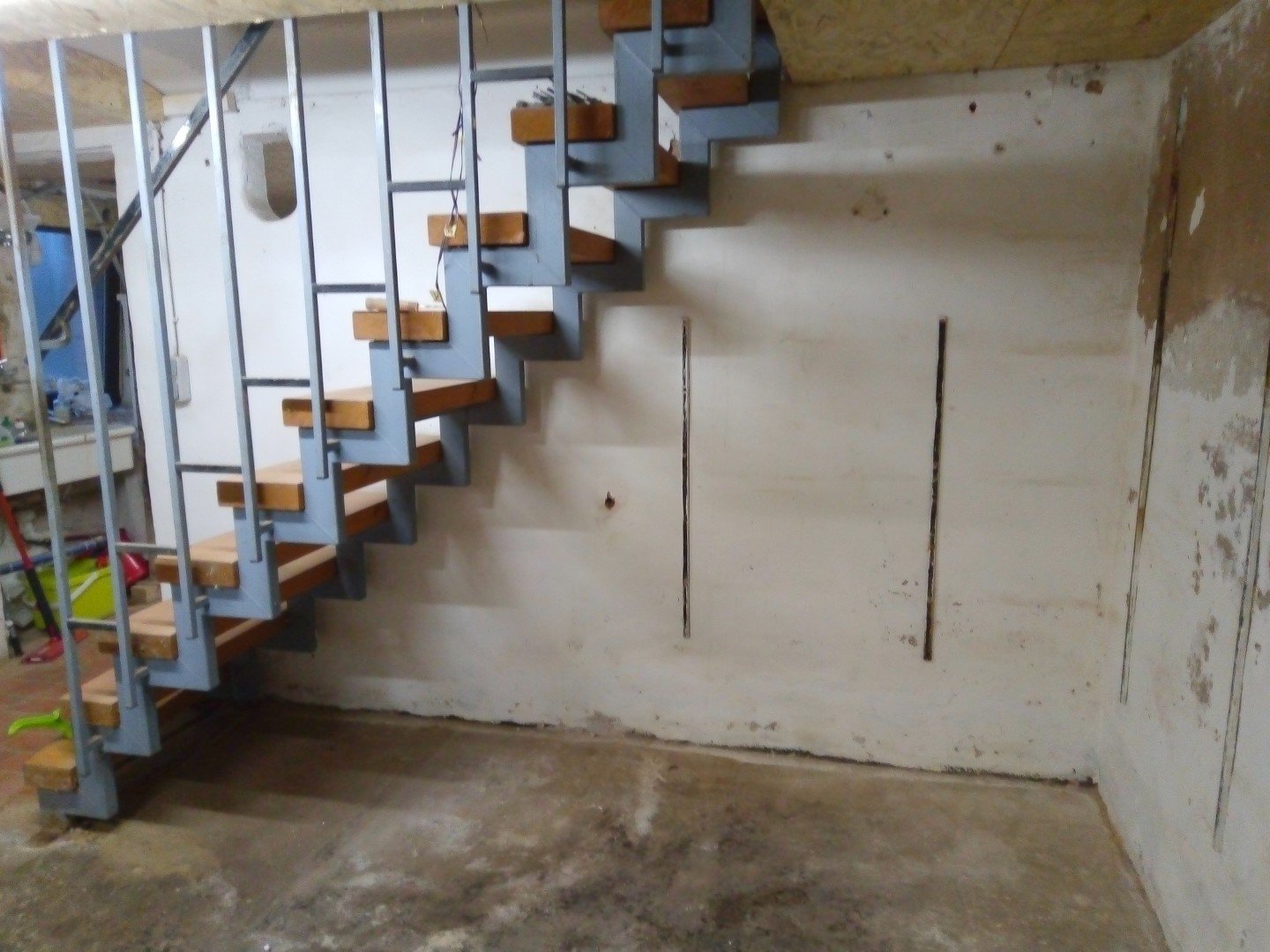

da die Kellertreppe hinter den Stufen offen ist und wir öfter mit dreckigen Arbeitsschuhen die Treppe hoch / runter gehen fällt immer jede Menge Dreck durch die STufen und der ganze Bereich darunter ist versaut. Deswegen nun eine komplette OSB-Platte als Schutz.
![]()
jetzt kann der Dreck von den Schuhen an der Platte runterrutschen, wo man es an einer Stelle ab und an aufkehren kann![]()

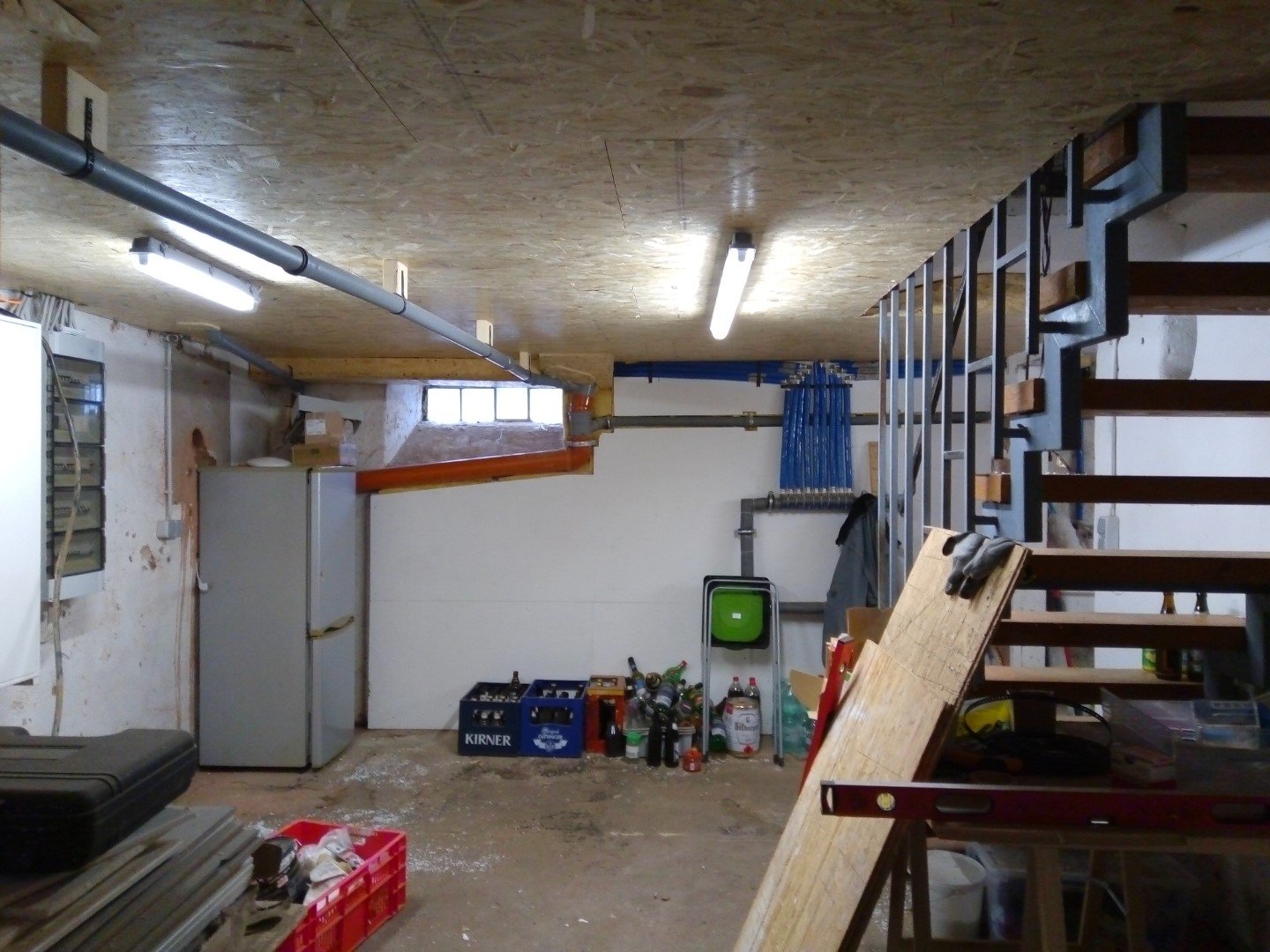

jetzt kann das Regal auch besser genutzt werden
![]()
hier sind nun die Getränke gut unter, auch im Sommer schön kalt und man kann immer beim Hochgehen mal eben eine frische Flasche nach oben mitnehmen, ganz ohne Umwege.
Der restliche Platz wird dann zum großen Teil für Schuhe sein.
![]()

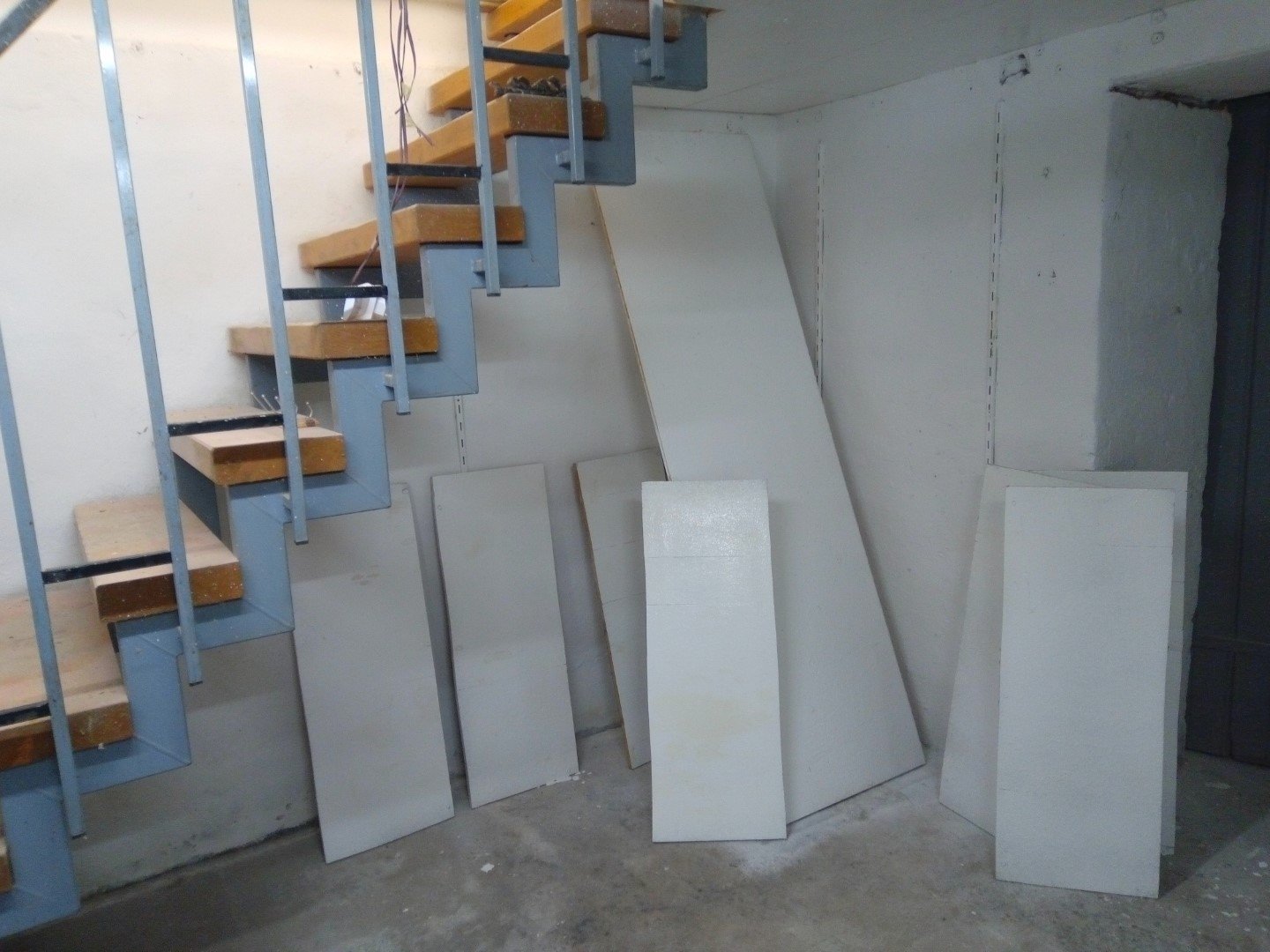

Perspektivisch ist schon länger geplant, ein Regalschrank genau in das Dreieck unter der Treppe anzupassen, etwa im Stil des Holzlagers im Kornspeicher
![]()
da jetzt alles Weiß in Weiß ist werden Stellen, an denen man sich stoßen kann noch farblich markiert mit Panzertape in Signalfarben
![]()
![]()
in der Waschküche auch
![]()
ganz nebenbei gibt es noch eine kleine Garderobe für schmutzige Arbeitskleidung, damit die nicht immer oben in der Wohnung rumfliegen muss
![]()
mittlerweile (2 Tage später) ist die Waschküche auch trocken und ich kann endlich die Lüftungsanlage fertig machen
![]()
wir haben einige Reststücke Lüftungsrohr, die nun verwendet werden
![]()
die meisten Rohrstücke sind zwischen 1,5 und 2,5 Meter lang, aber es gibt auch noch ein Stück auf der Rolle - das sollte für mein Vorhaben ausreichen
![]()
alle drei Wäscheleinen kommt ein Lüftungsrohr. Das Ende wird noch mit einem Stopfen verschlossen und dann werden kleine Löcher von unten in das Rohr gebohrt, die die feuchte Luft entlang der Leine absaugen sollen
![]()
das Ende, welches im Luftsammler steht wird mit Acryl abgedichtet
![]()
die gebogenen Lüftungsrohr gerade zu verlegen ist gar nicht so einfach
![]()
fertig. Die unterschiedliche Länge kommt daher, dass nicht alle Reststücke lang genug waren. Aber so ist das OK für mich
![]()
für das Anschlussrohr zwischen Luftsammler und Fenster brauche ich ein langes Stück von der Rolle
![]()
sieht dann so aus
![]()
das Winkelstück ist ebenfalls übrig gewesen
![]()
fehlt noch die Steuerungselektronik
![]()
hat etwa 12€ gekostet
![]()
Achtung: gibt's in einer 24V und in einer 230V Variante. Man kann damit ein beliebiges Gerät abhängig von einer beliebigen Luftfeuchtigeit an- / ausschalten, sowie (wenn man möchte) ein zweites Gerät undabhängig davon auch temperaturgesteuert ein- / ausschalten. Die Steuerung ist somit quasi zwei Steuerungen in einer und ursprünglich für Treibhäuser gedacht. Bei zu niedriger Luftfeuchtigkeit wird eine Bewässerungsanlage aktiv, und bei zu niedriger Temperatur eine Heizung bzw. zu hoher Temperatur eine Kühling.
![]()
ich benötige nur die Luftfeuchtigkeitsfunktion. Ich will, dass bei steigender Luftfeuchtigkeit (wenn Wäsche frisch aufgehängt wurde) der Lüfter in der Lüftungsanlage anspringt, bis die Luftfeuchtigkeit in der Waschküche wieder normal, die Wäsche also trocken ist
![]()
da Steuerung und Lüfter beide über 230V laufen kann ich beides direkt ans Stromnetz anschließen, ohne zusätzliches Netzteil oder Trafo
![]()
das Kabel wird an den Lüfter nicht gelötet sondern kommt mit Kabelschuhen ran, so kann man den Lüfter im Fall eines Defektes ganz einfach und schnell austauschen
![]()
das Verklemmen der Elektrik muss im Dunkeln / mit Taschenlampe erfolgen, weil ich die Sicherung ja rausnehmen musste
![]()
Sicherung wieder rein und - es tut sich was. Oben die erfasste Temperatur, unten die Luftfeuchtigkeit
![]()
die Steuerung hängt links neben der Lüfterbox, wo man nicht aus Versehen mal drankommen sollte
![]()
das ist der Sensor, er sitzt etwa einen Meter weiter mittig an der Wäscheleine
![]()
mit den Einstellungen muss ich mich noch eine Weile beschäftigen, auch weil die Farbe wohl noch nicht ganz durchgetrocknet ist, sonst wäre die Luftfeuchtigkeit nicht bei rund 90%
![]()
zum Schluss habe ich mit einem 8mm Metallbohrer im etwa 10-15cm Abstand Löcher abwechselnd seitlich und senkrecht gebohrt
![]()
fertig
![]()
die Luftfeuchtigkeit fällt recht schnell von 90% auf 80%. Noch ein, zwei Tage abwarten dann dürfte die Farbe trocken sein und wir wissen, wie hoch die Luftfeuchtigkeit normal ist. Das nehmen wir dann als Ausgangswert der Schaltung her und stellen den Einschaltwert für den Lüfter ein paar Prozentpunkte höher
![]()
zwischenzeitlich ist der Elektriker endlich mal da um den Zählerschrank umzubauen
![]()
wieso das? Nun, für die Photovoltaikanlage. Die ist zwar fertig gestellt aber noch nicht am Netz
![]()
hier haben wir ja neue Zähler bekommen, die man auch per Netzwerk abfragen kann, zudem sind ein paar Komponenten für die PV-Anlage rein gekommen (die 4 Komponenten im rechten unteren Bereich)...
![]()
...und die interne Verkabelung muss teilweise abgeändert werden um eine Kaskadenschaltung der Stromzähler zu realisieren. Wozu? Das ist nur notwendig, wenn man eine PV-Anlage hat UND eine Wärmepumpe und einerseits den selbstproduzierte Strom verbrauchen will und zudem (und das ist der springende Punkt) auch noch in der Lage sein möchte, den vergünstigten Wärmepumpenstrom zu beziehen
![]()
(Bildquelle: eigener Screenshot aus Unterlagen von Commetering.de)
Dann geht es ans Aufräumen der beiden Garagen. in der kleinen kann die Arbeitsstation für Holzzuschnitt aufgelöst werden, da nun alle Deckenarbeiten im Keller beendet sind
![]()
nachdem nun das gesamte Thema Kellerdämmung und Lüftungsanlage beendet ist startet nun ein neues Projekt: Schweißen lernen.
Doch dazu brauche ich Platz, und das geht nur, wenn die große Garage hergerichtet wird
![]()
hier herrscht eine wüste Gemengelage aus restlichem Baumaterial, Sachen, wo man nicht so genau weiß wohin, alten Möbeln, ...
![]()
...Autoreifen, Betonmischer und ca. 20 Sack Zement, ...
![]()
zig Paletten und das Acrylglasmaterial für die Beleuchtungsgeschichte im Haus
![]()
...eBay-Verkaufsartikel und Kartons
![]()
das Zeug wäre ja nicht in der Garage, wenn es woanders einen besseren Platz gäbe, also muss man erfinderisch werden
![]()
die große Dachgepäckbox wäre schonmal gut unter. Naja, und das meiste an restlichem Baumaterial kommt auf den Kornspeicher, wo bereits viele Materialien gut sortiert in Regalen verstaut ist. Die Paletten werden wohl raus kommen als Brennholzlager, die eBay-Kartonsammlung verkleinert, der Betonmischer kommt raus und die Möbel werden verschenkt.
![]()
an einer Seite wachsen immer Brombeeren und Wein in die Garage rein, das kommt auch weg. Aber dann geht's nächste Woche weiter
![]()
